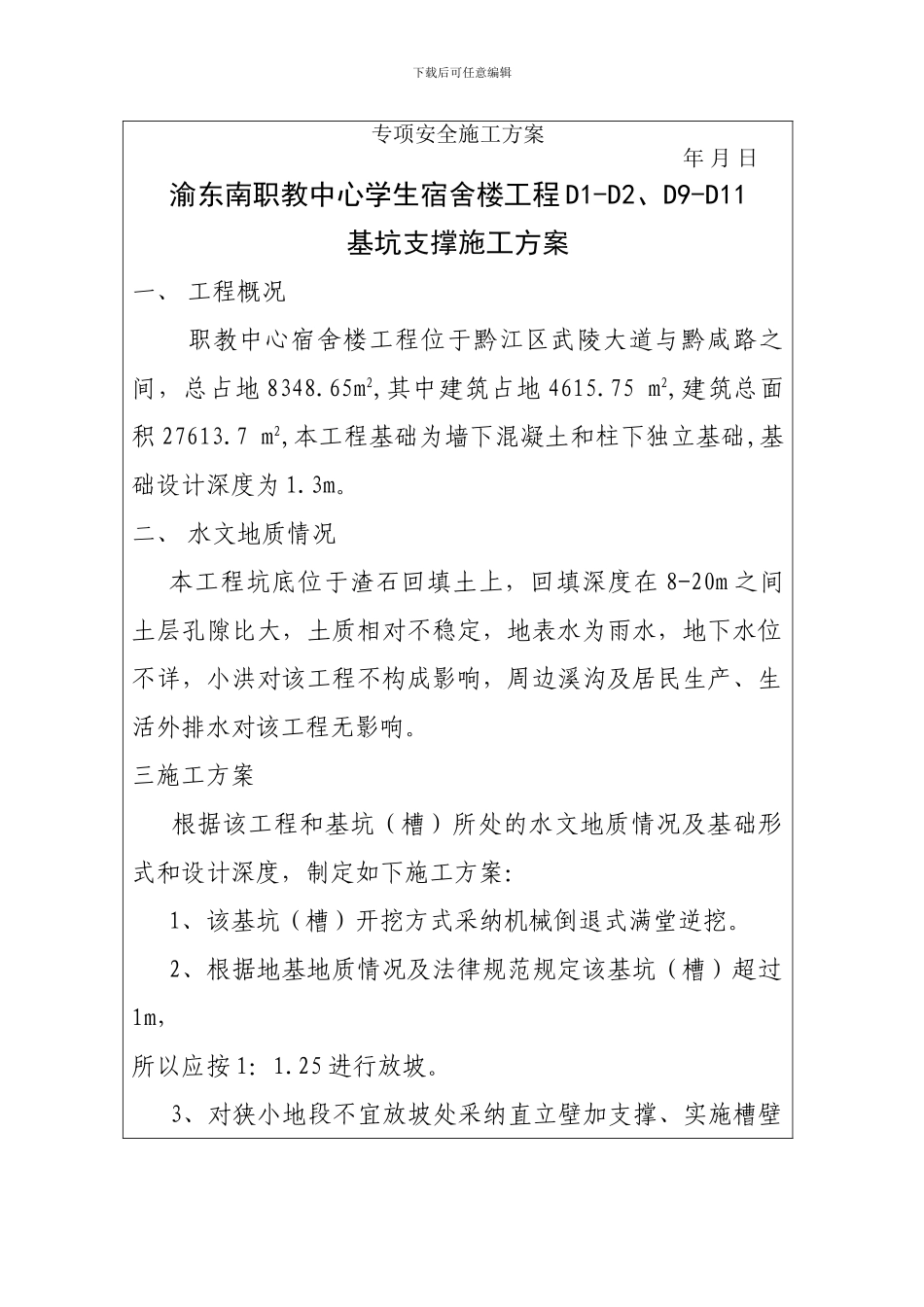

下载后可任意编辑专项安全施工方案年 月 日渝东南职教中心学生宿舍楼工程 D1-D2、D9-D11基坑支撑施工方案一、 工程概况 职教中心宿舍楼工程位于黔江区武陵大道与黔咸路之间,总占地 8348
65m2,其中建筑占地 4615
75 m2,建筑总面积 27613
7 m2,本工程基础为墙下混凝土和柱下独立基础,基础设计深度为 1
二、 水文地质情况本工程坑底位于渣石回填土上,回填深度在 8-20m 之间土层孔隙比大,土质相对不稳定,地表水为雨水,地下水位不详,小洪对该工程不构成影响,周边溪沟及居民生产、生活外排水对该工程无影响
三施工方案 根据该工程和基坑(槽)所处的水文地质情况及基础形式和设计深度,制定如下施工方案:1、该基坑(槽)开挖方式采纳机械倒退式满堂逆挖
2、根据地基地质情况及法律规范规定该基坑(槽)超过1m,所以应按 1:1
25 进行放坡

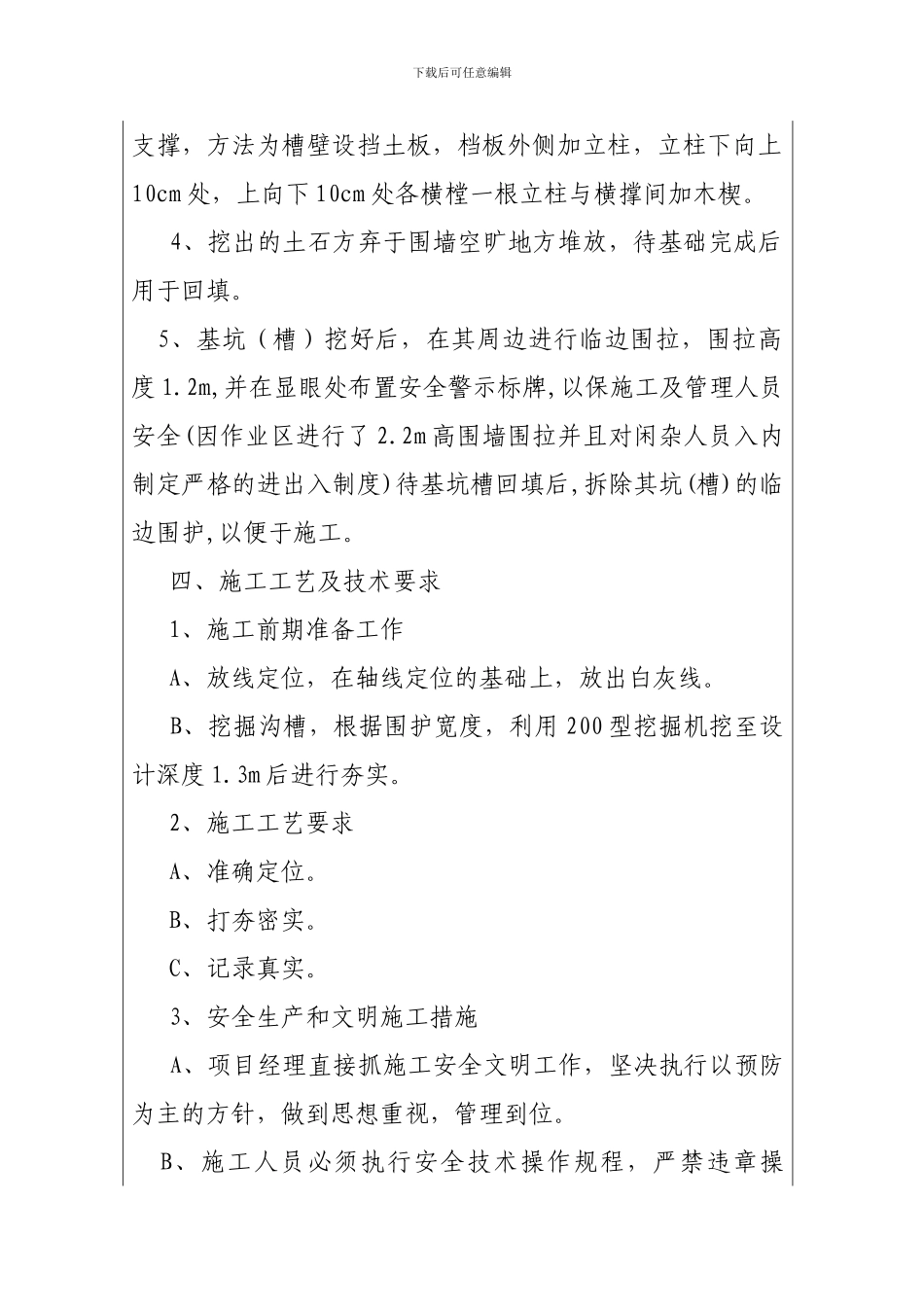

3、对狭小地段不宜放坡处采纳直立壁加支撑、实施槽壁下载后可任意编辑支撑,方法为槽壁设挡土板,档板外侧加立柱,立柱下向上10cm 处,上向下 10cm 处各横樘一根立柱与横撑间加木楔
4、挖出的土石方弃于围墙空旷地方堆放,待基础完成后用于回填
5、基坑(槽)挖好后,在其周边进行临边围拉,围拉高度 1
2m,并在显眼处布置安全警示标牌,以保施工及管理人员安全(因作业区进行了 2
2m 高围墙围拉并且对闲杂人员入内制定严格的进出入制度)待基坑槽回填后,拆除其坑(槽)的临边围护,以便于施工
四、施工工艺及技术要求 1、施工前期准备工作 A、放线定位,在轴线定位的基础上,放出白灰线
B、挖掘沟槽,根据围护宽度,利用 200 型挖掘机挖至设计深度 1
3m 后进行夯实
2、施工工艺要求 A、准确定位
B、打夯密实
C、记录真实

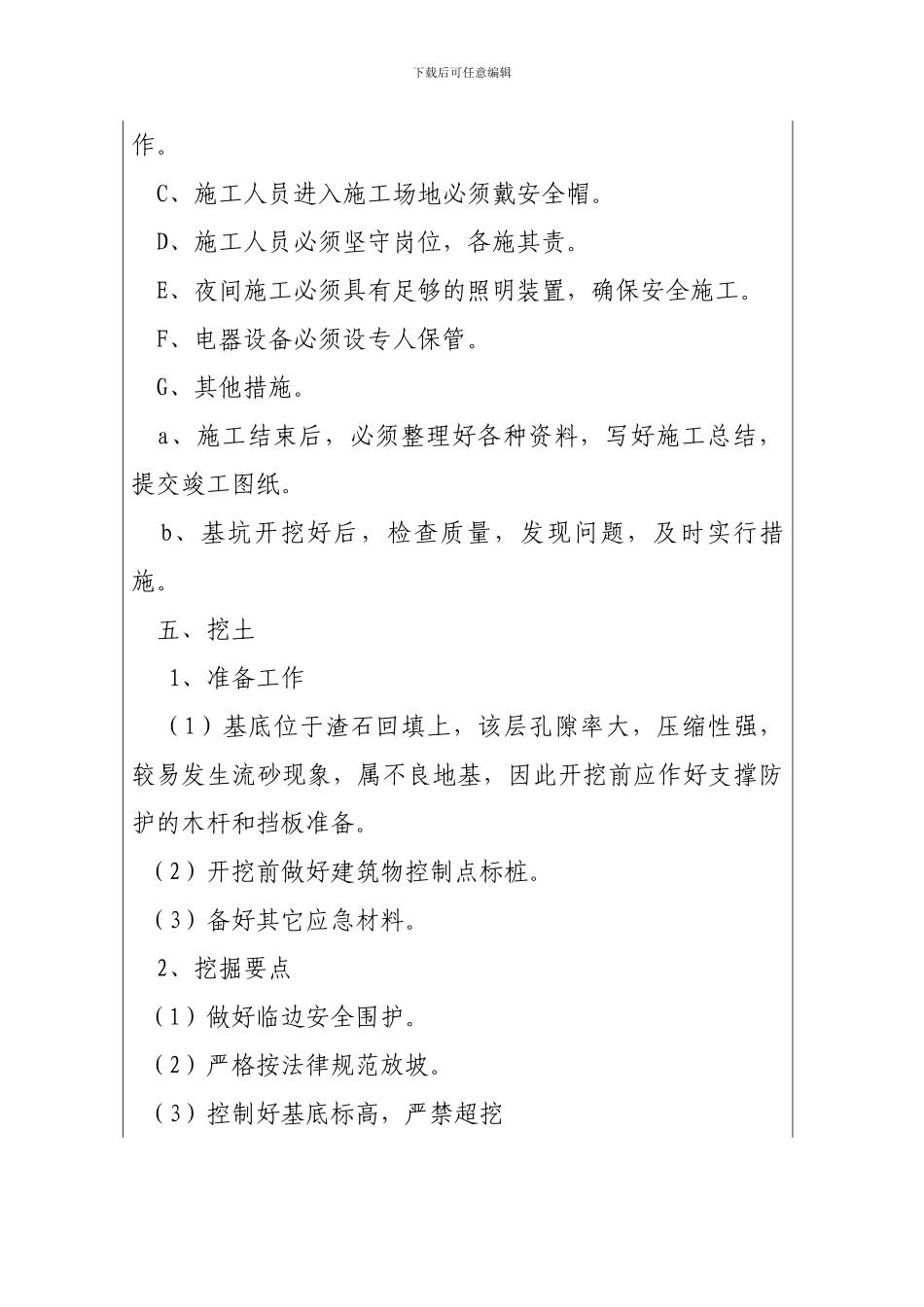

3、安全生产和文明施工措施 A、项目经理直接抓施工安全文明工作,坚决执行以预防为主的
