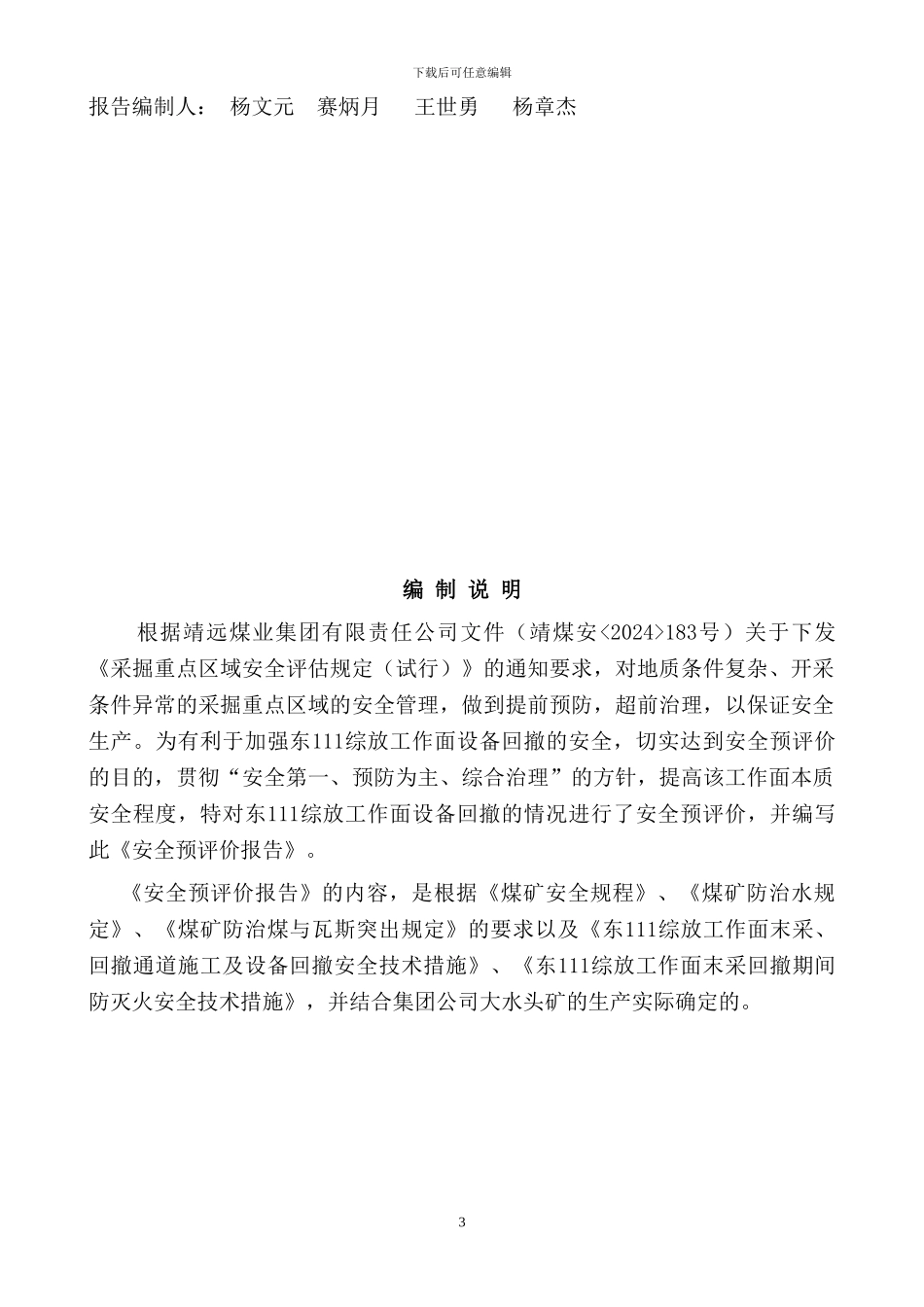

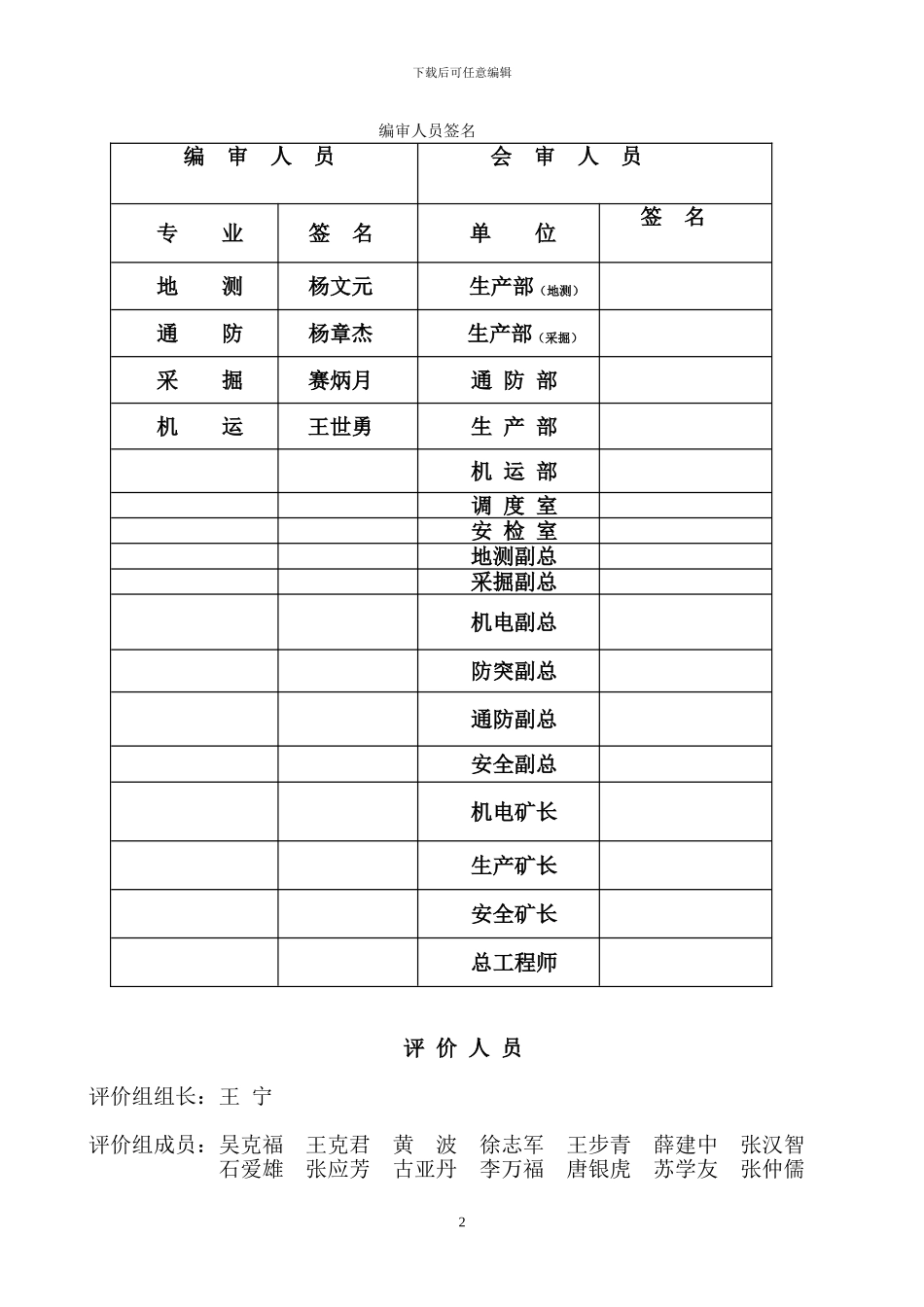

东111综放工作面设备回撤 安全评价报告 甘肃靖远煤电股份有限公司大水头煤矿2024年4月10日下载后可任意编辑编审人员签名编 审 人 员会 审 人 员专 业签 名单 位签 名地 测杨文元生产部(地测)通 防杨章杰 生产部(采掘)采 掘赛炳月通 防 部机 运王世勇生 产 部机 运 部调 度 室安 检 室地测副总采掘副总机电副总防突副总通防副总安全副总机电矿长生产矿长安全矿长总工程师评 价 人 员评价组组长:王 宁评价组成员:吴克福 王克君 黄 波 徐志军 王步青 薛建中 张汉智 石爱雄 张应芳 古亚丹 李万福 唐银虎 苏学友 张仲儒2下载后可任意编辑报告编制人: 杨文元 赛炳月 王世勇 杨章杰编 制 说 明根据靖远煤业集团有限责任公司文件(靖煤安<2024>183号)关于下发《采掘重点区域安全评估规定(试行)》的通知要求,对地质条件复杂、开采条件异常的采掘重点区域的安全管理,做到提前预防,超前治理,以保证安全生产。为有利于加强东111综放工作面设备回撤的安全,切实达到安全预评价的目的,贯彻“安全第一、预防为主、综合治理”的方针,提高该工作面本质安全程度,特对东111综放工作面设备回撤的情况进行了安全预评价,并编写此《安全预评价报告》。《安全预评价报告》的内容,是根据《煤矿安全规程》、《煤矿防治水规定》、《煤矿防治煤与瓦斯突出规定》的要求以及《东111综放工作面末采、回撤通道施工及设备回撤安全技术措施》、《东111综放工作面末采回撤期间防灭火安全技术措施》,并结合集团公司大水头矿的生产实际确定的。3下载后可任意编辑大水头煤矿2024年4月9日东111综放工作面设备回撤安全评价报告一、工作面概况:东 111 综放工作面可采走向长 930m,倾斜长 150m/72m,平均煤厚 10.4m,煤层容重 1.41t/m3。该工作面于 2024 年 3 月 9 日进行初采初放;截至 2024 年 4月 4 日共推动 761m。工作面走向剩余 175 米区域呈“直角梯形”布置,工作面倾向长由 150 米逐渐缩短至 72 米,回风顺槽已推动至拐点位置,即工作面每推动 3.75 米,倾向长缩短 1.5 米,该区域回采时工作面要进行缩面减架掐前后部运输机中部槽,平均每两天撤出一付支架和相应数量的前、后部运输机中部槽同时撤出设备要运至东 108 接续的工作面进行安装。东 111 工作面现有支架100 副(包括端头支架),回采至停采线位置时,共需回撤支架 53 付及前后溜中间槽 53 节,估计 6 月底...
