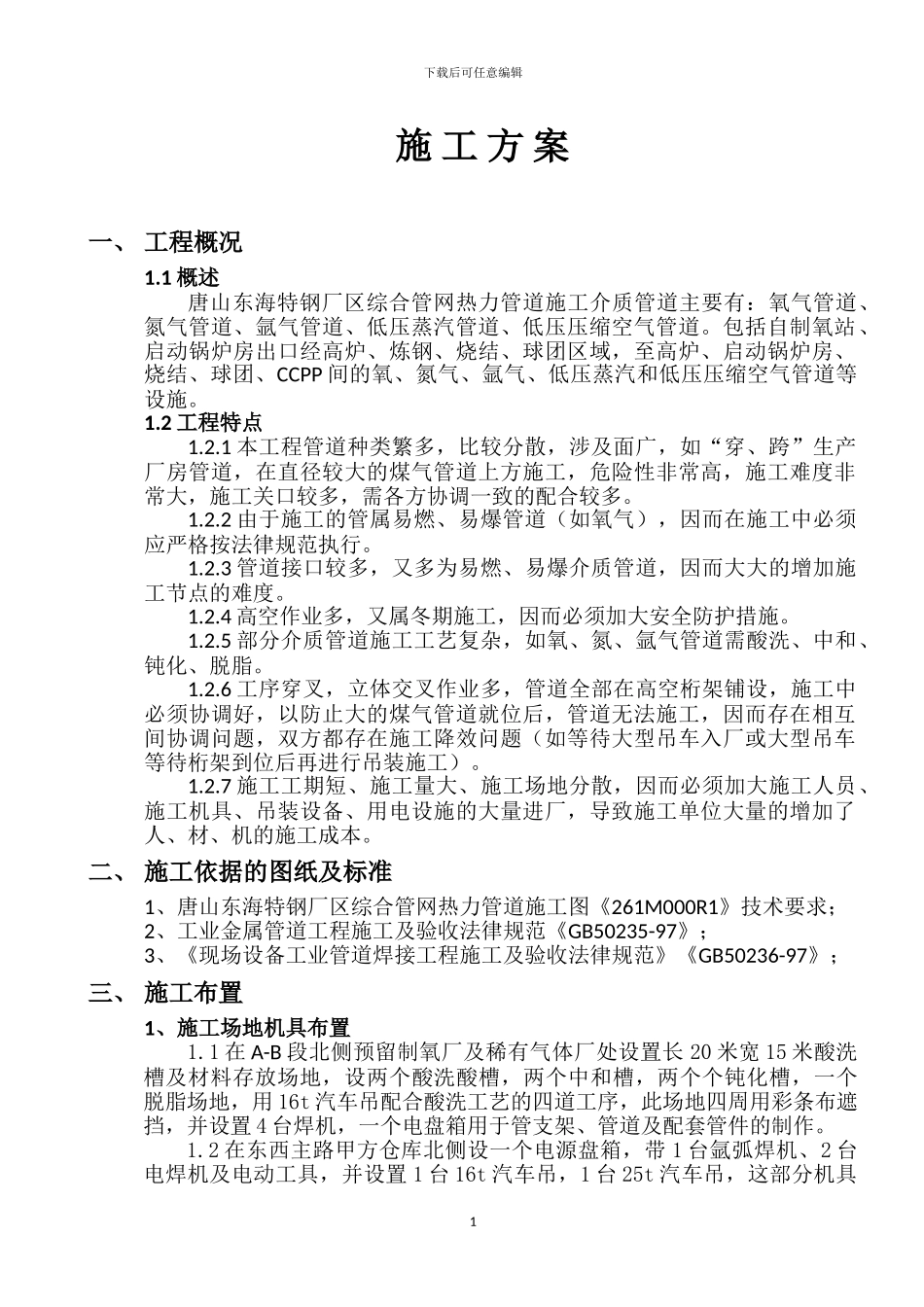

下载后可任意编辑施 工 方 案一、 工程概况1.1 概述唐山东海特钢厂区综合管网热力管道施工介质管道主要有:氧气管道、氮气管道、氩气管道、低压蒸汽管道、低压压缩空气管道。包括自制氧站、启动锅炉房出口经高炉、炼钢、烧结、球团区域,至高炉、启动锅炉房、烧结、球团、CCPP 间的氧、氮气、氩气、低压蒸汽和低压压缩空气管道等设施。1.2 工程特点1.2.1 本工程管道种类繁多,比较分散,涉及面广,如“穿、跨”生产厂房管道,在直径较大的煤气管道上方施工,危险性非常高,施工难度非常大,施工关口较多,需各方协调一致的配合较多。1.2.2 由于施工的管属易燃、易爆管道(如氧气),因而在施工中必须应严格按法律规范执行。1.2.3 管道接口较多,又多为易燃、易爆介质管道,因而大大的增加施工节点的难度。1.2.4 高空作业多,又属冬期施工,因而必须加大安全防护措施。1.2.5 部分介质管道施工工艺复杂,如氧、氮、氩气管道需酸洗、中和、钝化、脱脂。1.2.6 工序穿叉,立体交叉作业多,管道全部在高空桁架铺设,施工中必须协调好,以防止大的煤气管道就位后,管道无法施工,因而存在相互间协调问题,双方都存在施工降效问题(如等待大型吊车入厂或大型吊车等待桁架到位后再进行吊装施工)。1.2.7 施工工期短、施工量大、施工场地分散,因而必须加大施工人员、施工机具、吊装设备、用电设施的大量进厂,导致施工单位大量的增加了人、材、机的施工成本。二、 施工依据的图纸及标准1、唐山东海特钢厂区综合管网热力管道施工图《261M000R1》技术要求;2、工业金属管道工程施工及验收法律规范《GB50235-97》;3、《现场设备工业管道焊接工程施工及验收法律规范》《GB50236-97》;三、 施工布置1、施工场地机具布置1.1 在 A-B 段北侧预留制氧厂及稀有气体厂处设置长 20 米宽 15 米酸洗槽及材料存放场地,设两个酸洗酸槽,两个中和槽,两个个钝化槽,一个脱脂场地,用 16t 汽车吊配合酸洗工艺的四道工序,此场地四周用彩条布遮挡,并设置 4 台焊机,一个电盘箱用于管支架、管道及配套管件的制作。1.2 在东西主路甲方仓库北侧设一个电源盘箱,带 1 台氩弧焊机、2 台电焊机及电动工具,并设置 1 台 16t 汽车吊,1 台 25t 汽车吊,这部分机具1下载后可任意编辑主要用于管道及管道支架施工。1.3 在 1#高炉北侧设置一个电源盘箱,带 2 台电焊机 1 台氩焊机及电动工具,并设置一台 25t 吊车,这部分机具主要用于氧...
