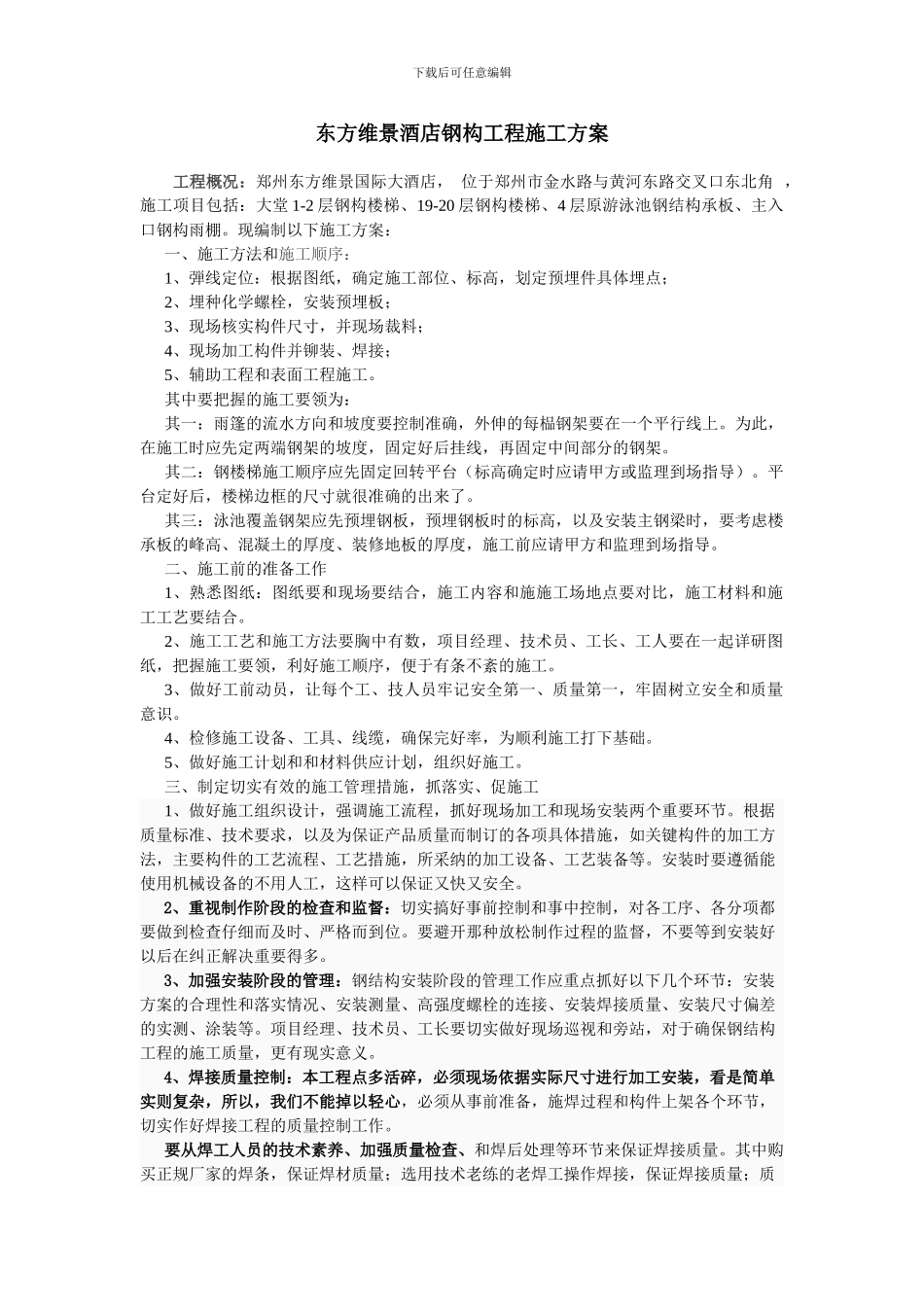

下载后可任意编辑东方维景酒店钢构工程施工方案 工程概况:郑州东方维景国际大酒店, 位于郑州市金水路与黄河东路交叉口东北角 ,施工项目包括:大堂 1-2 层钢构楼梯、19-20 层钢构楼梯、4 层原游泳池钢结构承板、主入口钢构雨棚

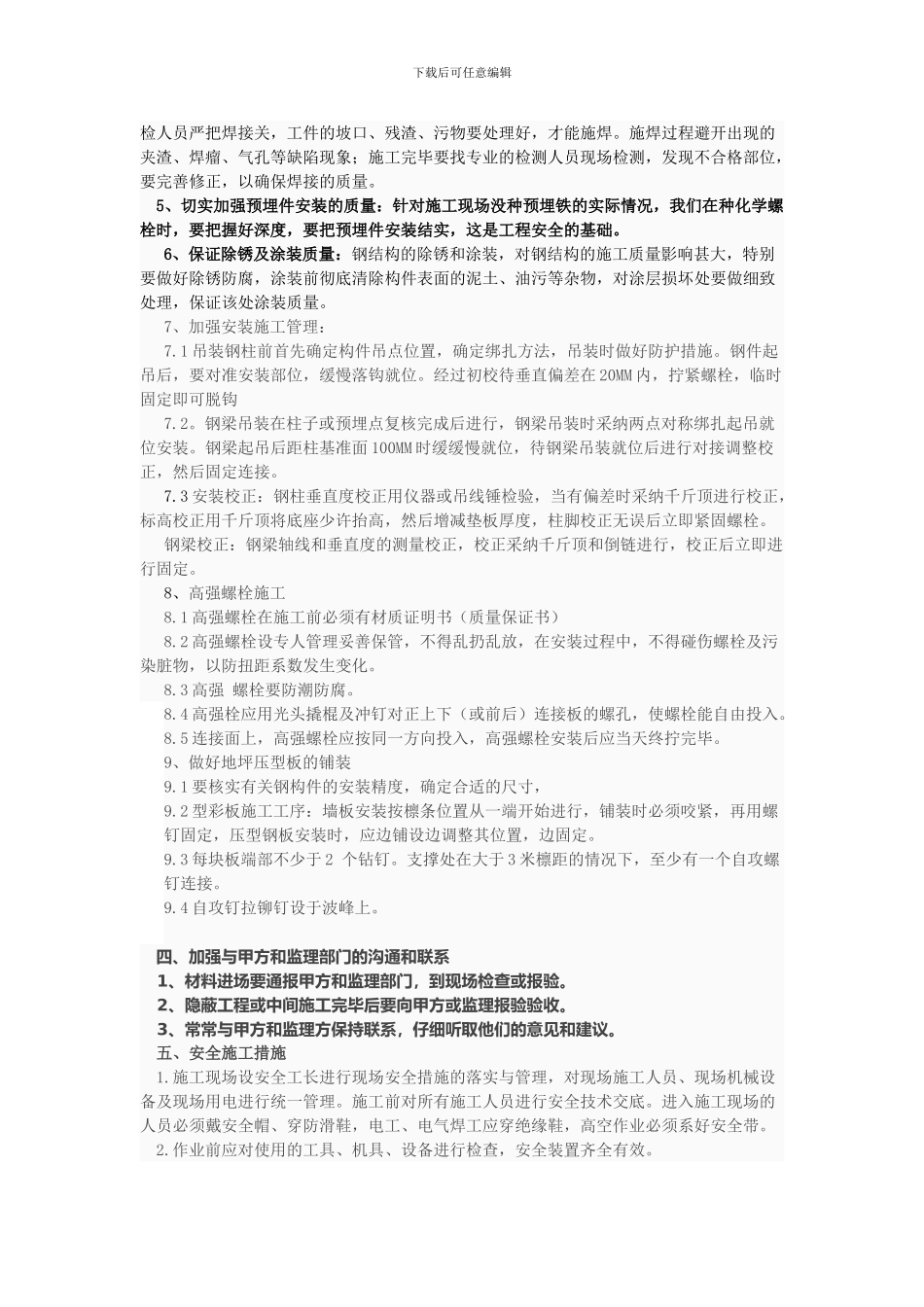

现编制以下施工方案: 一、施工方法和施工顺序:1、弾线定位:根据图纸,确定施工部位、标高,划定预埋件具体埋点;2、埋种化学螺栓,安装预埋板;3、现场核实构件尺寸,并现场裁料;4、现场加工构件并铆装、焊接;5、辅助工程和表面工程施工

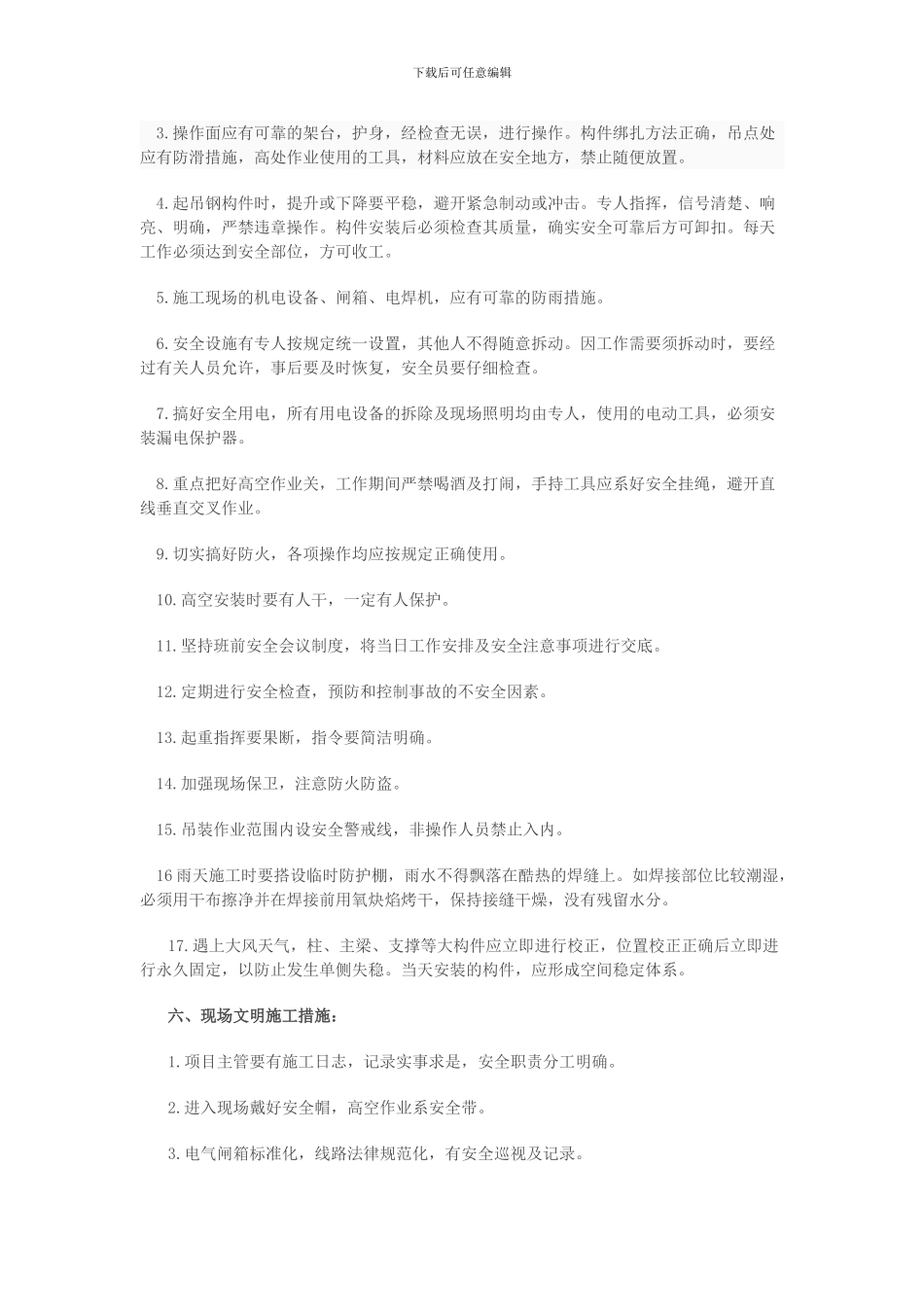

其中要把握的施工要领为:其一:雨篷的流水方向和坡度要控制准确,外伸的每榀钢架要在一个平行线上
为此,在施工时应先定两端钢架的坡度,固定好后挂线,再固定中间部分的钢架
其二:钢楼梯施工顺序应先固定回转平台(标高确定时应请甲方或监理到场指导)
平台定好后,楼梯边框的尺寸就很准确的出来了
其三:泳池覆盖钢架应先预埋钢板,预埋钢板时的标高,以及安装主钢梁时,要考虑楼承板的峰高、混凝土的厚度、装修地板的厚度,施工前应请甲方和监理到场指导
二、施工前的准备工作1、熟悉图纸:图纸要和现场要结合,施工内容和施施工场地点要对比,施工材料和施工工艺要结合
2、施工工艺和施工方法要胸中有数,项目经理、技术员、工长、工人要在一起详研图纸,把握施工要领,利好施工顺序,便于有条不紊的施工
3、做好工前动员,让每个工、技人员牢记安全第一、质量第一,牢固树立安全和质量意识
4、检修施工设备、工具、线缆,确保完好率,为顺利施工打下基础
5、做好施工计划和和材料供应计划,组织好施工
三、制定切实有效的施工管理措施,抓落实、促施工1、做好施工组织设计,强调施工流程,抓好现场加工和现场安装两个重要环节
根据质量标准、技术要求,以及为保证产品质量而制订的各项具体措施,如关键构件的加工方法,主要构件的工艺流程、工艺措施,所采纳的加工设备、工艺装备等
安装时要遵循能
