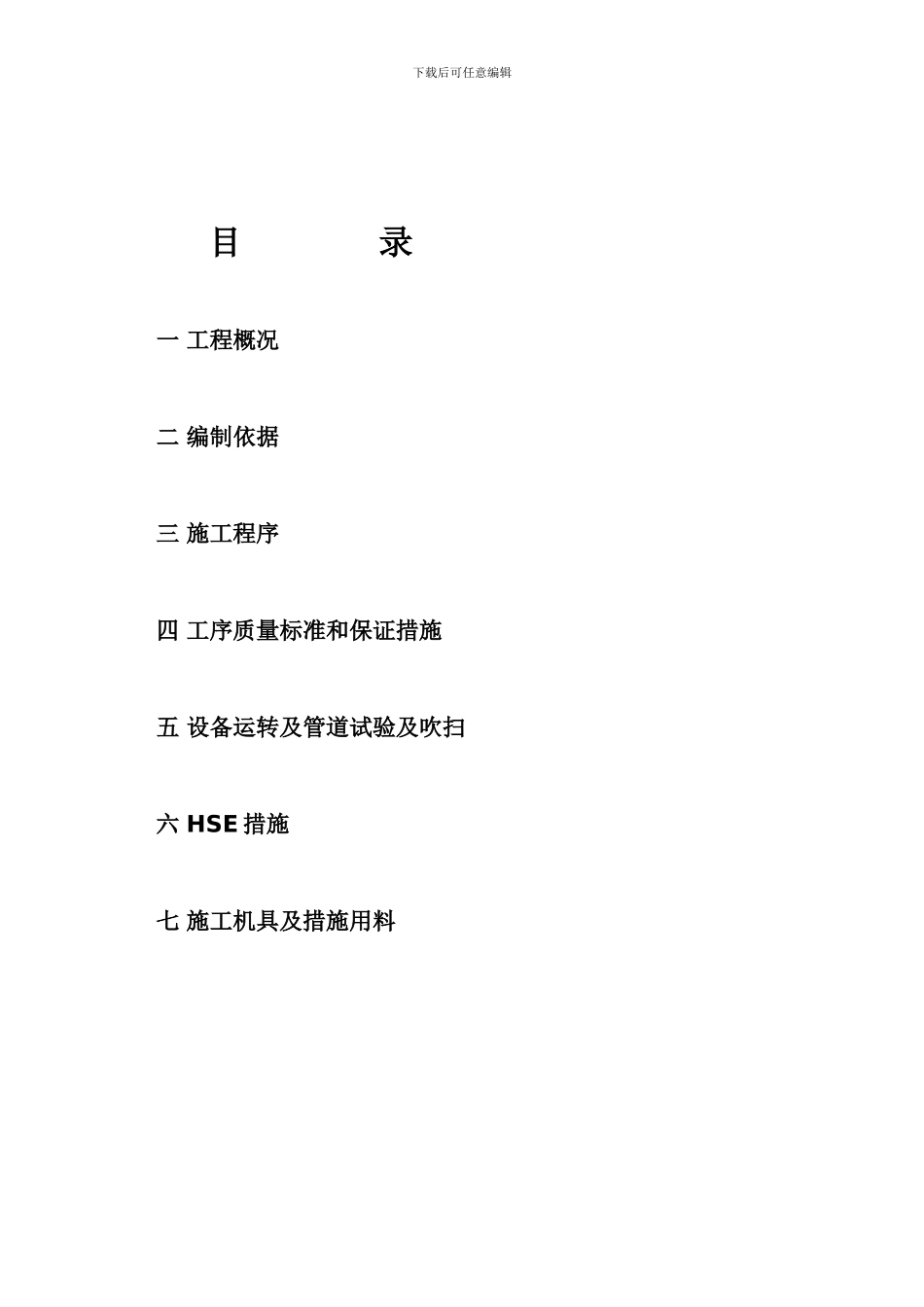

下载后可任意编辑 中大中国石油公司吉尔吉斯斯坦炼油厂二标段建设项目安装工程施工组织方案 中国化学工程第九建设公司 2011 年 5 月 1 日 下载后可任意编辑目 录 一 工程概况 二 编制依据 三 施工程序 四 工序质量标准和保证措施 五 设备运转及管道试验及吹扫 六 HSE 措施 七 施工机具及措施用料下载后可任意编辑一、工程概况 中大中国石油公司吉尔吉斯斯坦国炼油厂建设项目,该项目位于吉尔吉斯斯坦卡拉巴德市东方工业园区。工程规模内容:炼油厂设计年加工能力 80 万吨,本次招标的一期生产装置包括:(1)80 万吨/年常减压蒸馏装置。(2)10 万吨/年重油(蜡油)非临氢降凝装置。(3)10 万吨/年直馏汽油异构化装置。(4)5 万吨/年润滑油调和(含精制)装置。(5)50 万吨/年重油催化裂化装置。(6)8.46 万立方米原油、成品油、润滑油和液化气储备罐。(7)消防、供电、供风、制氮、供热、储运、污水处理等公用工程以及年吞吐量 120 万吨的油品装卸及交通运输设施。施工工期:日历天数 540 天。该工程共两个标段,我公司投标的第二标段如下:第二标段:安装工程二标段工作内容:1、污水处理场、供风制氮站、锅炉房(含化学水站)、新奇水站、消防水站的全部设备的倒运、就位、安装等,与之相关的全部工艺管网的领料、下料、焊接、安装、吹扫、试压等,与之相关的全部成套设备、阀门和机泵的领料、安装、调试,与之相关的全部钢架、框架等钢结构的领料、下料、焊接、组对、安装等。2、生产区总图部分消防水管网系统、新奇水总线系统、循环水系统、供风供氮供水总线系统,各系统的全部设备的倒运、就位、安装等,各系统全部工艺管网的领料、下料、焊接、安装、吹扫、试压等,各系统全部成套设备、阀门和机泵的领料、安装、调试,各系统的全部钢架、框架等钢结构的领料、下料、焊接、组对、安装等。3、储运区(包括装卸油系统、锅炉房及供汽系统、消防系统)全部的工艺管网的领料、下料、焊接、安装、吹扫、试压等,储运下载后可任意编辑区全部的成套设备、阀门和机泵的领料、安装、调试。生产区到储运区之间外网连接管线的领料、下料、焊接、安装、吹扫、试压等施工作业。由于该工程为国外工程,工程质量要求高,施工难度相对比较大,因此在施工前必须编制详尽的施工方案,精心组织施工。二、编制依据1 施工图2 《工业金属管道工程施工及验收法律规范》GB50235-973 《压力管道安装单位资格认可实施细...
