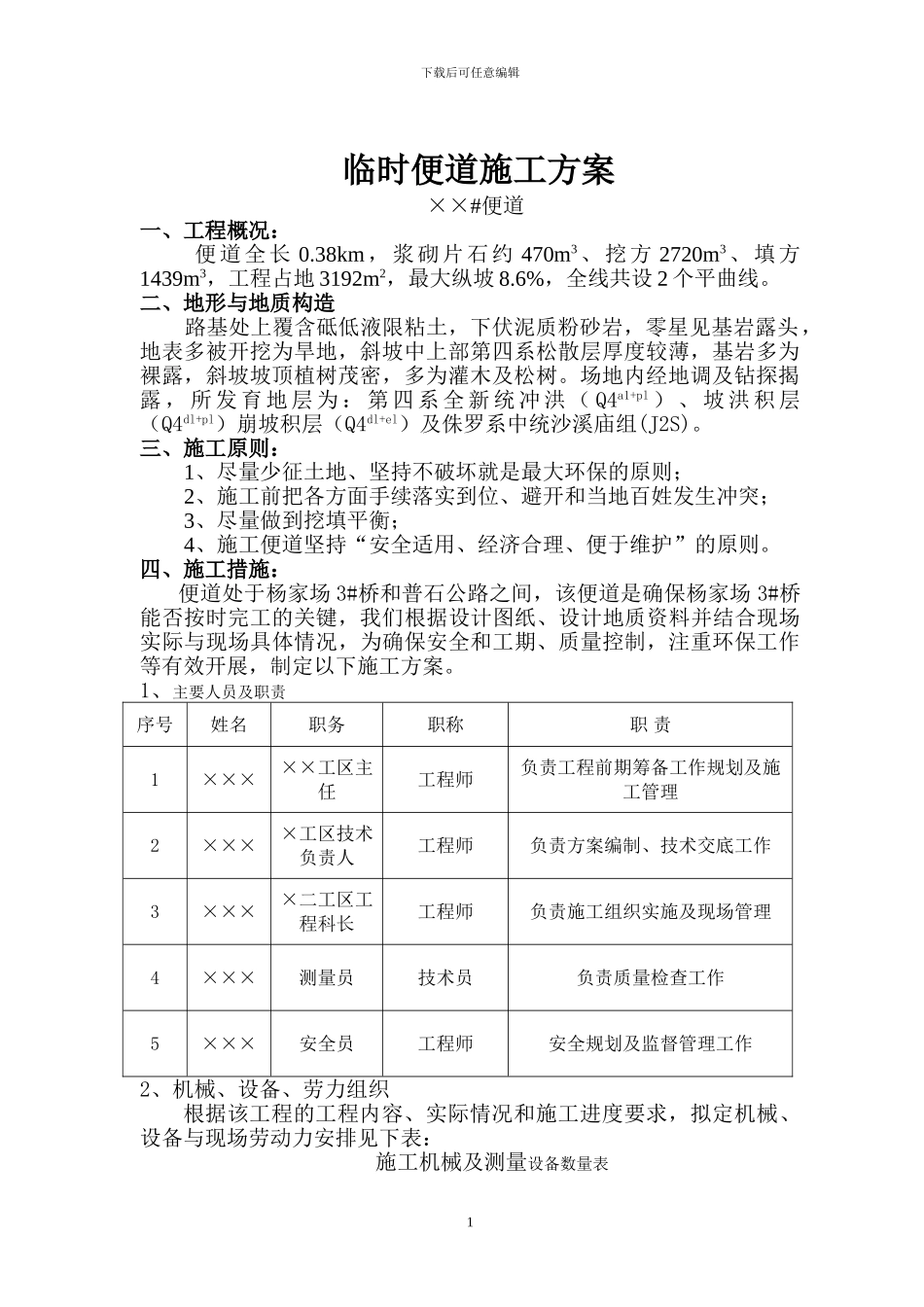

下载后可任意编辑 临时便道施工方案 ××#便道一、工程概况: 便道全长 0
38km,浆砌片石约 470m3、挖方 2720m3、填方1439m3,工程占地 3192m2,最大纵坡 8
6%,全线共设 2 个平曲线
二、地形与地质构造 路基处上覆含砥低液限粘土,下伏泥质粉砂岩,零星见基岩露头,地表多被开挖为旱地,斜坡中上部第四系松散层厚度较薄,基岩多为裸露,斜坡坡顶植树茂密,多为灌木及松树
场地内经地调及钻探揭露 , 所 发 育 地 层 为 : 第 四 系 全 新 统 冲 洪 ( Q4a1+pl ) 、 坡 洪 积 层(Q4dl+pl)崩坡积层(Q4dl+el)及侏罗系中统沙溪庙组(J2S)
三、施工原则:1、尽量少征土地、坚持不破坏就是最大环保的原则;2、施工前把各方面手续落实到位、避开和当地百姓发生冲突;3、尽量做到挖填平衡;4、施工便道坚持“安全适用、经济合理、便于维护”的原则
四、施工措施: 便道处于杨家场 3#桥和普石公路之间,该便道是确保杨家场 3#桥能否按时完工的关键,我们根据设计图纸、设计地质资料并结合现场实际与现场具体情况,为确保安全和工期、质量控制,注重环保工作等有效开展,制定以下施工方案

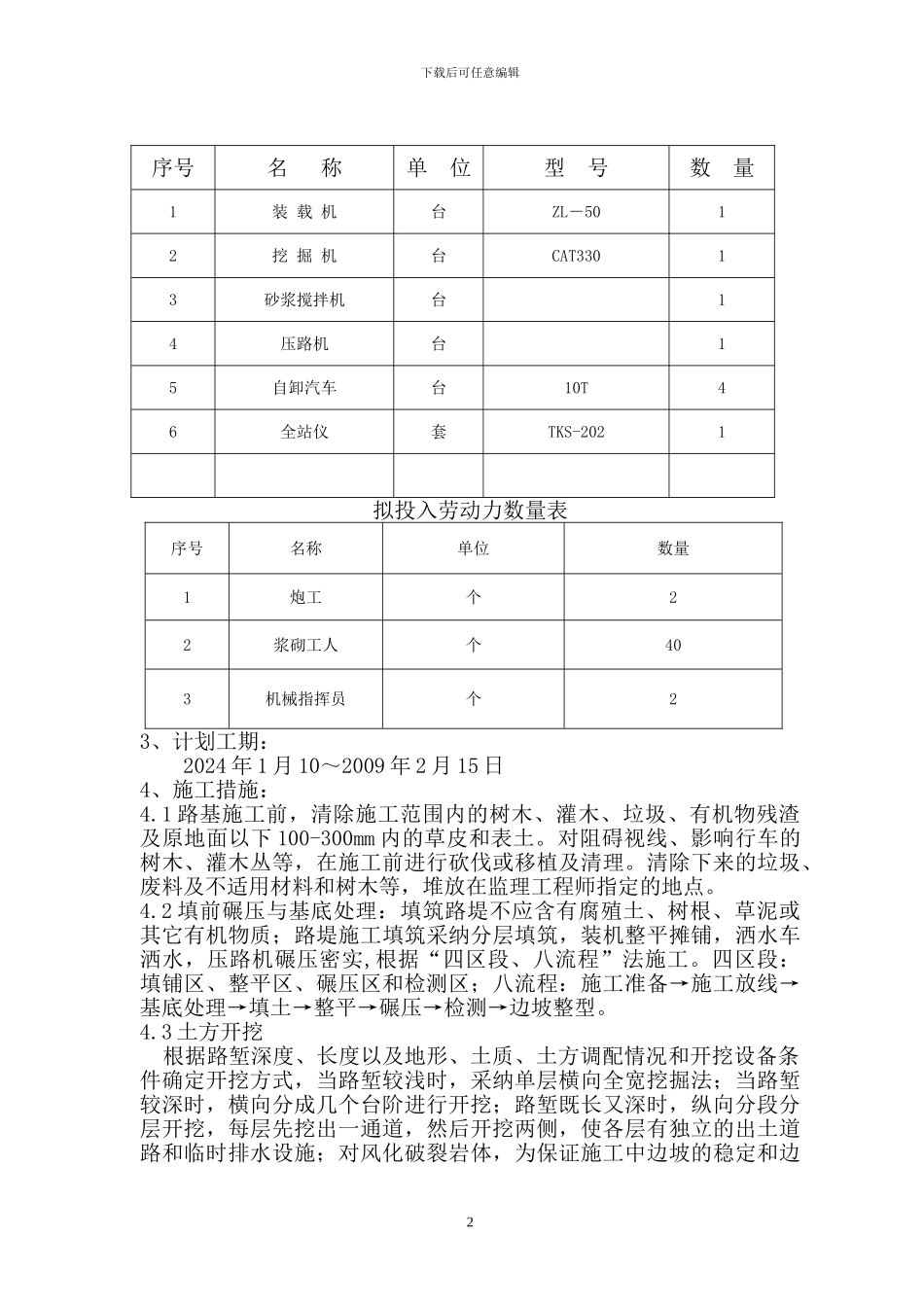

1、主要人员及职责序号姓名职务职称职 责1×××××工区主任工程师负责工程前期筹备工作规划及施工管理2××××工区技术负责人工程师负责方案编制、技术交底工作3××××二工区工程科长工程师负责施工组织实施及现场管理4×××测量员技术员负责质量检查工作5×××安全员工程师安全规划及监督管理工作2、机械、设备、劳力组织根据该工程的工程内容、实际情况和施工进度要求,拟定机械、设备与现场劳动力安排见下表:施工机械及测量设备数量表1下载后可任意编辑序号名 称单 位型 号数 量1装 载 机台ZL-5012挖 掘 机台CAT33013砂浆搅拌机台14压路机台15自卸汽车台10T46全
