下载后可任意编辑临时检修车间基础施工方案一、 工程概况:1、本工程为大榭万华热电有限公司备用锅炉工程临时机修车间基础,位于宁波大榭开发区万华工业园内,本工程占地面积为234
4m²,共有一个单体项目,主要拟建物为:柱下基础、连系梁,基础顶部设有地脚螺栓及剪力槽,基础的埋深为 1
2、基础的施工顺序为:测量放线--基础、地梁基槽开挖--素砼垫层施工--基础承台、连系梁钢筋绑扎--基础地脚螺栓、钢柱剪力槽安装--基础承台、连系梁模板支设--础承台、连系梁砼浇筑--基坑回填土基础承台、连系梁模板拆除--工完场清
二、土方开挖及边护:根据本工程特点,本工程土方采纳挖掘机进行机械分部开挖,机械开挖至垫层标高以上 150mm 后,采纳人工挖至设计标高
土方开挖前,先放好基础边线和土方开挖线,并将其引到基坑以外不会被破坏的地方,开挖时注意底局部预留 150mm 厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动
开挖基坑时如发现土层与地质报告不符或发现不良地基,立即通知建设单位地质勘探部门、设计院等有关部门人员到现场讨论解决
土方开挖时,施工测量人员严格控制标高,严禁超挖
土方工程采纳分部开挖,自然放坡,放坡系数取 1:0

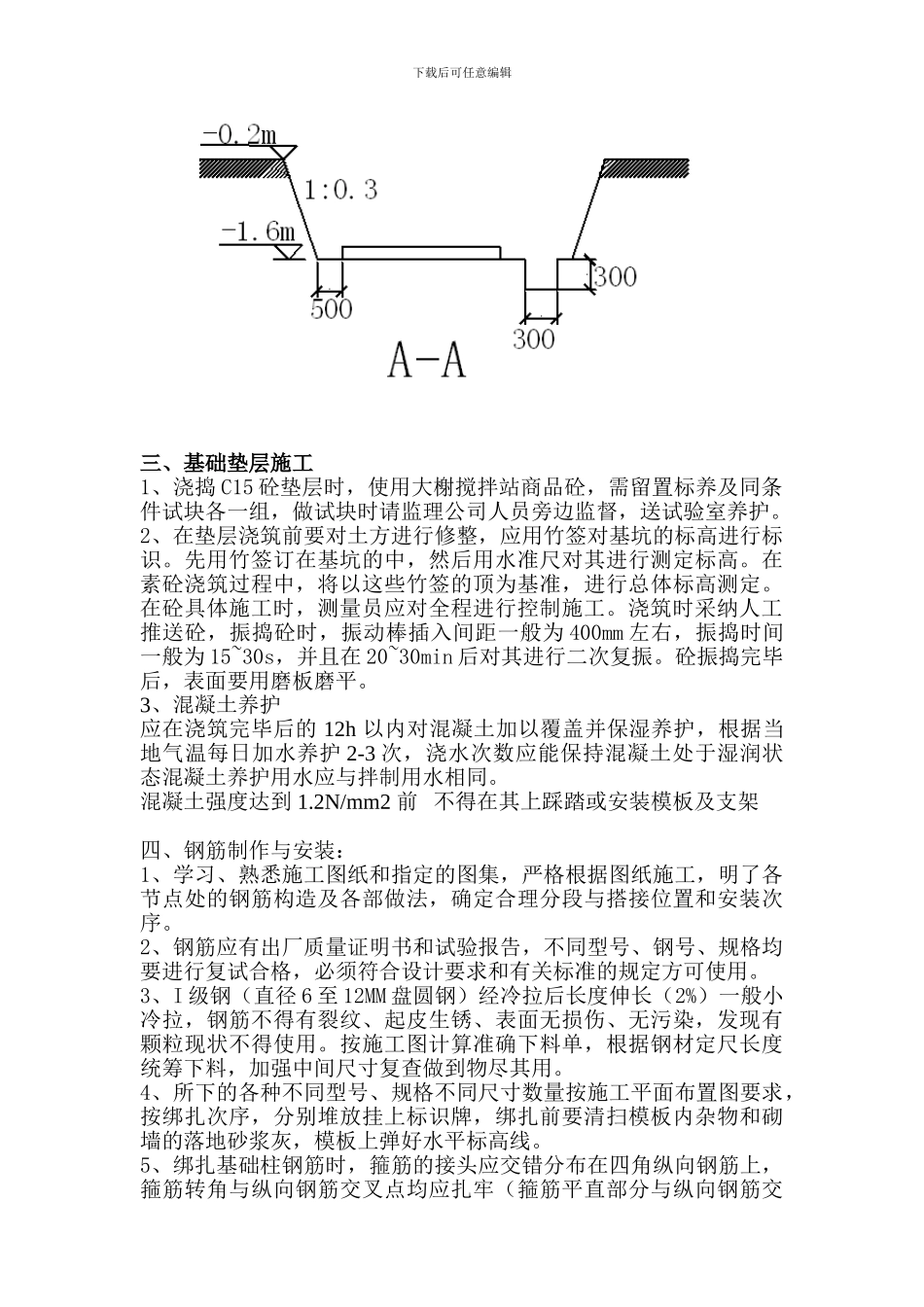

在周围设300*300 排水沟,排入 1000*1000*1000 集水井
见下图:下载后可任意编辑 三、基础垫层施工1、浇捣 C15 砼垫层时,使用大榭搅拌站商品砼,需留置标养及同条件试块各一组,做试块时请监理公司人员旁边监督,送试验室养护
2、在垫层浇筑前要对土方进行修整,应用竹签对基坑的标高进行标识
先用竹签订在基坑的中,然后用水准尺对其进行测定标高
在素砼浇筑过程中,将以这些竹签的顶为基准,进行总体标高测定
在砼具体施工时,测量员应对全程进行控制施工
浇筑时采纳人工推送砼,振捣砼时,振动棒插入间距一般为 400mm 左右,振捣时间一般为
