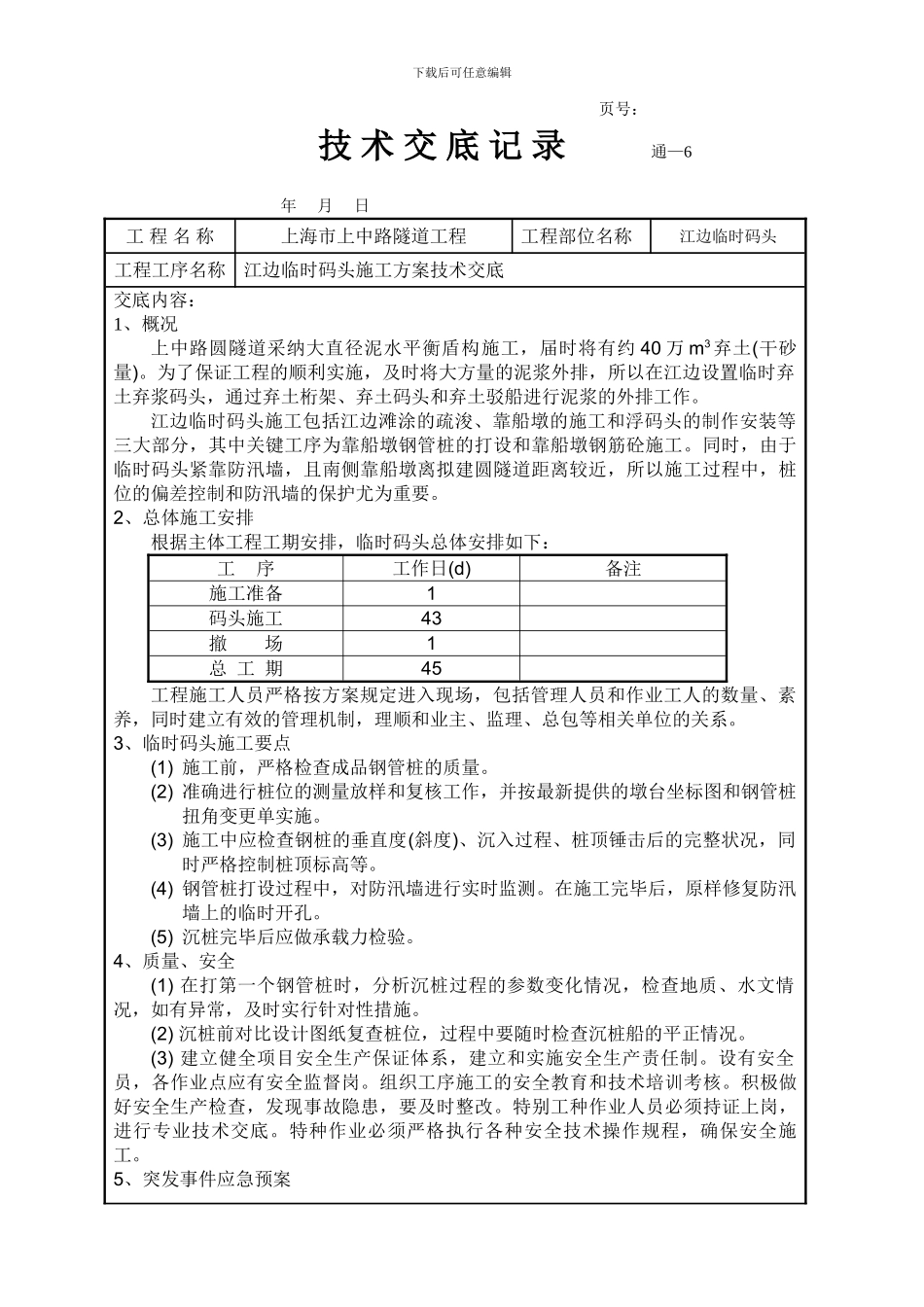

下载后可任意编辑 页号: 技 术 交 底 记 录 通—6 年 月 日 工 程 名 称上海市上中路隧道工程工程部位名称江边临时码头工程工序名称江边临时码头施工方案技术交底交底内容:1、概况上中路圆隧道采纳大直径泥水平衡盾构施工,届时将有约 40 万 m3 弃土(干砂量)。为了保证工程的顺利实施,及时将大方量的泥浆外排,所以在江边设置临时弃土弃浆码头,通过弃土桁架、弃土码头和弃土驳船进行泥浆的外排工作。江边临时码头施工包括江边滩涂的疏浚、靠船墩的施工和浮码头的制作安装等三大部分,其中关键工序为靠船墩钢管桩的打设和靠船墩钢筋砼施工。同时,由于临时码头紧靠防汛墙,且南侧靠船墩离拟建圆隧道距离较近,所以施工过程中,桩位的偏差控制和防汛墙的保护尤为重要。2、总体施工安排根据主体工程工期安排,临时码头总体安排如下:工 序工作日(d)备注施工准备1码头施工43撤 场1总 工 期45工程施工人员严格按方案规定进入现场,包括管理人员和作业工人的数量、素养,同时建立有效的管理机制,理顺和业主、监理、总包等相关单位的关系。3、临时码头施工要点(1) 施工前,严格检查成品钢管桩的质量。(2) 准确进行桩位的测量放样和复核工作,并按最新提供的墩台坐标图和钢管桩扭角变更单实施。(3) 施工中应检查钢桩的垂直度(斜度)、沉入过程、桩顶锤击后的完整状况,同时严格控制桩顶标高等。(4) 钢管桩打设过程中,对防汛墙进行实时监测。在施工完毕后,原样修复防汛墙上的临时开孔。(5) 沉桩完毕后应做承载力检验。4、质量、安全(1) 在打第一个钢管桩时,分析沉桩过程的参数变化情况,检查地质、水文情况,如有异常,及时实行针对性措施。(2) 沉桩前对比设计图纸复查桩位,过程中要随时检查沉桩船的平正情况。(3) 建立健全项目安全生产保证体系,建立和实施安全生产责任制。设有安全员,各作业点应有安全监督岗。组织工序施工的安全教育和技术培训考核。积极做好安全生产检查,发现事故隐患,要及时整改。特别工种作业人员必须持证上岗,进行专业技术交底。特种作业必须严格执行各种安全技术操作规程,确保安全施工。5、突发事件应急预案下载后可任意编辑施工过程中,严格按法律规范进行。一旦出现突发事件,现场第一时间进行处理,同时逐级进行汇报。技 术负责人项 目负责人班组长下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和大力支持...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

临时码头施工方案交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
