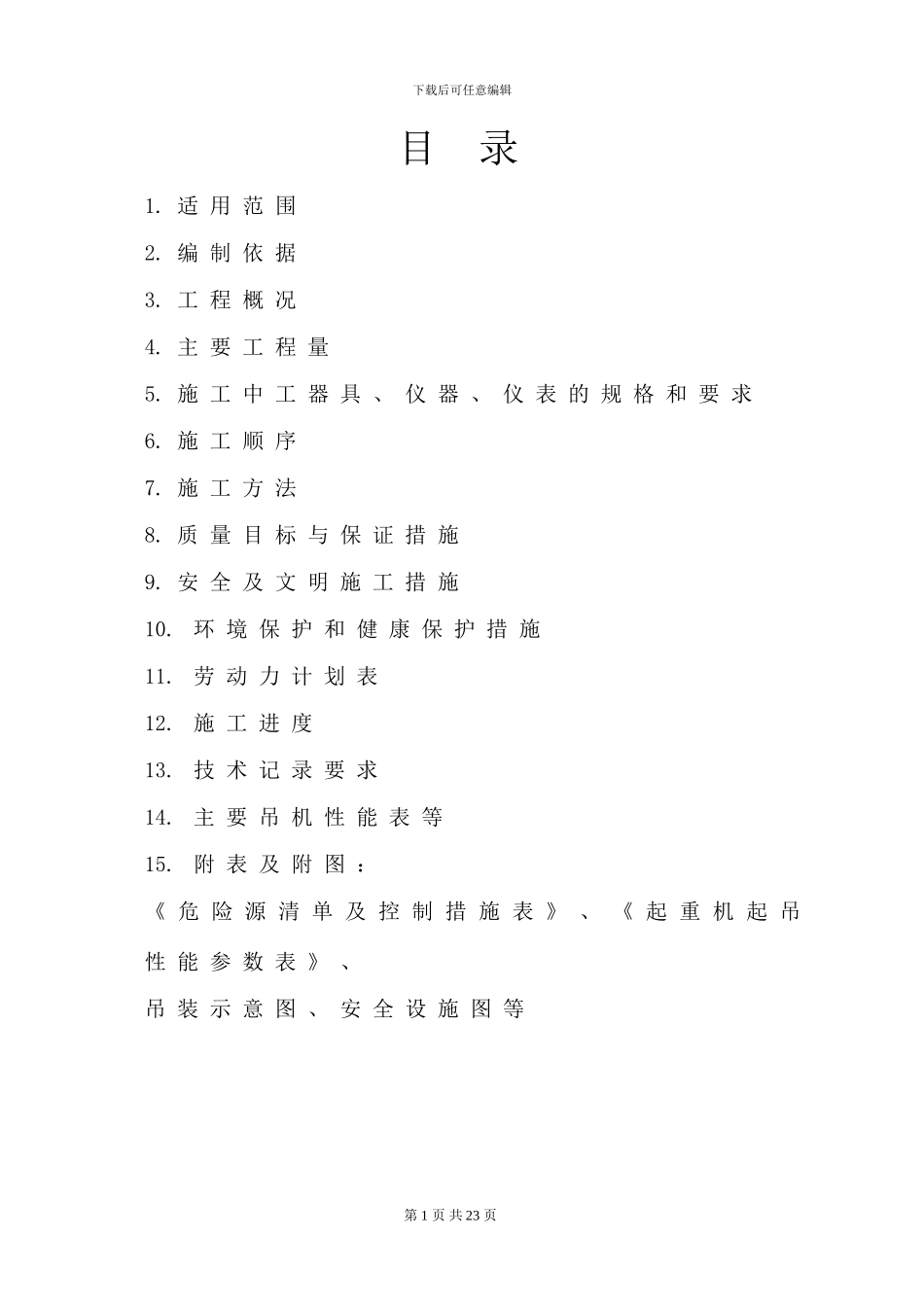

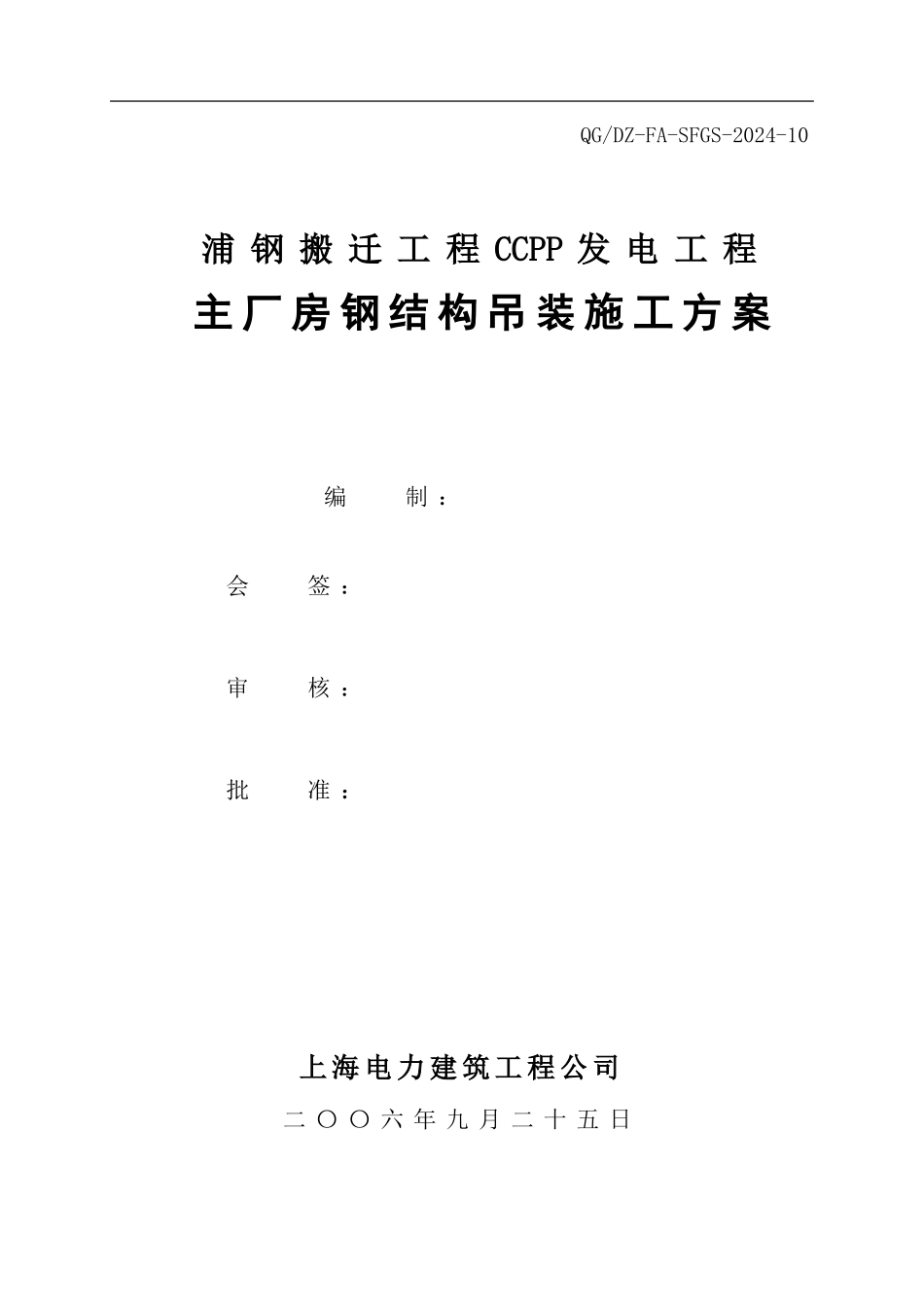

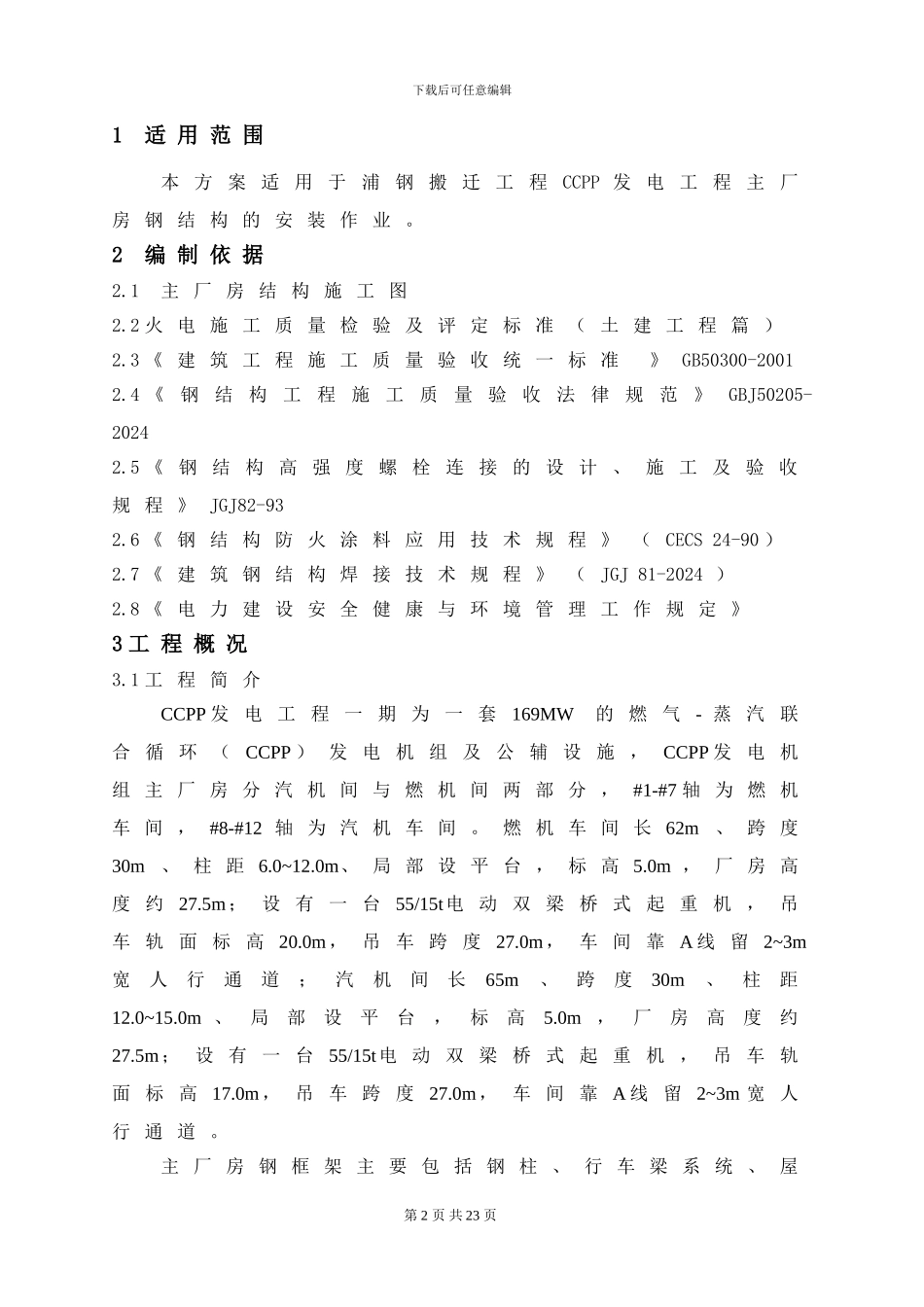

QG/DZ-FA-SFGS-2024-10 浦 钢 搬 迁 工 程 CCPP 发 电 工 程主 厂 房 钢 结 构 吊 装 施 工 方 案编 制 : 会 签 : 审 核 : 批 准 : 上 海 电 力 建 筑 工 程 公 司二 〇 〇 六 年 九 月 二 十 五 日下载后可任意编辑目 录1. 适 用 范 围2. 编 制 依 据3. 工 程 概 况4. 主 要 工 程 量5. 施 工 中 工 器 具 、 仪 器 、 仪 表 的 规 格 和 要 求6. 施 工 顺 序7. 施 工 方 法8. 质 量 目 标 与 保 证 措 施9. 安 全 及 文 明 施 工 措 施10. 环 境 保 护 和 健 康 保 护 措 施11. 劳 动 力 计 划 表12. 施 工 进 度13. 技 术 记 录 要 求14. 主 要 吊 机 性 能 表 等15. 附 表 及 附 图 :《 危 险 源 清 单 及 控 制 措 施 表 》 、 《 起 重 机 起 吊性 能 参 数 表 》 、吊 装 示 意 图 、 安 全 设 施 图 等第 1 页 共 23 页下载后可任意编辑1 适 用 范 围本 方 案 适 用 于浦 钢 搬 迁 工 程CCPP 发 电 工 程主 厂房 钢 结 构 的 安 装 作 业 。2 编 制 依 据2.1 主 厂 房 结 构 施 工 图 2.2 火 电 施 工 质 量 检 验 及 评 定 标 准 ( 土 建 工 程 篇 )2.3 《 建 筑 工 程 施 工 质 量 验 收 统 一 标 准 》 GB50300-2001 2.4 《钢结构工程施工质量验收法律规范》GBJ50205-20242.5 《 钢 结 构 高 强 度 螺 栓 连 接 的 设 计 、 施 工 及 验 收规 程 》 JGJ82-932.6 《 钢 结 构 防 火 涂 料 应 用 技 术 规 程 》 ( CECS 24-90 )2.7 《 建 筑 钢 结 构 焊 接 技 术 规 程 》 ( JGJ 81-2024 )2.8 《 电 力 建 设 安 全 健 康 与 环 境 管 理 工 作 规 定 》3 工 程 概 况3.1 工 程 简 介CCPP 发 电 工 程 一 期 为 一 套169MW 的 燃 气- 蒸 汽 联合 循 环 ( CCPP ) 发 电 机 组 及 公 辅 设 施 ,CCPP 发 电 机组 主 厂 房 分 汽 机 间 与 燃 机 间 两 部 分 , #1-#7 轴 为 燃 机车 间 , #8-#12 轴 为 汽 机 车 间 。 燃 机 车 间 长 62m、 跨 度30m、 柱 ...
