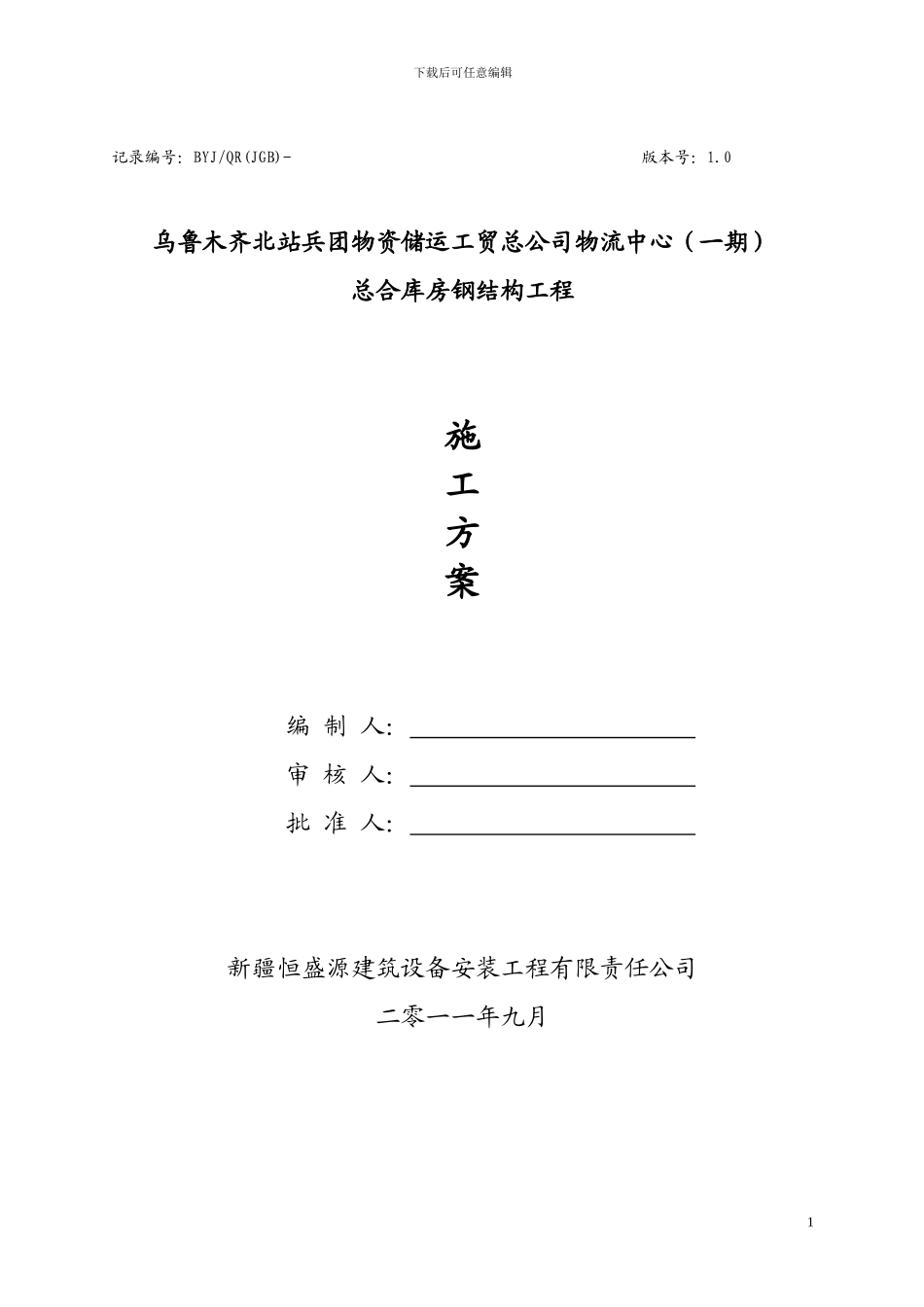

下载后可任意编辑记录编号:BYJ/QR(JGB)- 版本号:1.0乌鲁木齐北站兵团物资储运工贸总公司物流中心(一期)总合库房钢结构工程施工方案编 制 人: 审 核 人: 批 准 人: 新疆恒盛源建筑设备安装工程有限责任公司二零一一年九月1下载后可任意编辑目录1、 工程概况…………………………………………………………32、 编制依据…………………………………………………………33、 施工准备…………………………………………………………34、 施工组织及计划…………………………………………………55、 加工制作…………………………………………………………56、 钢结构安装 ……………………………………………………167、 劳动力计划和施工机械计划……………………………………198、 质量保证措施……………………………………………………219、 施工安全保证措施………………………………………………3210、钢结构雨天施工措施…………………………………………4411、现场文明措施…………………………………………………4412、施工进度计划及保证措施……………………………………452下载后可任意编辑一.工程概况1.1 工程简述工程名称:乌鲁木齐北站兵团物资储运工贸总公司物流中心(一期)总合库房钢结构工程建设单位:兵团物资储运工贸总公司建设地点:乌鲁木齐北站路南侧,兵团物资储运工贸总公司院内;结构类型及层数:钢结构一层;工程规模:建筑面积为 2969.3;㎡1.2 结构设计说明本钢结构采纳轻钢结构,钢结构的安全等级为二级,结构设计使用年限为 50 年,地基基础设计等级:丙级,基本风压:0.60KN/M2,基本雪压:0.8KN/M2,地面粗糙度为 B 类,抗震设防烈度 8 度,设计地震分组为第二组,设计基本地震加速度为 0.2g。二.编制说明本方案是根据本工程施工现场的施工条件(施工空间、施工工种、工艺差别等相关条件)进行详细策划,选择编制。钢结构主体安装部分采纳 25T 汽车吊吊装一个施工班组进行安装,以充分利用机械和人工。本方案的目的在于保证本工程的工程质量、生产安全、施工工期、经济管理、合理利用人工等。三.施工准备3.1、现场准备3.1.1 项目施工组织系统我公司按国际惯例实施项目法施工,将按项目法施工的要求成立项目经理部,全面履行合同,对工程施工进行组织、指挥、管理协调和控制。项目经理部本着科学管理,精干高效,结构合理的原则,选配具有较高管理素养,施工经验丰富,服务态...
