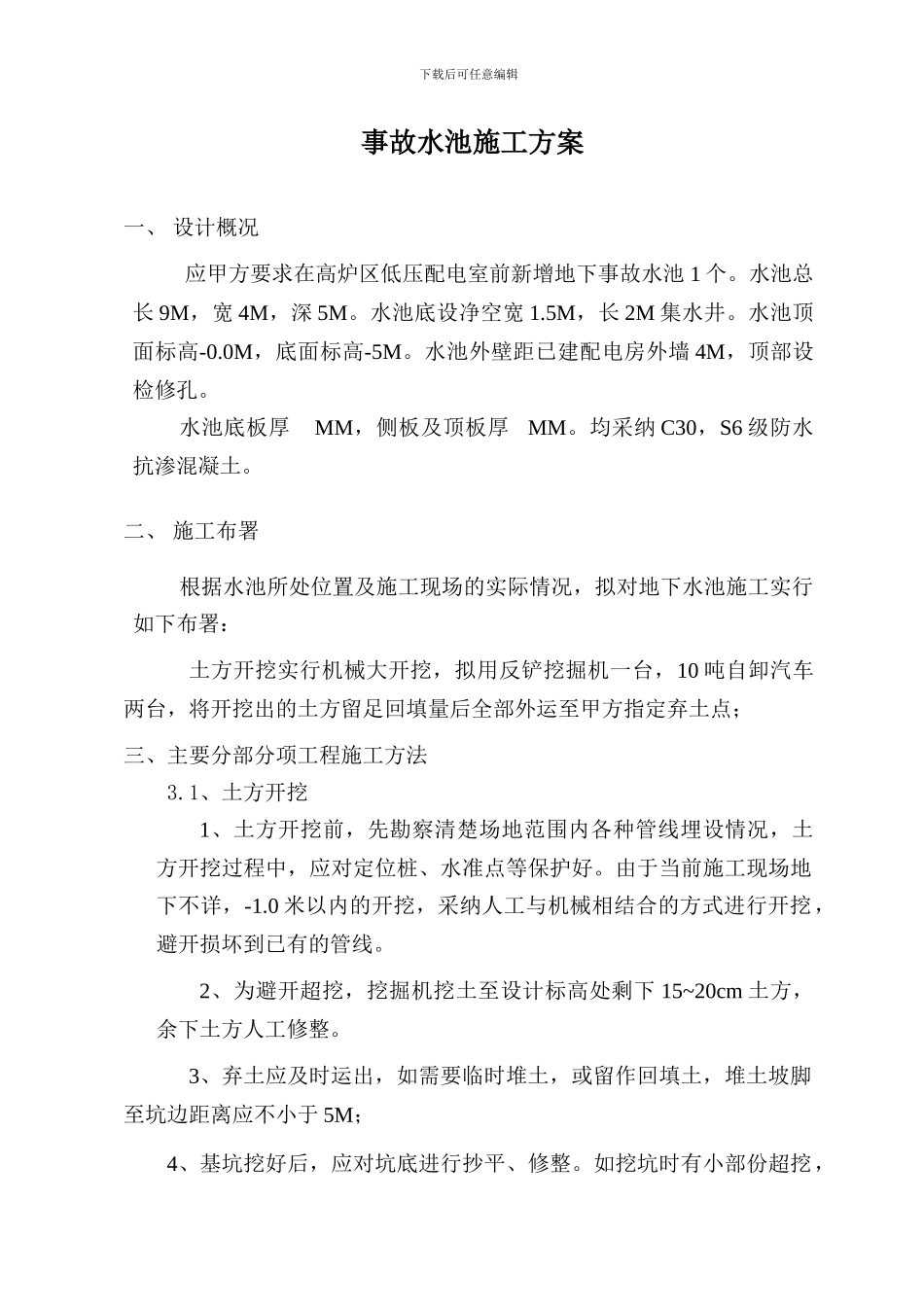

下载后可任意编辑事故水池施工方案一、 设计概况 应甲方要求在高炉区低压配电室前新增地下事故水池 1 个
水池总长 9M,宽 4M,深 5M
水池底设净空宽 1
5M,长 2M 集水井
水池顶面标高-0
0M,底面标高-5M
水池外壁距已建配电房外墙 4M,顶部设检修孔
水池底板厚 MM,侧板及顶板厚 MM
均采纳 C30,S6 级防水抗渗混凝土
二、 施工布署根据水池所处位置及施工现场的实际情况,拟对地下水池施工实行如下布署:土方开挖实行机械大开挖,拟用反铲挖掘机一台,10 吨自卸汽车两台,将开挖出的土方留足回填量后全部外运至甲方指定弃土点;三、主要分部分项工程施工方法3
1、土方开挖1、土方开挖前,先勘察清楚场地范围内各种管线埋设情况,土方开挖过程中,应对定位桩、水准点等保护好
由于当前施工现场地下不详,-1
0 米以内的开挖,采纳人工与机械相结合的方式进行开挖,避开损坏到已有的管线
2、为避开超挖,挖掘机挖土至设计标高处剩下 15~20cm 土方,余下土方人工修整
3、弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡脚至坑边距离应不小于 5M;4、基坑挖好后,应对坑底进行抄平、修整
如挖坑时有小部份超挖,下载后可任意编辑可用素土或 10~30 碎石回填夯实;至基底标高后,应会同质检部门、设计单位、建设单位一起检查基底土质是否符合设计要求,并作好验槽记录;5、为防止坑底扰动,基坑挖好后应尽量减少暴露时间,及时进行下道工序施工,如不能立即进行下道工序时,应预留 150~300MM 厚覆盖土层,待基础施工时再开挖并注意及时排水;6、土方回填在水池壁板混凝土浇筑完成,外壁板模板全部拆除完成 ,且作好防水层后进行
设计考虑水池内外壁墙均做防水砂浆
回填前应先将基坑底杂物清除洁净,土方回填分层进行

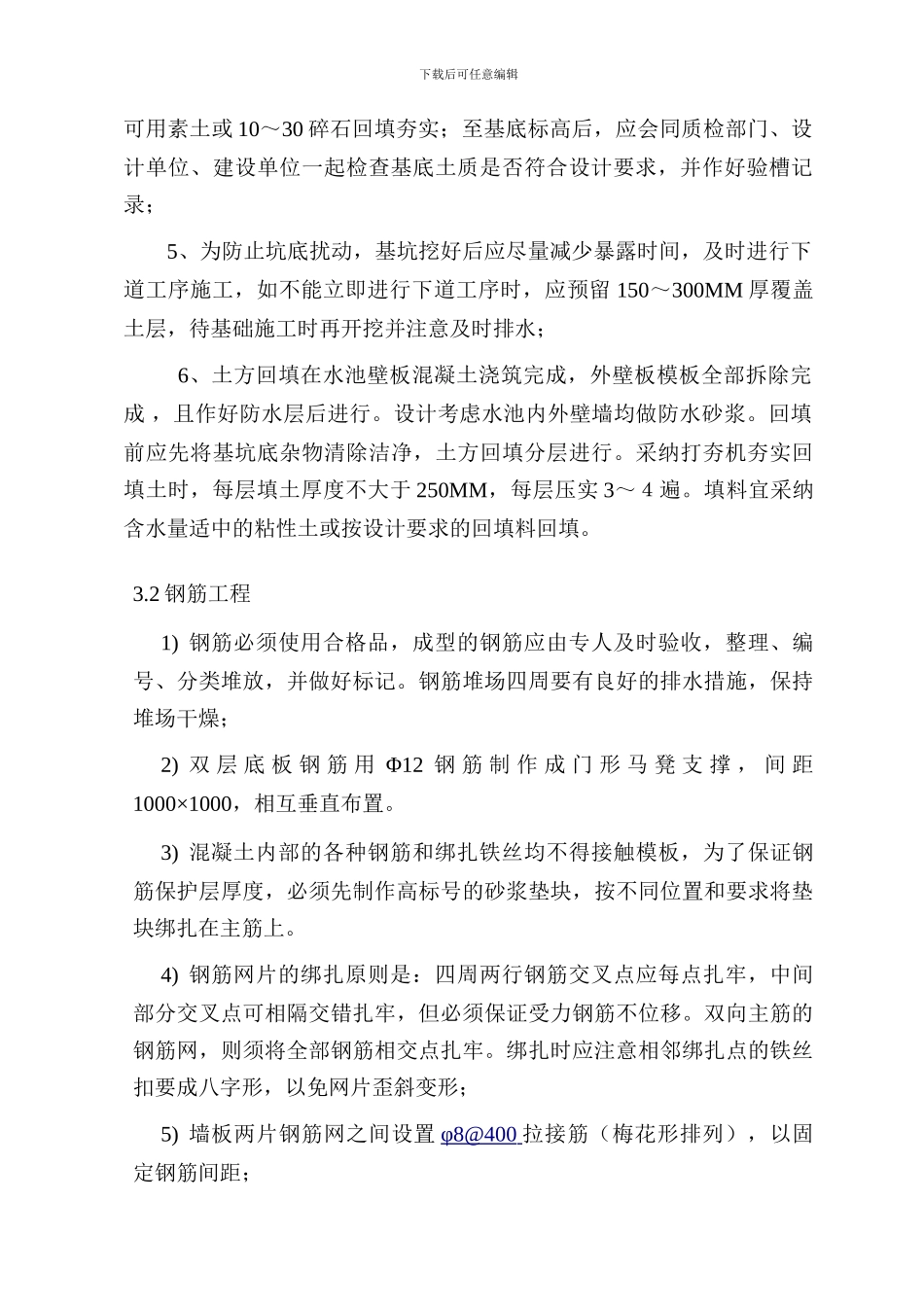

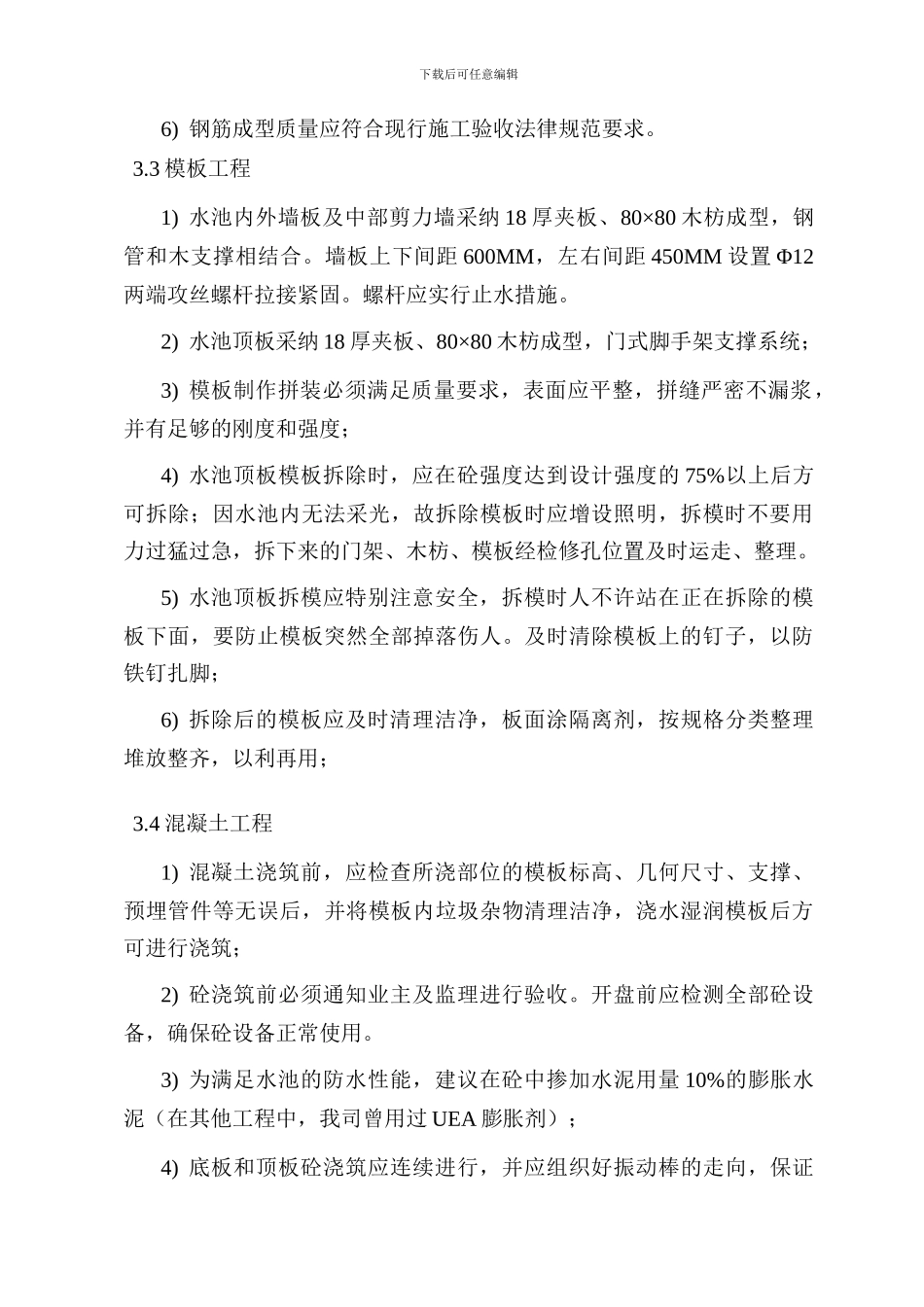

采纳打夯机夯实回填土时,每层填土厚度不大于 250MM,每层压实 3~4遍
