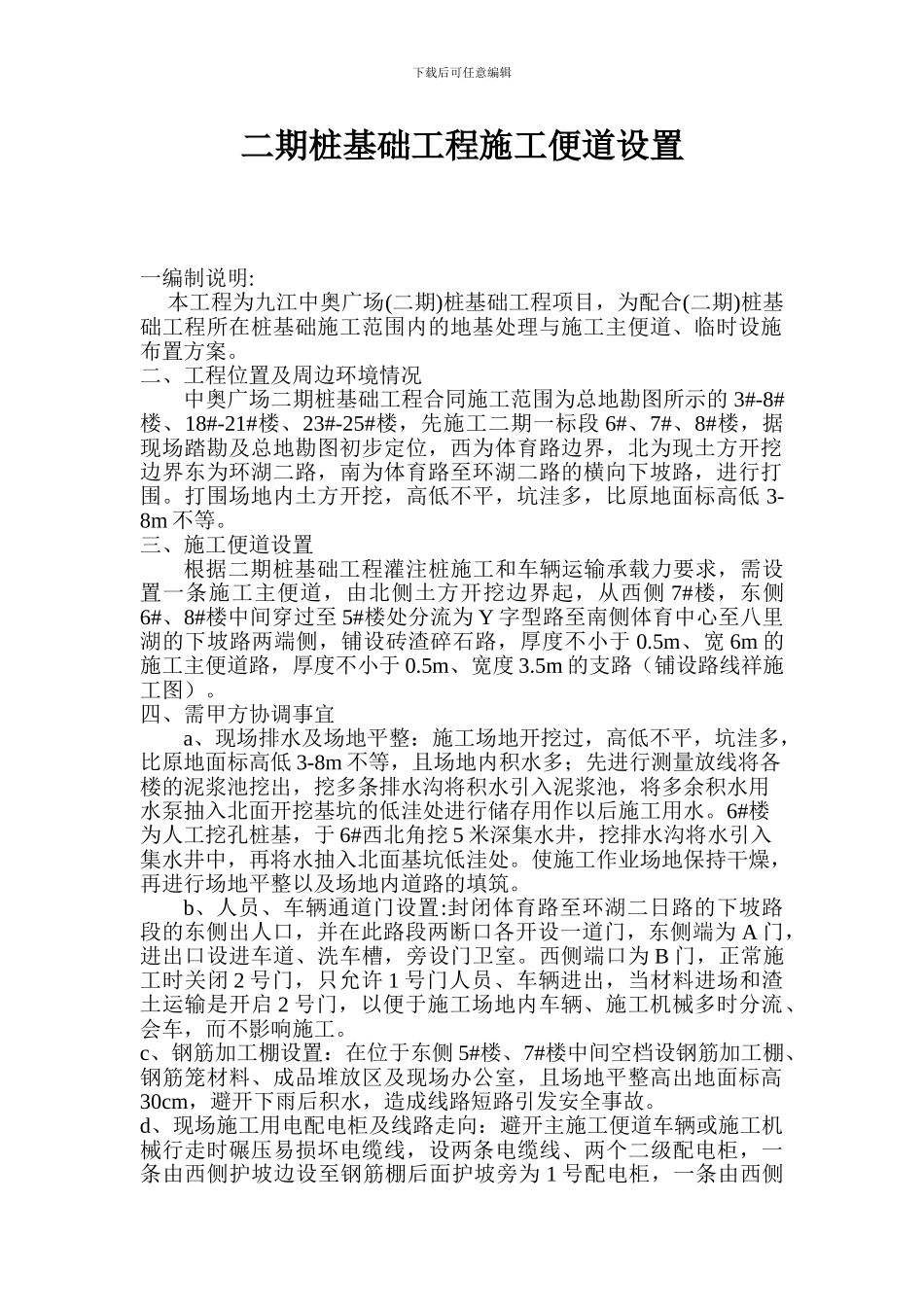

下载后可任意编辑二期桩基础工程施工便道设置一编制说明: 本工程为九江中奥广场(二期)桩基础工程项目,为配合(二期)桩基础工程所在桩基础施工范围内的地基处理与施工主便道、临时设施布置方案。二、工程位置及周边环境情况中奥广场二期桩基础工程合同施工范围为总地勘图所示的 3#-8#楼、18#-21#楼、23#-25#楼,先施工二期一标段 6#、7#、8#楼,据现场踏勘及总地勘图初步定位,西为体育路边界,北为现土方开挖边界东为环湖二路,南为体育路至环湖二路的横向下坡路,进行打围。打围场地内土方开挖,高低不平,坑洼多,比原地面标高低 3-8m 不等。三、施工便道设置根据二期桩基础工程灌注桩施工和车辆运输承载力要求,需设置一条施工主便道,由北侧土方开挖边界起,从西侧 7#楼,东侧6#、8#楼中间穿过至 5#楼处分流为 Y 字型路至南侧体育中心至八里湖的下坡路两端侧,铺设砖渣碎石路,厚度不小于 0.5m、宽 6m 的施工主便道路,厚度不小于 0.5m、宽度 3.5m 的支路(铺设路线祥施工图)。四、需甲方协调事宜a、现场排水及场地平整:施工场地开挖过,高低不平,坑洼多,比原地面标高低 3-8m 不等,且场地内积水多;先进行测量放线将各楼的泥浆池挖出,挖多条排水沟将积水引入泥浆池,将多余积水用水泵抽入北面开挖基坑的低洼处进行储存用作以后施工用水。6#楼为人工挖孔桩基,于 6#西北角挖 5 米深集水井,挖排水沟将水引入集水井中,再将水抽入北面基坑低洼处。使施工作业场地保持干燥,再进行场地平整以及场地内道路的填筑。b、人员、车辆通道门设置:封闭体育路至环湖二日路的下坡路段的东侧出人口,并在此路段两断口各开设一道门,东侧端为 A 门,进出口设进车道、洗车槽,旁设门卫室。西侧端口为 B 门,正常施工时关闭 2 号门,只允许 1 号门人员、车辆进出,当材料进场和渣土运输是开启 2 号门,以便于施工场地内车辆、施工机械多时分流、会车,而不影响施工。c、钢筋加工棚设置:在位于东侧 5#楼、7#楼中间空档设钢筋加工棚、钢筋笼材料、成品堆放区及现场办公室,且场地平整高出地面标高30cm,避开下雨后积水,造成线路短路引发安全事故。d、现场施工用电配电柜及线路走向:避开主施工便道车辆或施工机械行走时碾压易损坏电缆线,设两条电缆线、两个二级配电柜,一条由西侧护坡边设至钢筋棚后面护坡旁为 1 号配电柜,一条由西侧下载后可任意编辑设至 6#楼、8#楼中围挡旁为 2 号配电柜(见附图)。 江西忠信...
