下载后可任意编辑二级建造师考试《建筑工程》重点要点题目教育人生网 2009-02-26 来源:考试吧分享到: 评论:0 条 收藏 字号:大|中|小 设备迁移(补偿):剩余造价/总造价*10=补偿费用 人员迁移(补偿):剩余造价/总造价*8=补偿费用 1、明挖基础施工方法除混凝土加固坑壁开挖法,还有哪些方法
还有无支护加固坑壁和用挡板支护坑壁的基坑开挖法
2、对围堰的一般规定涉及哪些内容
涉及围堰的高度、外形、面积、断面尺寸、类型、使用条件和一般要求
3、除双壁钢围堰施工方法外,围堰的施工方法还有哪些
围堰的施工方法还有土石围堰施工、板桩围堰施工和钢套箱围堰施工
4、双壁钢围堰施工工序有哪些
设计制作-浮运就位-着床下沉-清基封底或清基后浇筑基础混凝土-围堰拆除
5、采纳帷幕法对基坑排水施工的具体方法有哪些
冻结法、硅化法、水泥灌浆法和沥青灌浆法
6、地基加固的方法有哪些
换填法、桩体挤密法、强夯法、预压法、振冲法、粉体喷射搅拌法、高压喷射注浆法和化学液体加固法
1、施工单位在合同协议条款约定的开工日期前来天提交了一份请求报告,报告请求延期 10 天开工
①电力部门通知,施工用电变压器在开工 4 天后才能安装完毕;② 由铁路部门运输的台施工单位自有施工机械在开工后天天才能运到施工现场;③ 为工程开工所必需的辅助施工设施在开工后 10 天才能投入使用
第①予以认可,因外网电力供应由业主负责
第②不予认可,因属施工单位自有机械延误,应由施工单位负责
第③不予认可,因准备辅助施工设施属施工准备工作的一部分,应由施工单位负责
监理工程师应同意延期 4 天开工
2、基坑开挖进行 18 天时,发现一 6m 地基仍为软土地基,与地质报告不符

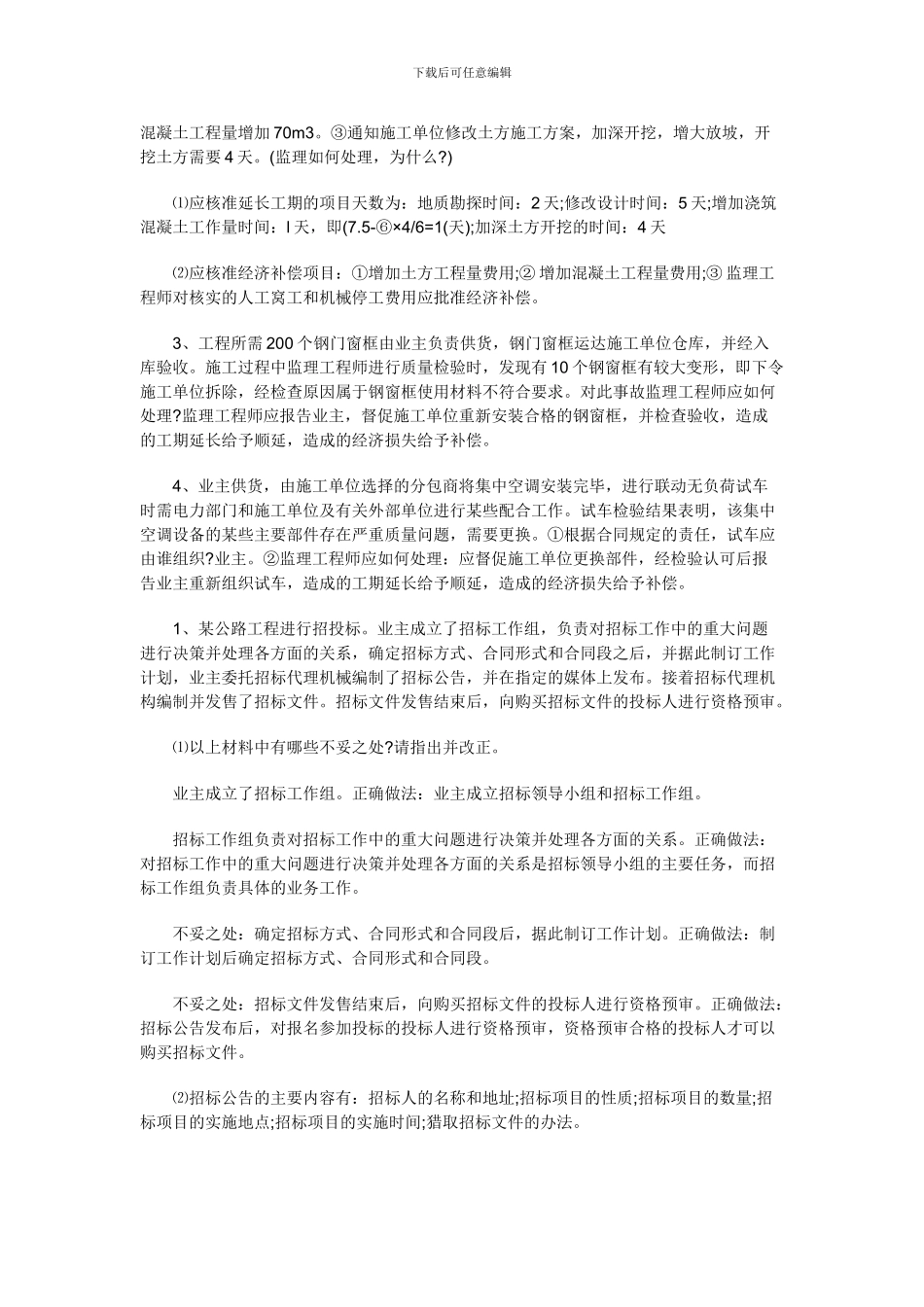

监理工程师及时进行了以下工作;① 通知施工单位配合勘察单位利用 2 天时间查明地基情况;② 通知业主与设计单位洽商修改
