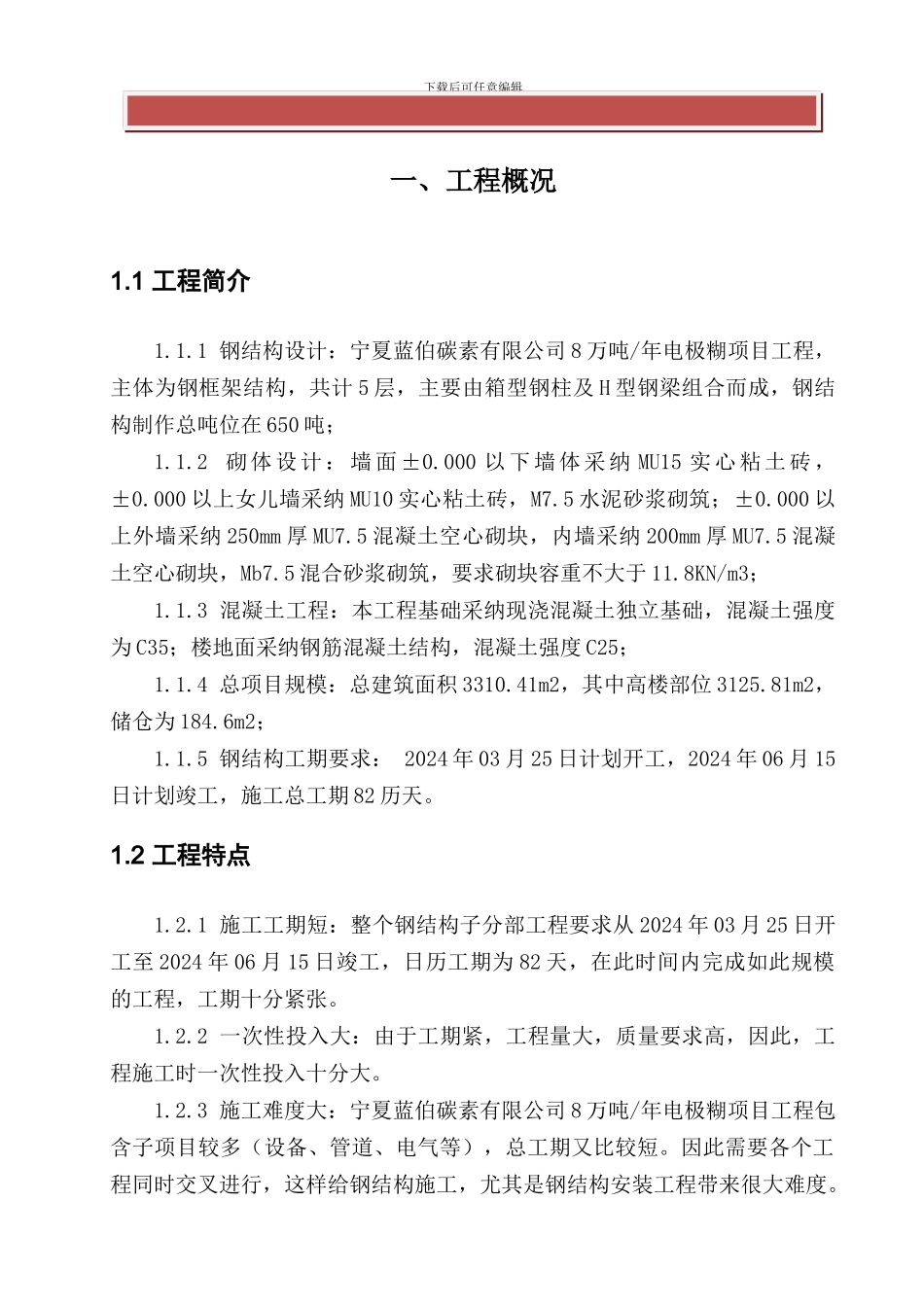

下载后可任意编辑一、工程概况1
1 工程简介1
1 钢结构设计:宁夏蓝伯碳素有限公司 8 万吨/年电极糊项目工程,主体为钢框架结构,共计 5 层,主要由箱型钢柱及 H 型钢梁组合而成,钢结构制作总吨位在 650 吨;1
2 砌体设计:墙面 ±0
000 以下墙体采纳 MU15 实心粘土砖,±0
000 以上女儿墙采纳 MU10 实心粘土砖,M7
5 水泥砂浆砌筑;±0
000 以上外墙采纳 250mm 厚 MU7
5 混凝土空心砌块,内墙采纳 200mm 厚 MU7
5 混凝土空心砌块,Mb7
5 混合砂浆砌筑,要求砌块容重不大于 11
8KN/m3;1
3 混凝土工程:本工程基础采纳现浇混凝土独立基础,混凝土强度为 C35;楼地面采纳钢筋混凝土结构,混凝土强度 C25;1
4 总项目规模:总建筑面积 3310
41m2,其中高楼部位 3125
81m2,储仓为 184
5 钢结构工期要求: 2024 年 03 月 25 日计划开工,2024 年 06 月 15日计划竣工,施工总工期 82 历天
2 工程特点1
1 施工工期短:整个钢结构子分部工程要求从 2024 年 03 月 25 日开工至 2024 年 06 月 15 日竣工,日历工期为 82 天,在此时间内完成如此规模的工程,工期十分紧张
2 一次性投入大:由于工期紧,工程量大,质量要求高,因此,工程施工时一次性投入十分大
3 施工难度大:宁夏蓝伯碳素有限公司 8 万吨/年电极糊项目工程包含子项目较多(设备、管道、电气等),总工期又比较短
因此需要各个工程同时交叉进行,这样给钢结构施工,尤其是钢结构安装工程带来很大难度

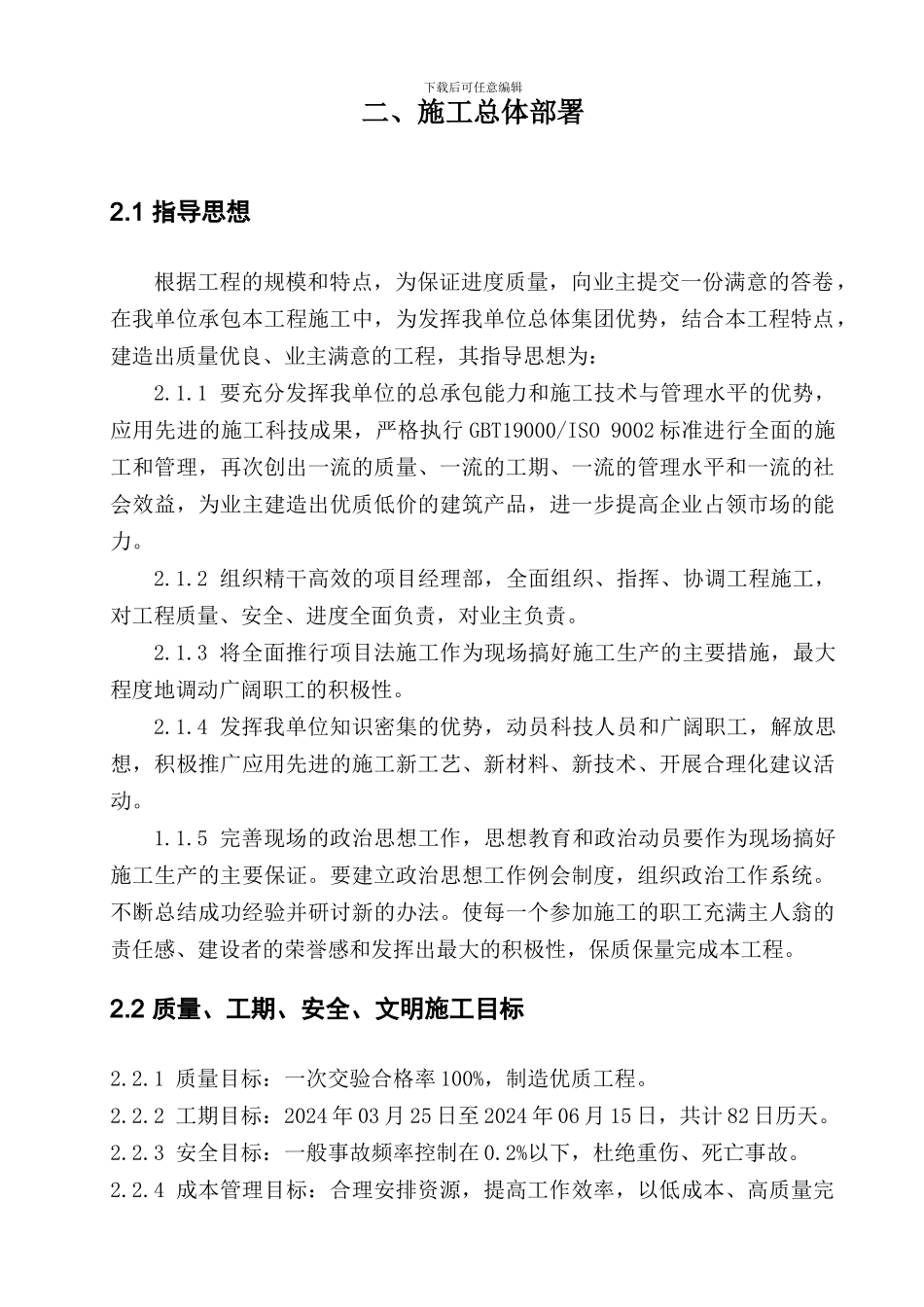

下载后可任意编辑二、施工总体部署2
1 指导思想根据工程
