下载后可任意编辑浦南高速公路 B2 合同段五夫互通匝道桥砼桥面施工方案一、桥面工程简介:五夫互通匝道桥桥面工程简介:左右幅全长是 182
4 米,宽度为15
5m,高度 12cm
采纳 C40 砼,每延米砼方量为 0
785m3, 每延米钢筋用量为 55
二、桥面施工人员安排: 现场负责人:姜支弟; 现场技术负责人:张永恩;质检工程师:郑文举;测量工程师:王龙海;试验工程师:张春晓
三、桥面施工工期安排:施工准备从 2024 年 4 月 10 日开工,2024 年 4 月 30 日完工;桥面施工从 2024 年 5 月 1 日开工,2024 年 5 月 25 日完工;在确保工期的条件下安排充沛的人力和物力
四、桥面施工方案1、桥面施工工艺:见《桥面施工工艺框图》(见附图)
2、桥面施工步骤 其主要施工步骤为:清除桥面浮渣、清洗桥面→精确放样→绑扎钢筋→安装模板并清扫→安装震动梁→砼浇注→整平、拉毛、养生

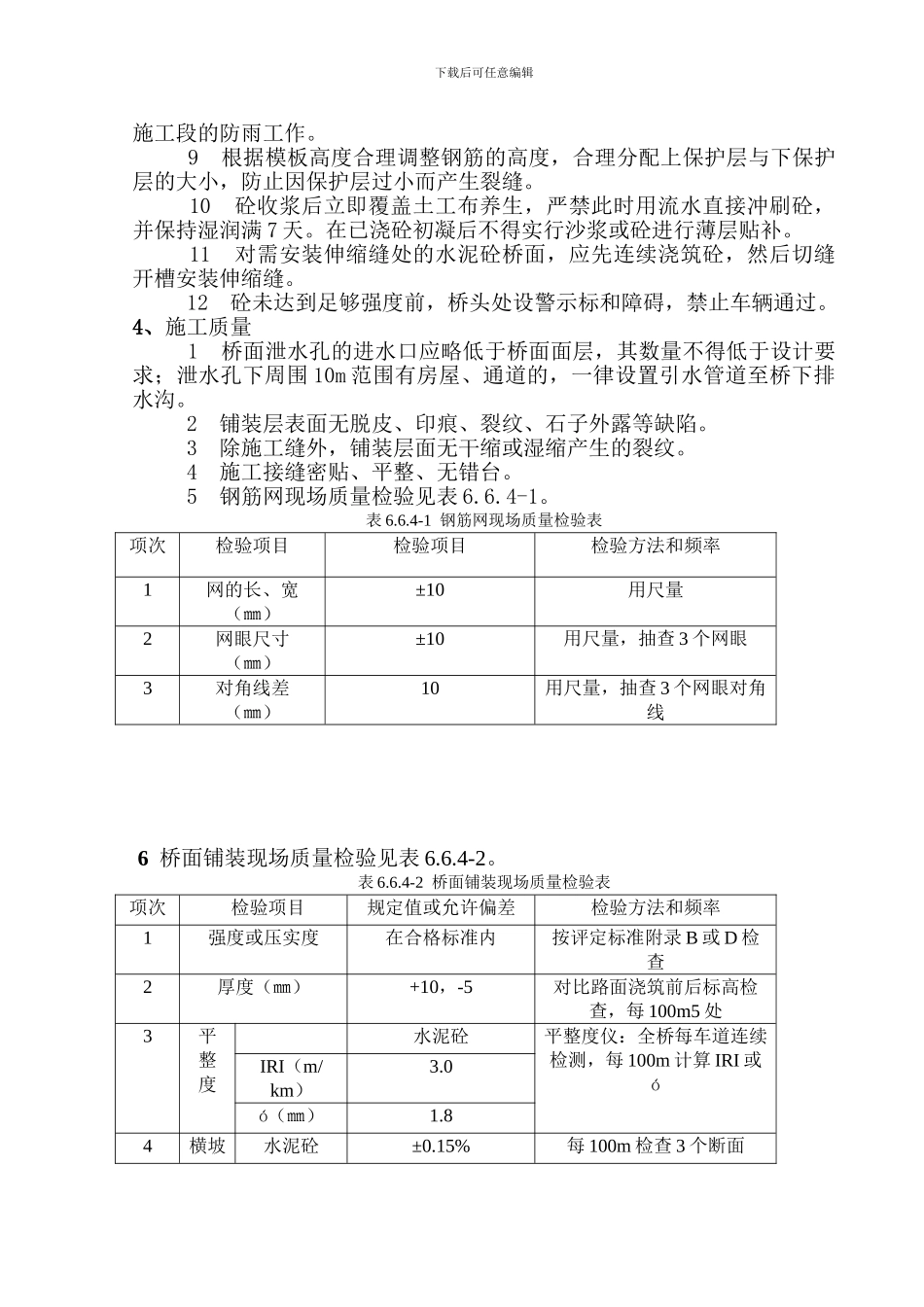

3、桥面主要工序施工方法1 桥面湿接缝施工前后,均应对梁面进行纵、横向联测并提交梁顶实测标高,凡相邻梁片翼板高差施工误差大于 2㎝以上,应实行措施调整,并得经监理工程师批准后方可施工,以确保桥面铺装的厚度
凿除浮渣、扶浆清除杂物,并用高压水枪冲洗洁净
浇注前,梁面应洁净且保持湿润,没有积水
2 采纳四等水准测量将高程控制点布设于桥头桥中桥尾稳固处,并于其他水准点联测,确保其准确性
在梁上面,按纵向每 5m 间距测设中心点(共三点:左右护栏内边缘与单幅中心点),并初测中心点高程
3 按设计位置进行钢筋绑扎,严格控制钢筋网标高,钢筋网垫石推举采纳未经磨光的石板片,钢筋网宜采纳点焊
4 根据对中心点的初测高程,安装模板,模板采纳∠40㎜角钢做为模板,每 85㎝间距设置预埋螺栓,做为模板支撑,模板顶面高程做为桥面铺装高程
根据模板高程调整钢筋,满足钢筋保护层要求
