下载后可任意编辑安徽省公路桥梁工程公司伸缩缝安装施工方案编制: 审核: 审批: 下载后可任意编辑合肥市合作化南路高架工程 01 标段项目部二〇一一年十月二十日伸缩缝专项施工方案第一章
编制依据1、 编制的依据1
1 合作化南路高架附属结构施工设计图文件资料
2 《公路桥涵施工技术法律规范》(JTJ041-2000) 1
3 JT/T723-2024 《单元式多向变位梳形板桥梁伸缩装置》标准
4 合肥市高架桥梁类似工程支架方案
1 总体工程概况合肥市合作化南路高架桥(五里墩立交至南二环路)是合肥市快速路网的重要组成部分,是联系合肥市主城区、政务区、经济开发区以及滨湖新区的快速交通走廊,是缓解主城区和西南组团客货运交通压力的重要疏散通道,其地面辅导作为快速路的集散车道,同时满足沿线区域交通出行和公交车的通行
本次道路根据城市快速路标准实施,主线实行高架形式,双向 6 车道;辅道采纳地面形式,标准段双向 6 车道
工程全线均设置非机动车道和人行道
合肥市合作化南路高架工程 I 标段(起讫里程为 K0+200~K2+188,全长1595m)包括:主线高架桥梁工程、龙河路下穿通道、及地面道路工程、交通标志标线工程、交通信号与监控工程、排水工程、照明工程、绿化工程、管线综合
标段沿线相交的道路有贵池路、光明路、黄山路、太湖西路、太湖东路,其中最重要的交叉路段是黄山路
2 伸缩缝工程概况本标段伸缩缝采纳 80、120 多向变位梳齿型桥梁伸缩缝,伸缩缝工程量为431
下载后可任意编辑第三章

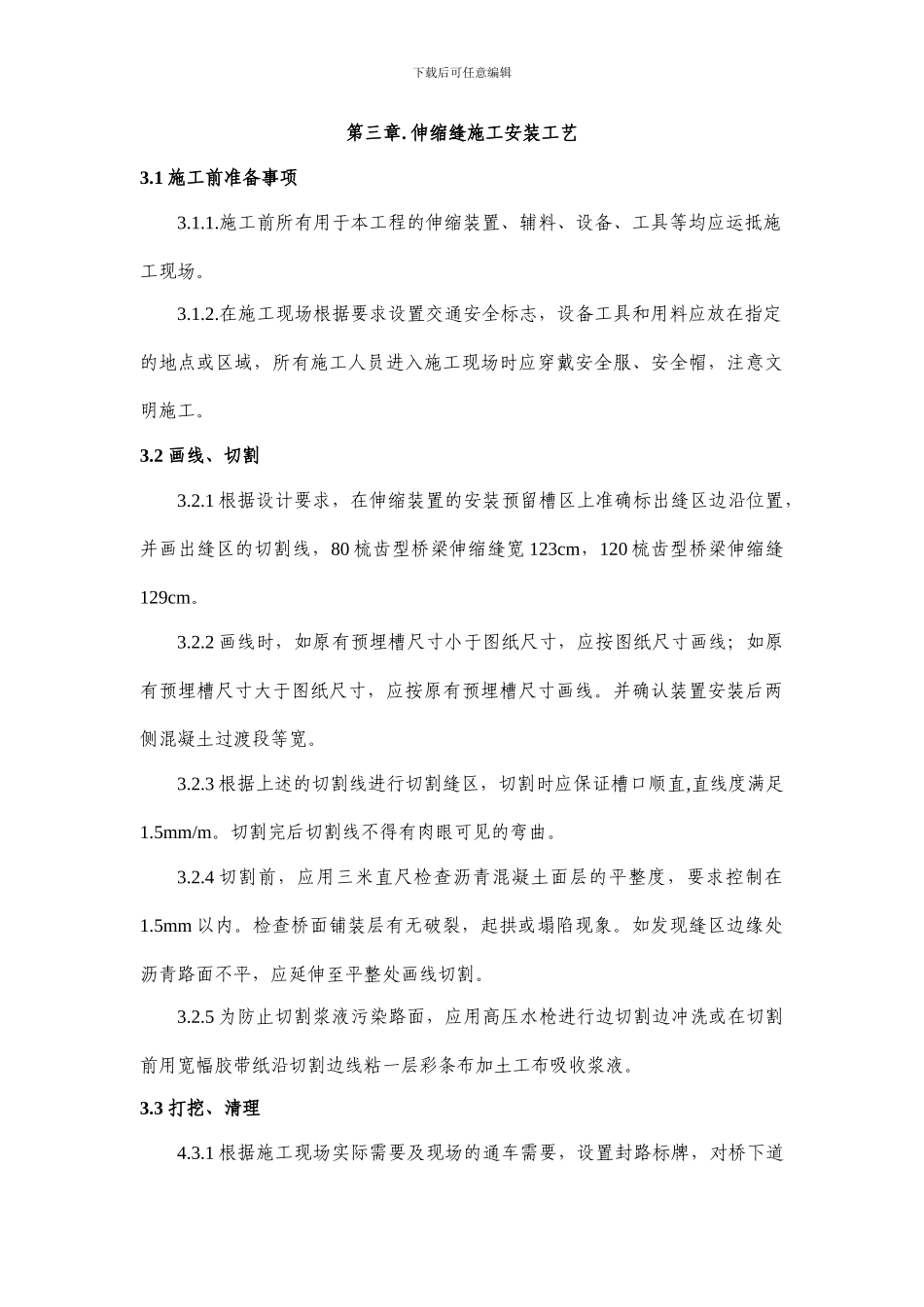

伸缩缝施工安装工艺3
1 施工前准备事项 3
施工前所有用于本工程的伸缩装置、辅料、设备、工具等均应运抵施工现场
在施工现场根据要求设置交通安全标志,设备工具和用料应放在指定的地点或区域,所有施工人员进入施工现场时应穿戴安全服、安全帽,注
