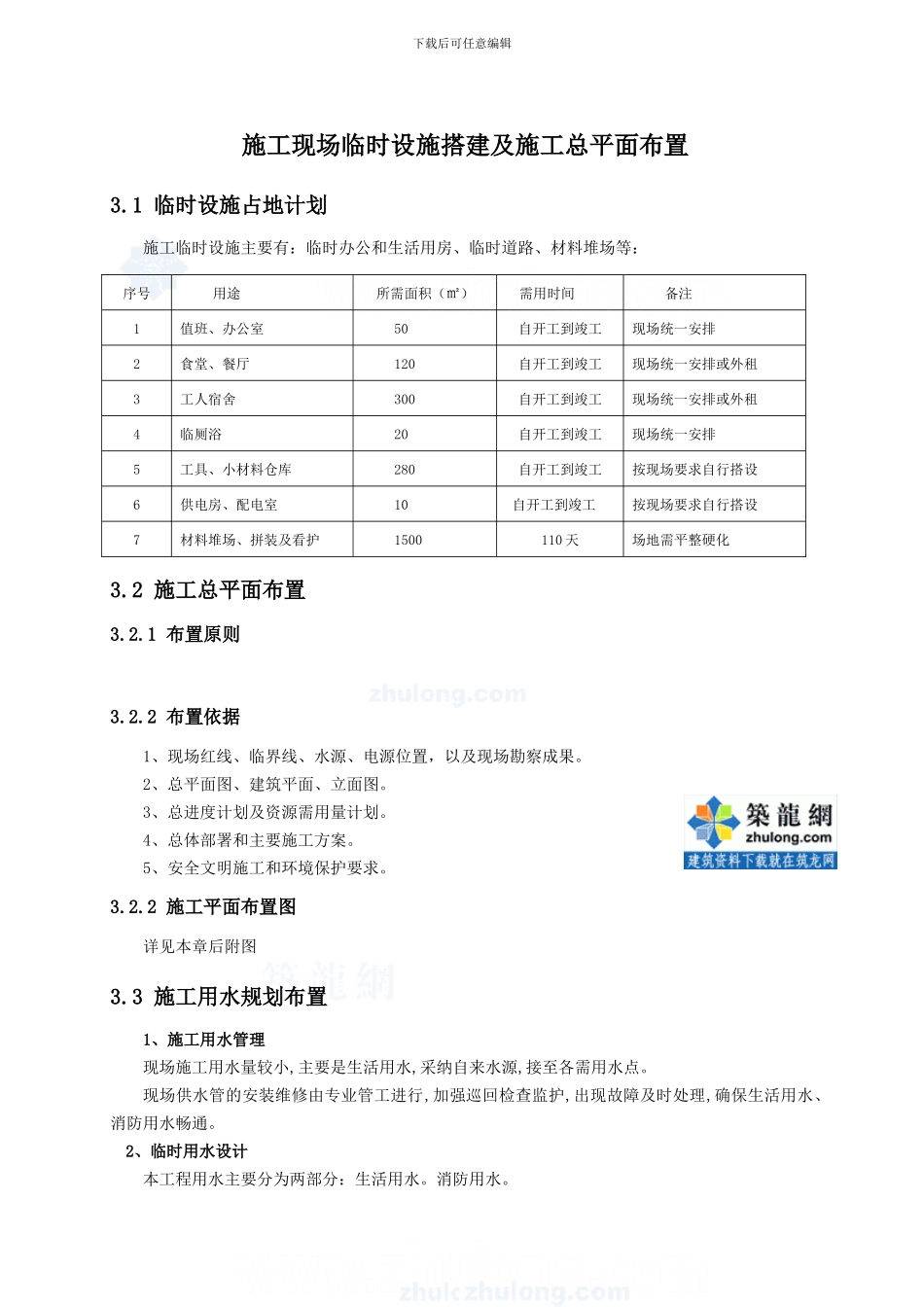

下载后可任意编辑 施工现场临时设施搭建及施工总平面布置3
1 临时设施占地计划施工临时设施主要有:临时办公和生活用房、临时道路、材料堆场等:序号用途所需面积(㎡)需用时间备注1值班、办公室50自开工到竣工现场统一安排2食堂、餐厅120自开工到竣工现场统一安排或外租3工人宿舍300自开工到竣工现场统一安排或外租4临厕浴20自开工到竣工现场统一安排5工具、小材料仓库280自开工到竣工按现场要求自行搭设6供电房、配电室10自开工到竣工按现场要求自行搭设7材料堆场、拼装及看护1500110 天场地需平整硬化3
2 施工总平面布置3
1 布置原则3
2 布置依据1、现场红线、临界线、水源、电源位置,以及现场勘察成果
2、总平面图、建筑平面、立面图
3、总进度计划及资源需用量计划
4、总体部署和主要施工方案
5、安全文明施工和环境保护要求
2 施工平面布置图详见本章后附图3
3 施工用水规划布置1、施工用水管理现场施工用水量较小,主要是生活用水,采纳自来水源,接至各需用水点
现场供水管的安装维修由专业管工进行,加强巡回检查监护,出现故障及时处理,确保生活用水、消防用水畅通
2、临时用水设计本工程用水主要分为两部分:生活用水

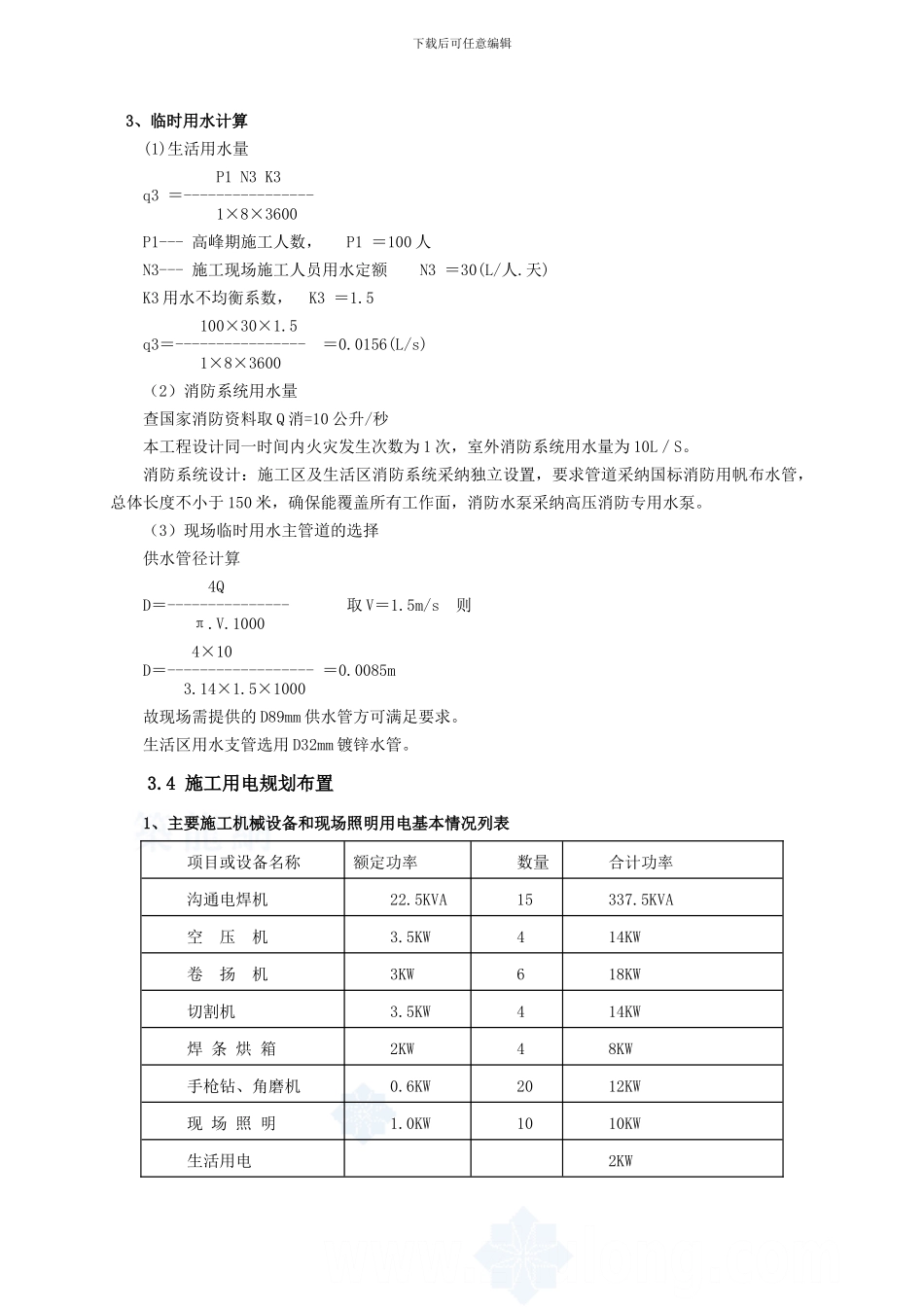

下载后可任意编辑3、临时用水计算(1)生活用水量 P1 N3 K3 q3 =---------------- 1×8×3600 P1--- 高峰期施工人数, P1 =100 人N3--- 施工现场施工人员用水定额 N3 =30(L/人
天)K3 用水不均衡系数, K3 =1
5 100×30×1
5 q3=---------------- =0
0156(L/s) 1×8×3600 (2)消防系统用水量查国家消防资料取 Q 消=10 公升/秒本工程设计同一时间内火灾发生次数为 1 次,室外消防系统用水量为 10L/S

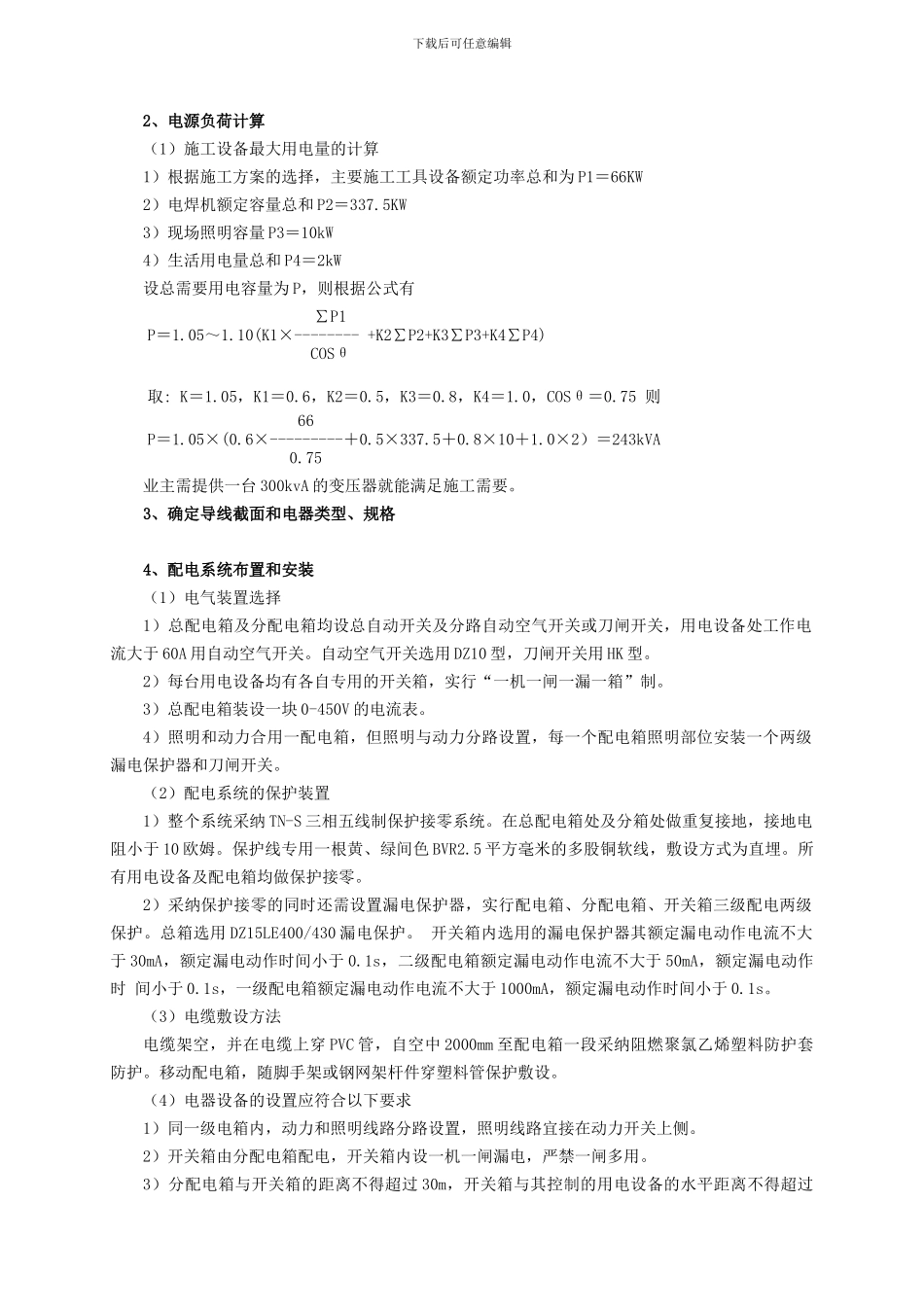

消防系统设计:施工区及
