下载后可任意编辑 施工进度计划及工期保证措施4

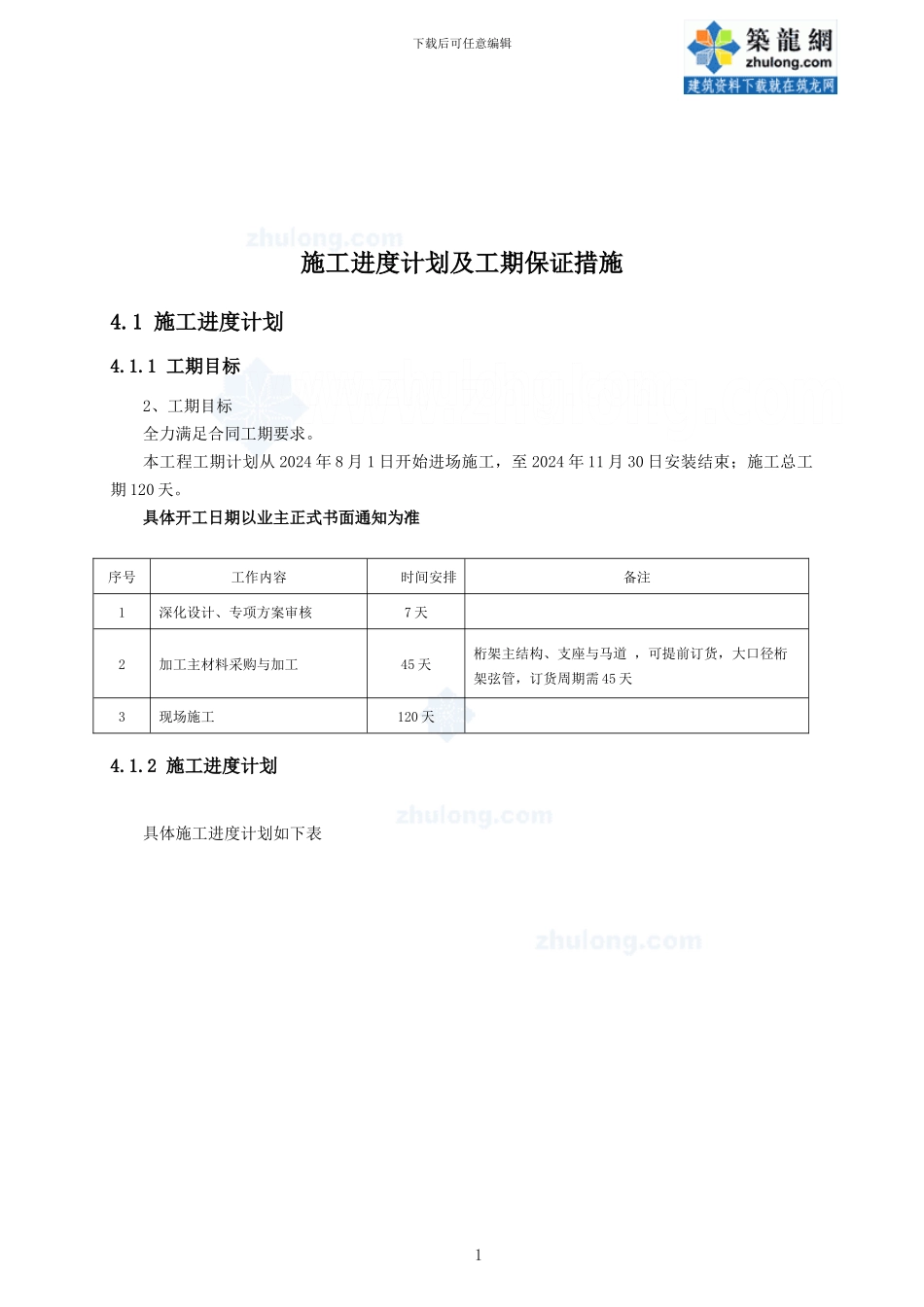

1 施工进度计划4
1 工期目标 2、工期目标 全力满足合同工期要求
本工程工期计划从 2024 年 8 月 1 日开始进场施工,至 2024 年 11 月 30 日安装结束;施工总工期 120 天
具体开工日期以业主正式书面通知为准4
2 施工进度计划具体施工进度计划如下表序号工作内容时间安排备注1深化设计、专项方案审核7 天2加工主材料采购与加工45 天桁架主结构、支座与马道 ,可提前订货,大口径桁架弦管,订货周期需 45 天3现场施工120 天1下载后可任意编辑2下载后可任意编辑4

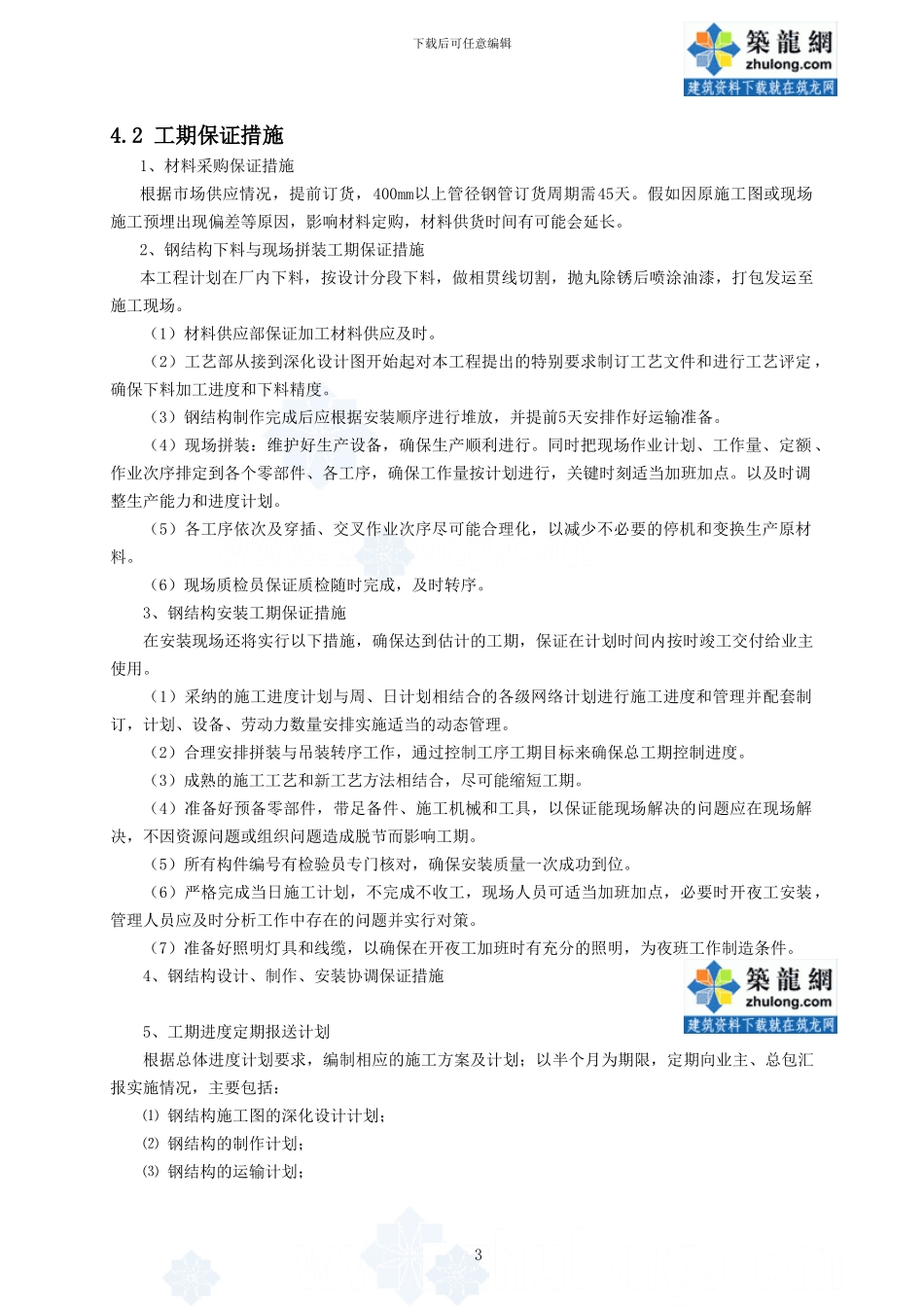

2 工期保证措施1、材料采购保证措施根据市场供应情况,提前订货,400mm以上管径钢管订货周期需45天
假如因原施工图或现场施工预埋出现偏差等原因,影响材料定购,材料供货时间有可能会延长
2、钢结构下料与现场拼装工期保证措施本工程计划在厂内下料,按设计分段下料,做相贯线切割,抛丸除锈后喷涂油漆,打包发运至施工现场
(1)材料供应部保证加工材料供应及时
(2)工艺部从接到深化设计图开始起对本工程提出的特别要求制订工艺文件和进行工艺评定 ,确保下料加工进度和下料精度
(3)钢结构制作完成后应根据安装顺序进行堆放,并提前5天安排作好运输准备
(4)现场拼装:维护好生产设备,确保生产顺利进行
同时把现场作业计划、工作量、定额 、作业次序排定到各个零部件、各工序,确保工作量按计划进行,关键时刻适当加班加点
以及时调整生产能力和进度计划
(5)各工序依次及穿插、交叉作业次序尽可能合理化,以减少不必要的停机和变换生产原材料
(6)现场质检员保证质检随时完成,及时转序
3、钢结构安装工期保证措施在安装现场还将实行以下措施,确保达到估计的工期,保证在计划时间内按时竣工交付给业主使用
(1)采纳的施工进度计划与周、日计划相结合的各级网络计划进行施工进度
