下载后可任意编辑第三章毛石挡土墙部分一、施工技术准备:1、熟悉施工图纸
2、现场挡墙位置定位
二、物资准备:1 材料准备①、本工程的主要材料为砂子、水泥、毛石,根据施工图纸及施工预算中的工料分析,编制工程所需材料用量计划,作为备料、供料和确定堆料场面积及组织运输的依据
②、组织材料按计划进场,并做好保管工作
2 施工机具准备①、根据施工方案中确定的施工方法,对施工机具配备的要求、数量以及施工进度安排,编制施工机具需用量计划:序 号设备机具名称型号单 位数 量1混凝土搅拌机台12蛙式打夯机台13手推车台84水泵台25振动器台2②、制作溜槽
考虑到现场场地狭小,砂浆搅拌、毛石堆放点均设置在边坡顶部,为保证砂浆和毛石质量,以及施工安全,运输采纳流槽运输
溜槽制作采纳1mm厚铁皮制作,宽1米,长度各55米,2个溜槽,共计100米
直径48mm*3
5脚手管支撑加固,间距1米

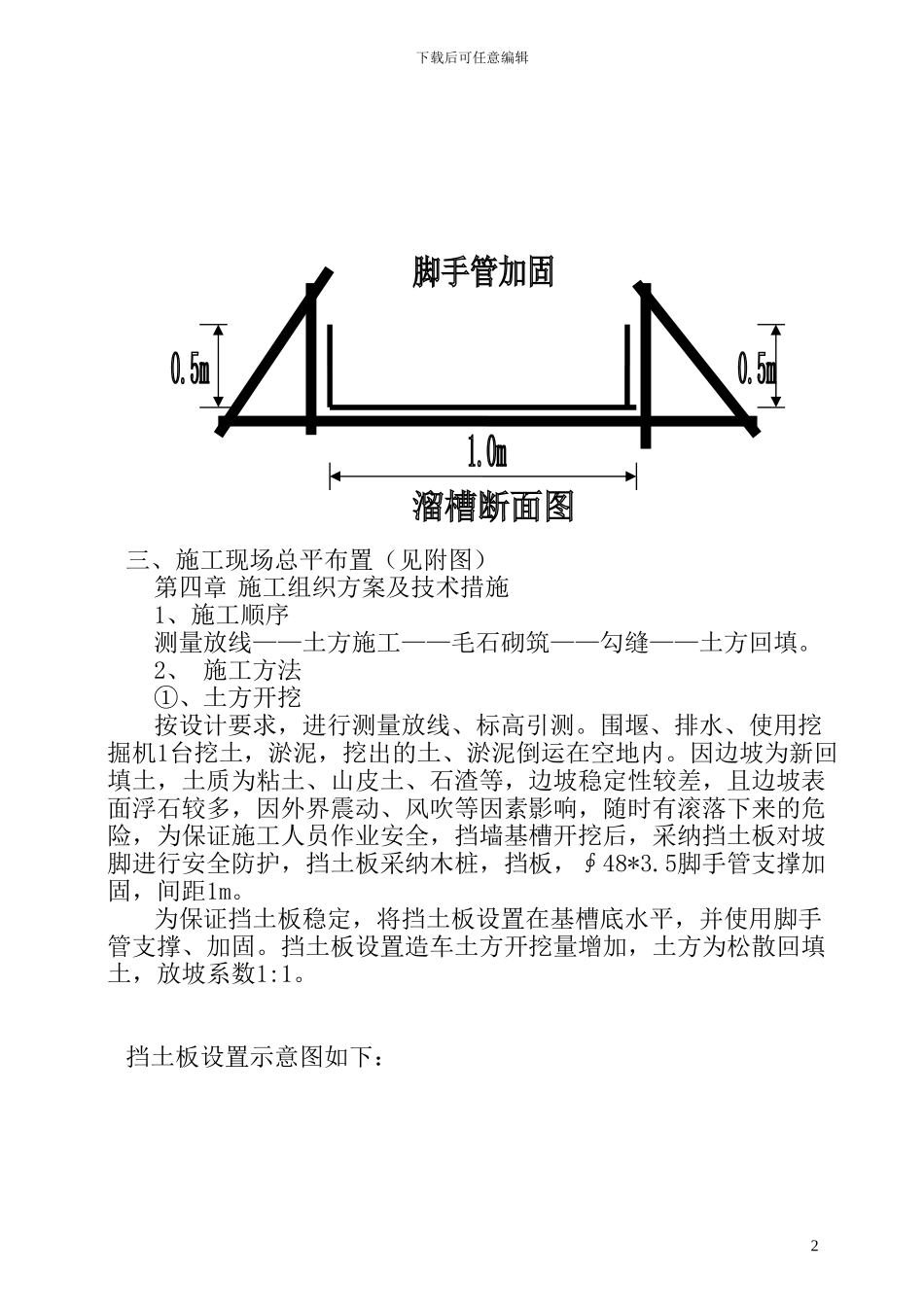

溜槽示意图:1下载后可任意编辑三、施工现场总平布置(见附图)第四章 施工组织方案及技术措施1、施工顺序测量放线——土方施工——毛石砌筑——勾缝——土方回填
2、 施工方法①、土方开挖按设计要求,进行测量放线、标高引测
围堰、排水、使用挖掘机1台挖土,淤泥,挖出的土、淤泥倒运在空地内
因边坡为新回填土,土质为粘土、山皮土、石渣等,边坡稳定性较差,且边坡表面浮石较多,因外界震动、风吹等因素影响,随时有滚落下来的危险,为保证施工人员作业安全,挡墙基槽开挖后,采纳挡土板对坡脚进行安全防护,挡土板采纳木桩,挡板,∮48*3
5脚手管支撑加固,间距1m
为保证挡土板稳定,将挡土板设置在基槽底水平,并使用脚手管支撑、加固
挡土板设置造车土方开挖量增加,土方为松散回填土,放坡系数1:1

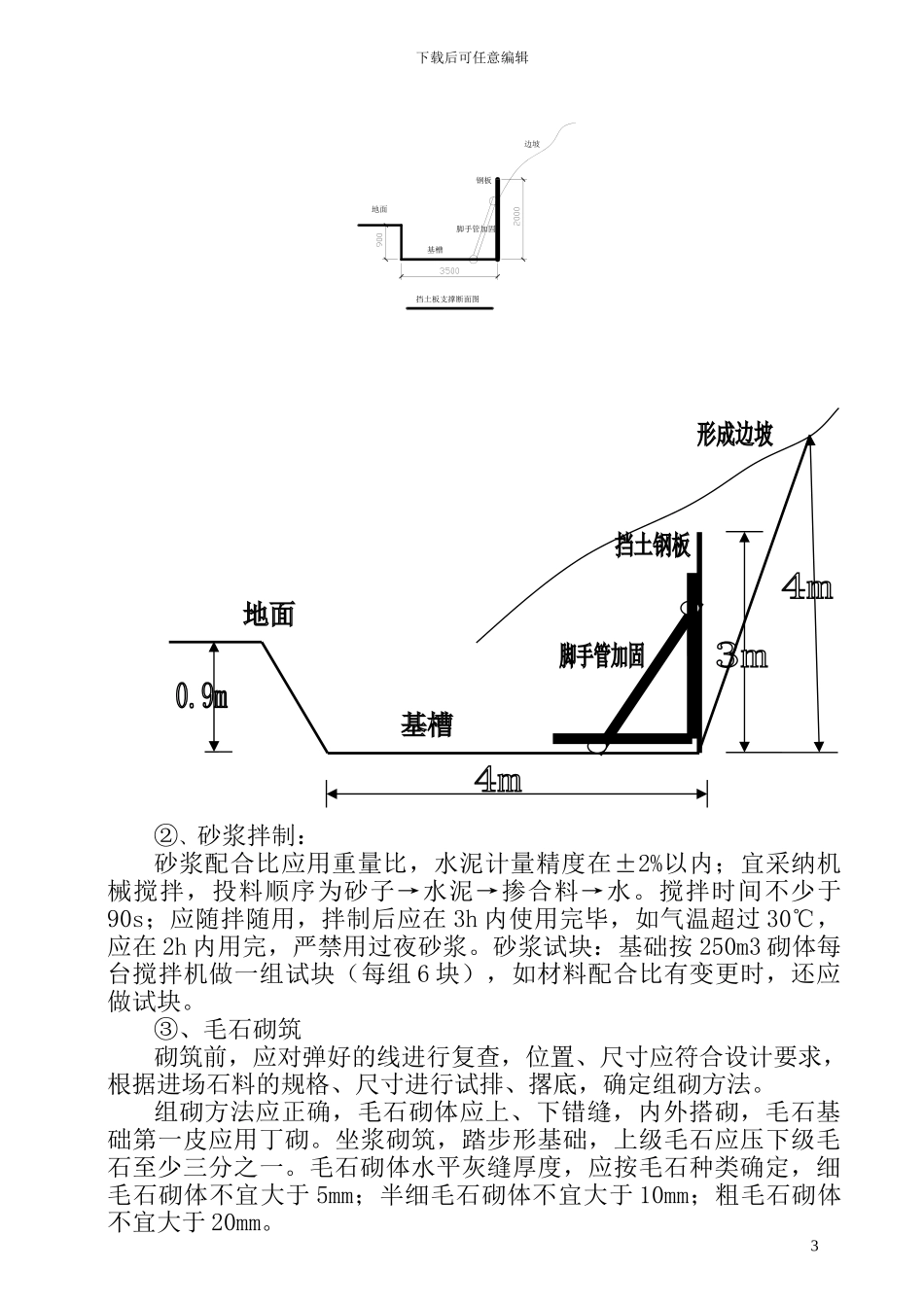

挡土板设置示意图如下:2下载后可任意编辑地面基槽脚手管加固边坡钢板挡土板支撑断面图②、砂浆拌制:砂浆配合比应用重量比,水泥计量精度在±2%以内
