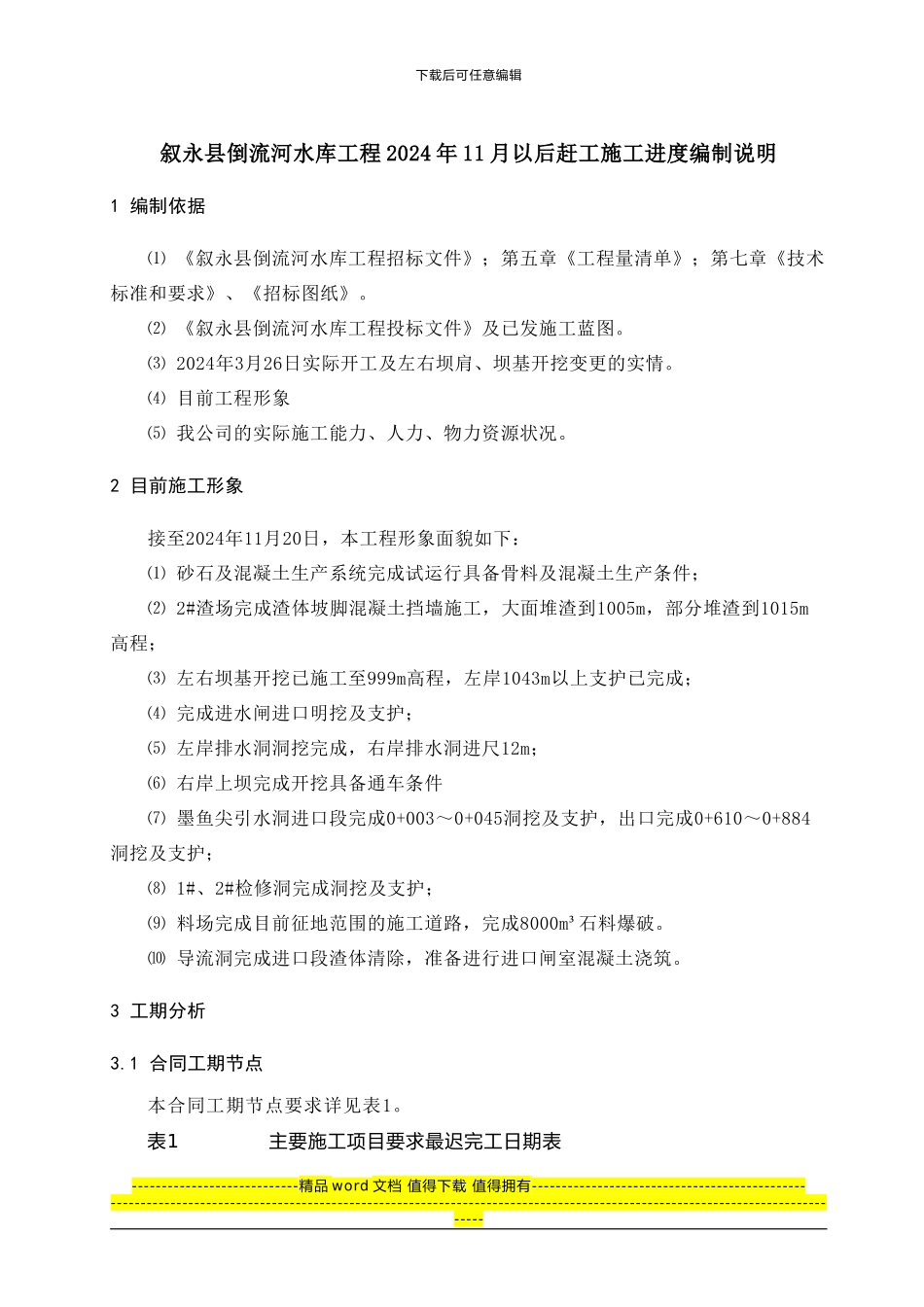

下载后可任意编辑叙永县倒流河水库工程 2024 年 11 月以后赶工施工进度编制说明1 编制依据⑴ 《叙永县倒流河水库工程招标文件》;第五章《工程量清单》;第七章《技术标准和要求》、《招标图纸》
⑵ 《叙永县倒流河水库工程投标文件》及已发施工蓝图
⑶ 2024年3月26日实际开工及左右坝肩、坝基开挖变更的实情
⑷ 目前工程形象⑸ 我公司的实际施工能力、人力、物力资源状况
2 目前施工形象接至2024年11月20日,本工程形象面貌如下:⑴ 砂石及混凝土生产系统完成试运行具备骨料及混凝土生产条件;⑵ 2#渣场完成渣体坡脚混凝土挡墙施工,大面堆渣到1005m,部分堆渣到1015m高程;⑶ 左右坝基开挖已施工至999m高程,左岸1043m以上支护已完成;⑷ 完成进水闸进口明挖及支护;⑸ 左岸排水洞洞挖完成,右岸排水洞进尺12m;⑹ 右岸上坝完成开挖具备通车条件⑺ 墨鱼尖引水洞进口段完成0+003~0+045洞挖及支护,出口完成0+610~0+884洞挖及支护;⑻ 1#、2#检修洞完成洞挖及支护;⑼ 料场完成目前征地范围的施工道路,完成8000m³石料爆破
⑽ 导流洞完成进口段渣体清除,准备进行进口闸室混凝土浇筑
3 工期分析3

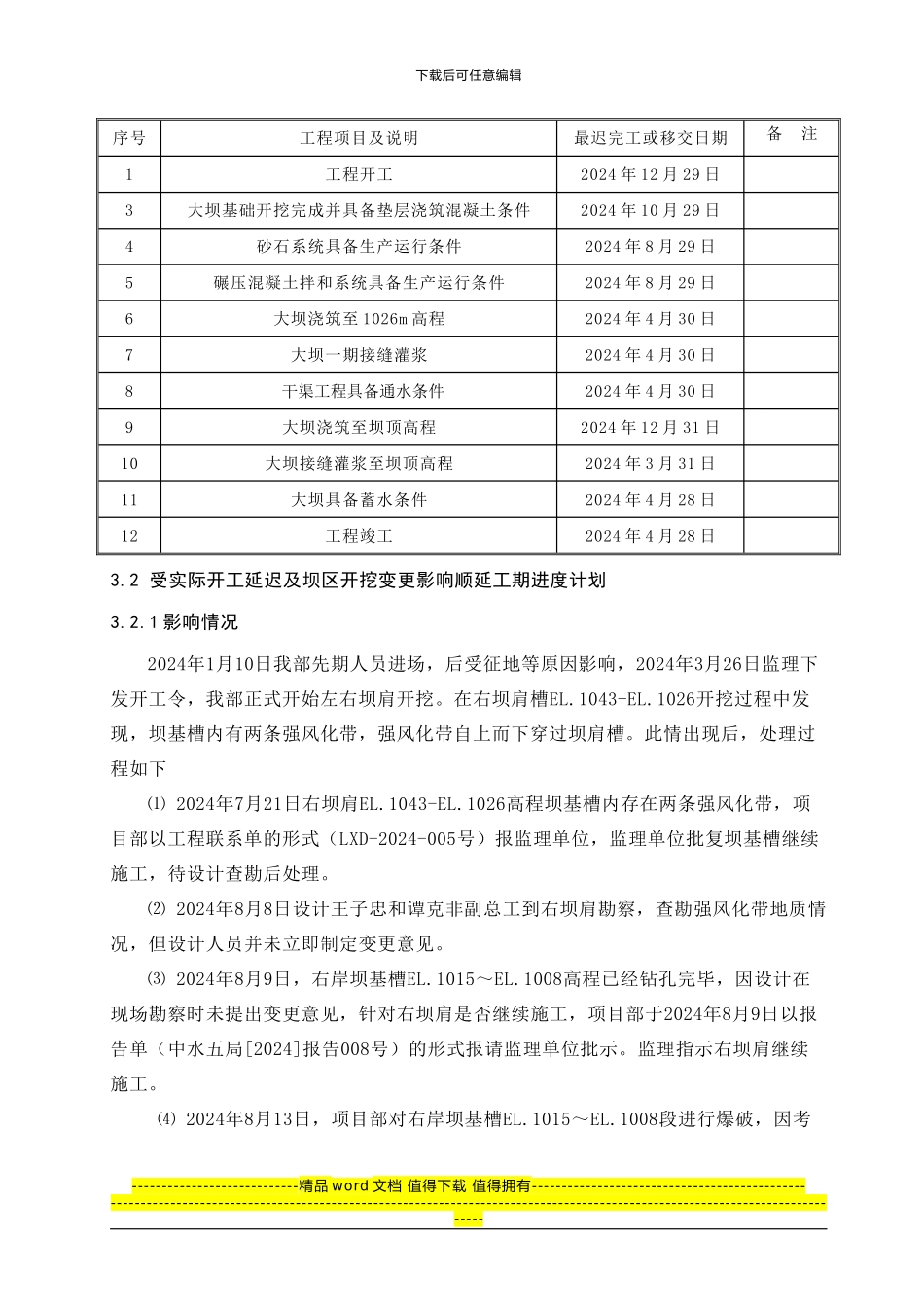

1 合同工期节点本合同工期节点要求详见表1
表1 主要施工项目要求最迟完工日期表----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑序号工程项目及说明最迟完工或移
