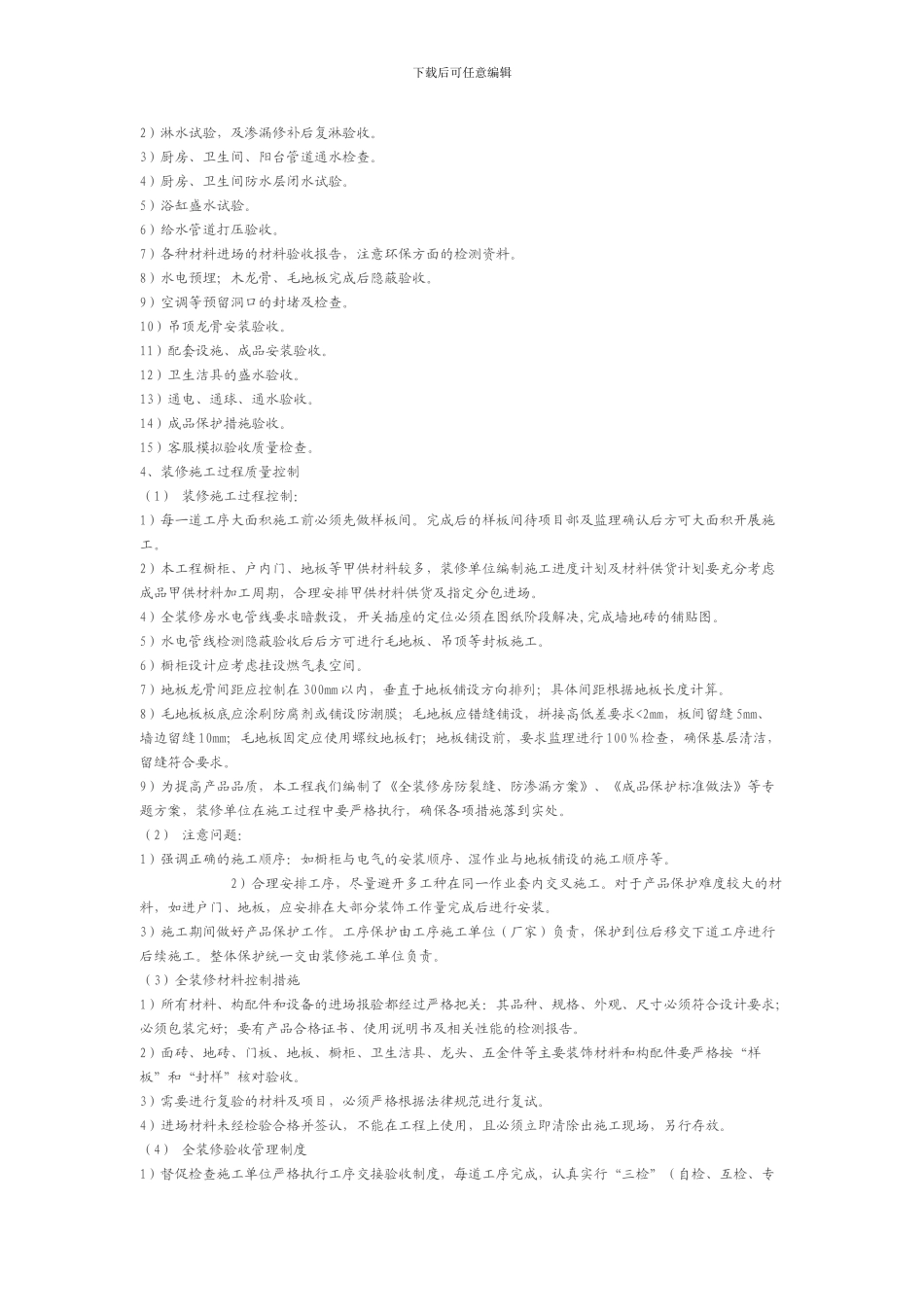

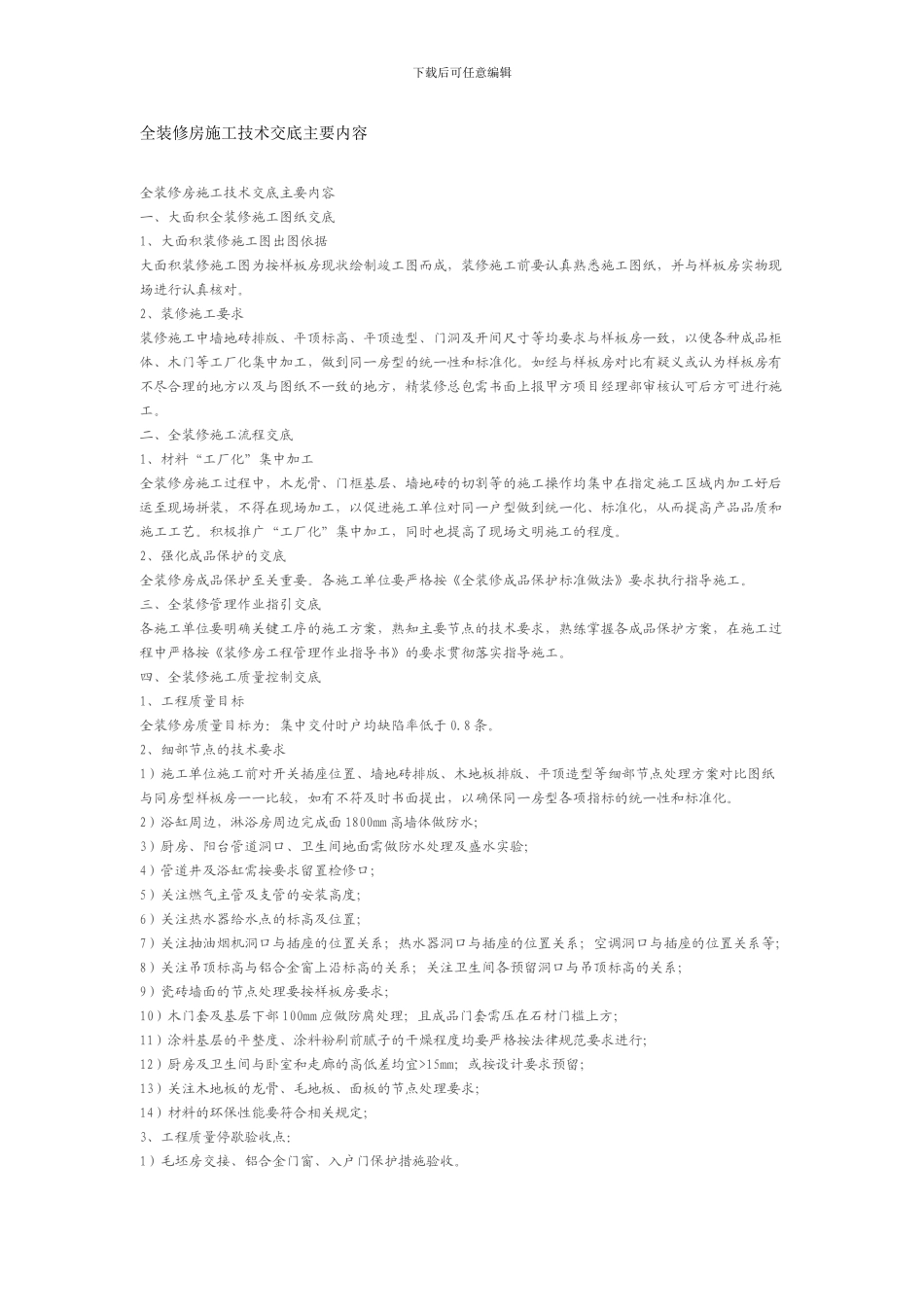

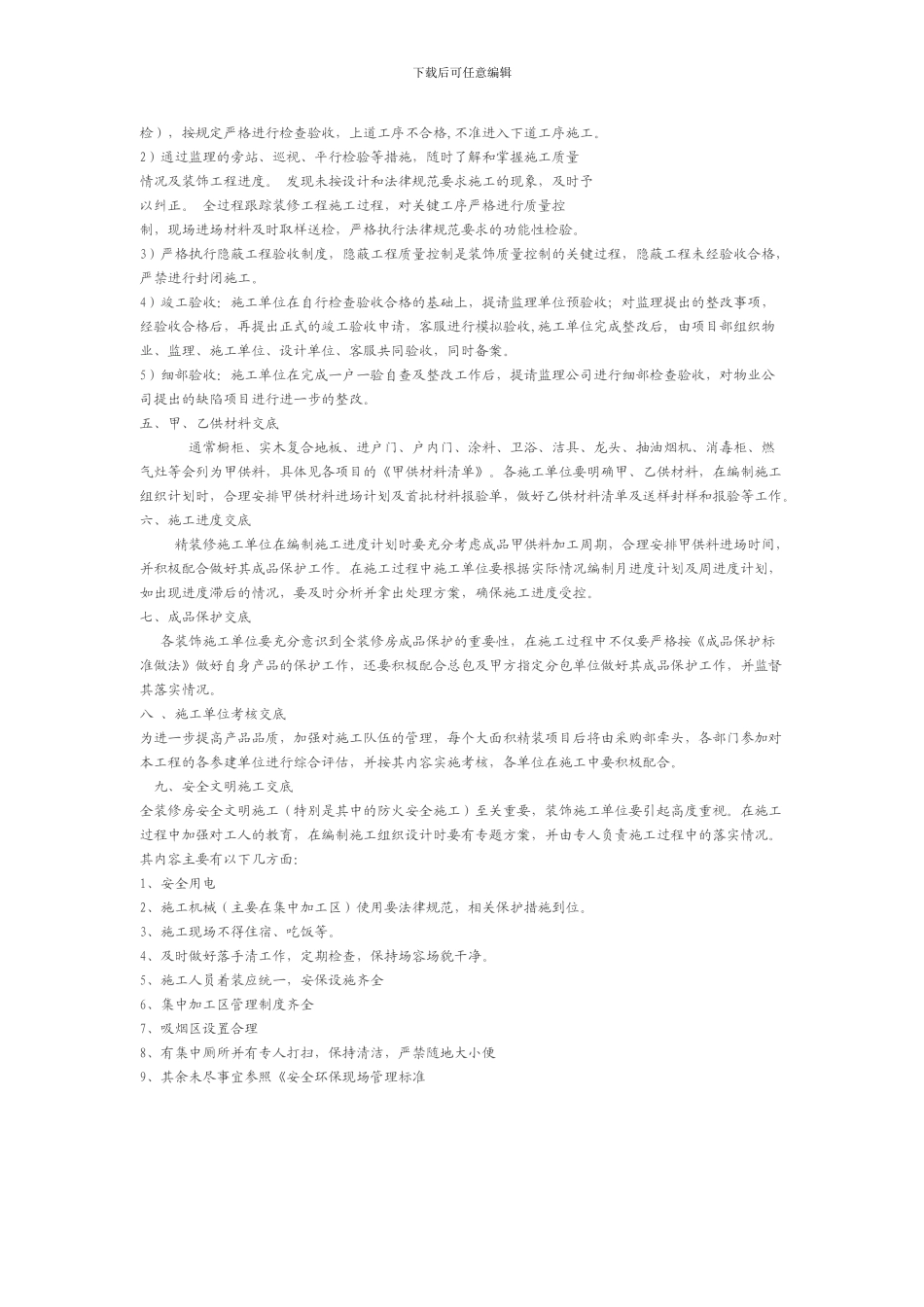

下载后可任意编辑全装修房施工技术交底主要内容全装修房施工技术交底主要内容一、大面积全装修施工图纸交底1、大面积装修施工图出图依据大面积装修施工图为按样板房现状绘制竣工图而成,装修施工前要认真熟悉施工图纸,并与样板房实物现场进行认真核对。2、装修施工要求装修施工中墙地砖排版、平顶标高、平顶造型、门洞及开间尺寸等均要求与样板房一致,以便各种成品柜体、木门等工厂化集中加工,做到同一房型的统一性和标准化。如经与样板房对比有疑义或认为样板房有不尽合理的地方以及与图纸不一致的地方,精装修总包需书面上报甲方项目经理部审核认可后方可进行施工。二、全装修施工流程交底1、材料“工厂化”集中加工全装修房施工过程中,木龙骨、门框基层、墙地砖的切割等的施工操作均集中在指定施工区域内加工好后运至现场拼装,不得在现场加工,以促进施工单位对同一户型做到统一化、标准化,从而提高产品品质和施工工艺。积极推广“工厂化”集中加工,同时也提高了现场文明施工的程度。2、强化成品保护的交底全装修房成品保护至关重要。各施工单位要严格按《全装修成品保护标准做法》要求执行指导施工。三、全装修管理作业指引交底各施工单位要明确关键工序的施工方案,熟知主要节点的技术要求,熟练掌握各成品保护方案,在施工过程中严格按《装修房工程管理作业指导书》的要求贯彻落实指导施工。四、全装修施工质量控制交底1、工程质量目标全装修房质量目标为:集中交付时户均缺陷率低于 0.8 条。2、细部节点的技术要求1)施工单位施工前对开关插座位置、墙地砖排版、木地板排版、平顶造型等细部节点处理方案对比图纸与同房型样板房一一比较,如有不符及时书面提出,以确保同一房型各项指标的统一性和标准化。2)浴缸周边,淋浴房周边完成面 1800mm 高墙体做防水;3)厨房、阳台管道洞口、卫生间地面需做防水处理及盛水实验;4)管道井及浴缸需按要求留置检修口;5)关注燃气主管及支管的安装高度;6)关注热水器给水点的标高及位置;7)关注抽油烟机洞口与插座的位置关系;热水器洞口与插座的位置关系;空调洞口与插座的位置关系等;8)关注吊顶标高与铝合金窗上沿标高的关系;关注卫生间各预留洞口与吊顶标高的关系;9)瓷砖墙面的节点处理要按样板房要求;10)木门套及基层下部 100mm 应做防腐处理;且成品门套需压在石材门槛上方;11)涂料基层的平整度、涂料粉刷前腻子的干燥程度均要严格按法律规范要求进行;12)厨房及卫生间...
