下载后可任意编辑合肥市滨湖新区滨湖康园 8 标段工程临时用电施工方案中建五局合肥市滨湖新区滨湖康园八标项目经理部 中 国 建 筑 第 五 工 程 局 有 限 公 司 CHINA CONSTRUCTION FIFTH ENGINEERING DIVISION
LTD -1下载后可任意编辑一、工程概况本工程位于安徽省合肥市滨湖新区,东临湖北路、西临庐州大道、北靠万泉河路、南靠福州路,新建项目为 27、28、31、32#拆迁安置房,地上 18 层,建筑总高53
45m,层高均为 2
9m,剪力墙结构平屋面建筑,总建筑面积约为 48998 平方米
由合肥市重点工程建设管理局兴建,北京中华建规划设计讨论院有限公司设计,安徽省恒信工程监理有限责任公司监理,中国建筑第五工程局有限公司总承包施工
二、编制依据1.施工现场总平面布置图
2.施工组织设计
3.施工现场临时用电安全技术法律规范 JGJ46—2024
三、编制目的确立合理布线方案,满足施工用电要求,保证生产顺利进行,确保施工现场临时用电安全

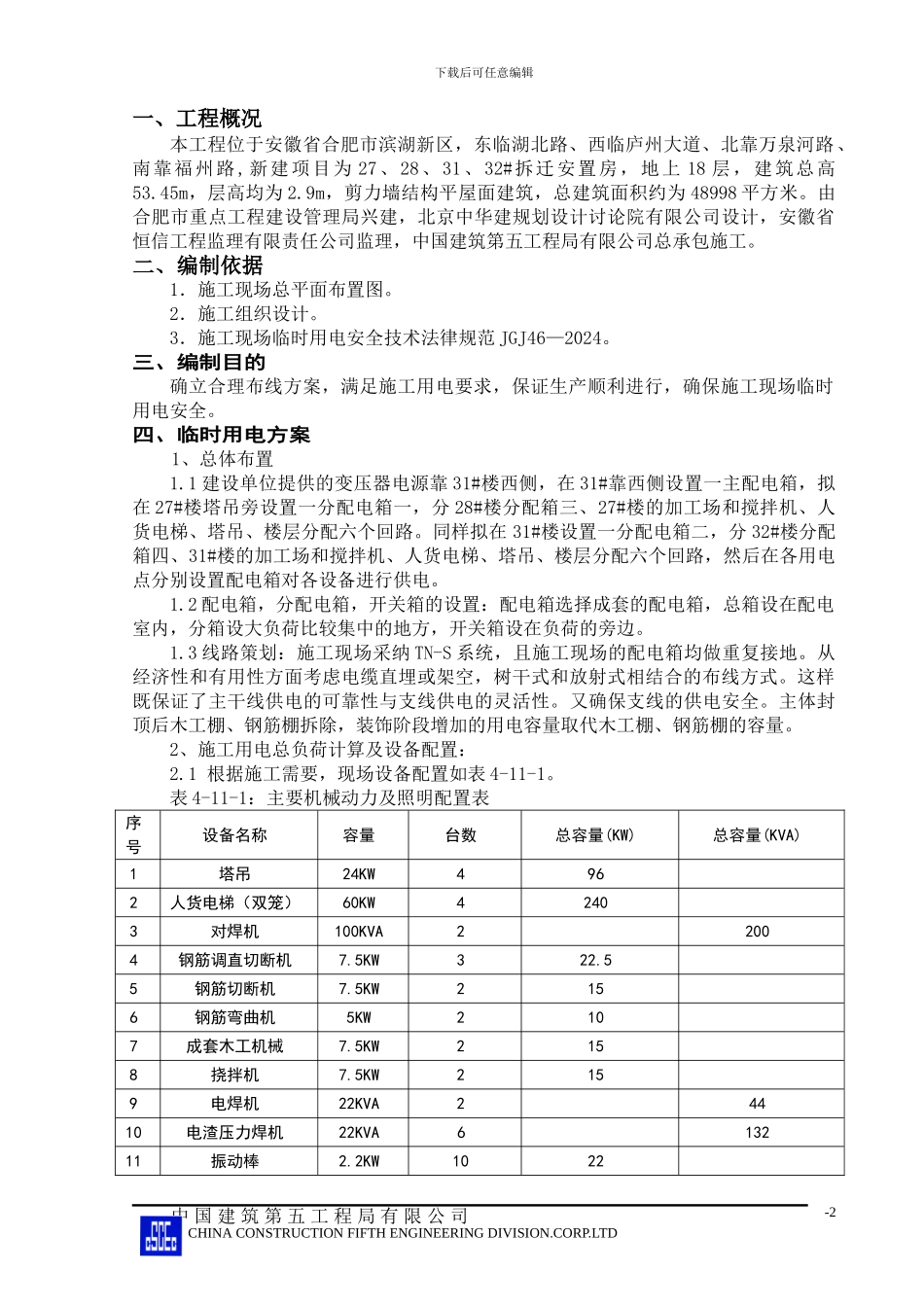

四、临时用电方案1、总体布置1
1 建设单位提供的变压器电源靠 31#楼西侧,在 31#靠西侧设置一主配电箱,拟在 27#楼塔吊旁设置一分配电箱一,分 28#楼分配箱三、27#楼的加工场和搅拌机、人货电梯、塔吊、楼层分配六个回路
同样拟在 31#楼设置一分配电箱二,分 32#楼分配箱四、31#楼的加工场和搅拌机、人货电梯、塔吊、楼层分配六个回路,然后在各用电点分别设置配电箱对各设备进行供电

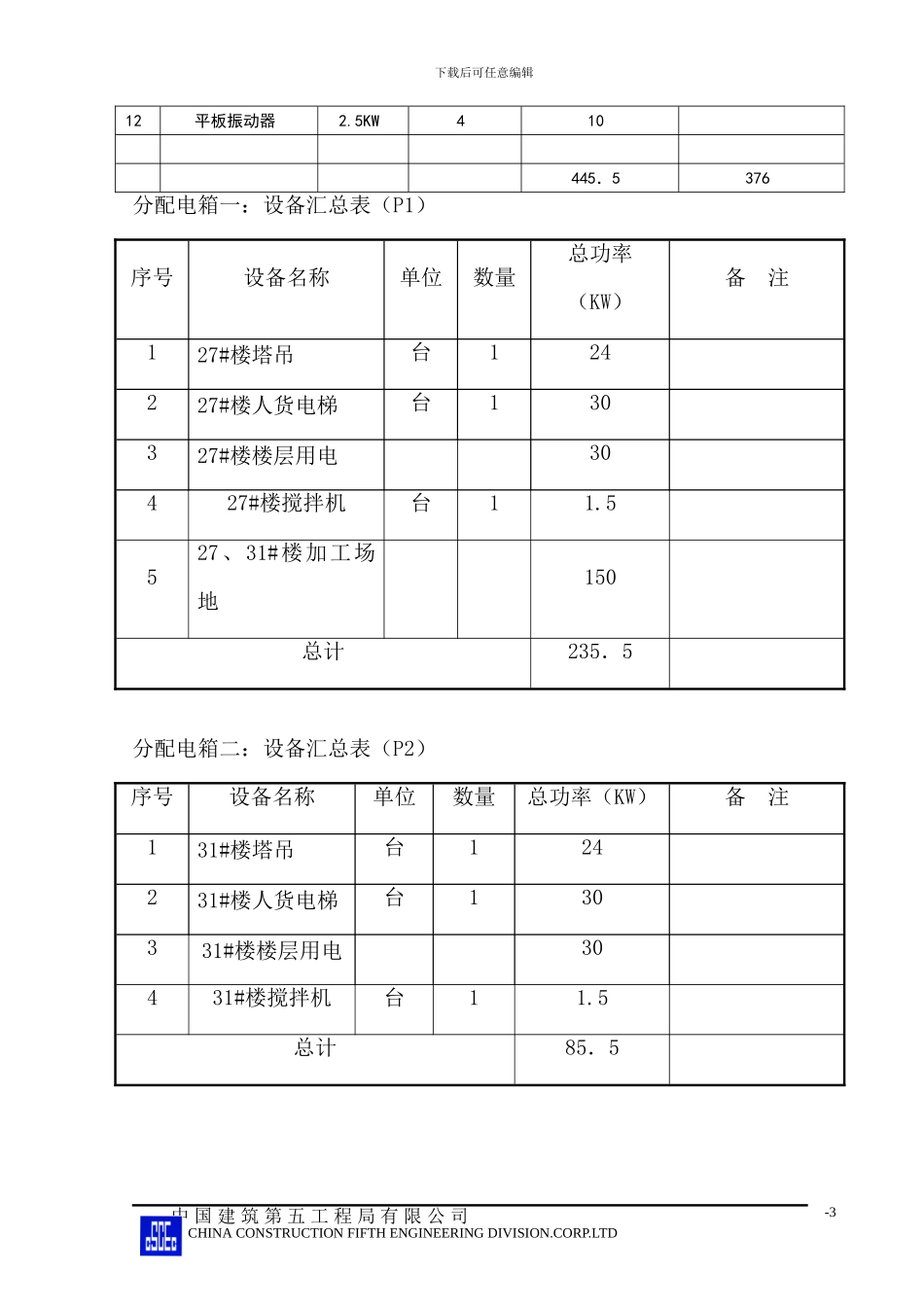

2 配电箱,分配电箱,开关箱的设置:配电箱选择成套的配电箱,总箱设在配电室内,分箱设大负荷比较集中的地方,开关箱设在负荷的旁边
3 线路策划:施工现场采纳 TN-S 系统,且施工现场的配电箱均做重复接地
从经济性和有用性方面考虑电缆直埋或架空,树干式和放射式相结合的布线方式
这样既保证了主
