下载后可任意编辑洛场路桥等桥梁整修工程八 字 桥施工组织下载后可任意编辑方案编制单位: 上海 市政工程有限公司编制时间: 2024 年 9 月 23 日八字桥桥台整修方案一、工程概况八字桥位于沪太路大场镇段,横跨西弥浦河
其桥台结构为高桩承台,桥台护坡为原状泥质护坡,台前未设置防护设施,常常年潮汐作用,桥台底部被河水掏空,危害到桥接坡道路的安全,为防止水土流失进一步影响桥梁周围环境的安全,经现场协商决定对本桥台进行整修保护

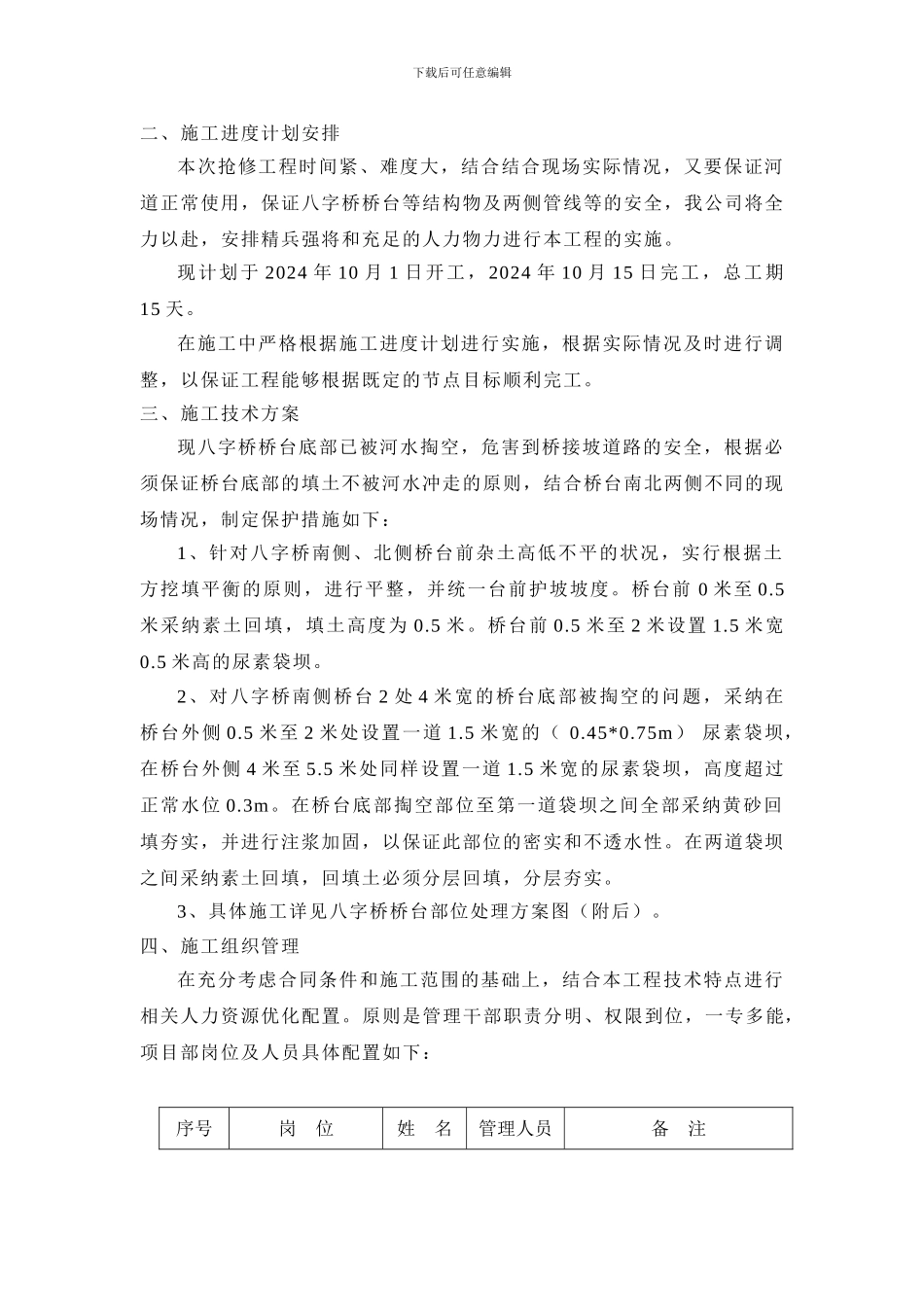

下载后可任意编辑二、施工进度计划安排本次抢修工程时间紧、难度大,结合结合现场实际情况,又要保证河道正常使用,保证八字桥桥台等结构物及两侧管线等的安全,我公司将全力以赴,安排精兵强将和充足的人力物力进行本工程的实施
现计划于 2024 年 10 月 1 日开工,2024 年 10 月 15 日完工,总工期15 天
在施工中严格根据施工进度计划进行实施,根据实际情况及时进行调整,以保证工程能够根据既定的节点目标顺利完工
三、施工技术方案现八字桥桥台底部已被河水掏空,危害到桥接坡道路的安全,根据必须保证桥台底部的填土不被河水冲走的原则,结合桥台南北两侧不同的现场情况,制定保护措施如下:1、针对八字桥南侧、北侧桥台前杂土高低不平的状况,实行根据土方挖填平衡的原则,进行平整,并统一台前护坡坡度
桥台前 0 米至 0
5米采纳素土回填,填土高度为 0
5 米至 2 米设置 1
5 米高的尿素袋坝
2、对八字桥南侧桥台 2 处 4 米宽的桥台底部被掏空的问题,采纳在桥台外侧 0
5 米至 2 米处设置一道 1
5 米宽的( 0
75m) 尿素袋坝,在桥台外侧 4 米至 5
5 米处同样设置一道 1
5 米宽的尿素袋坝,高度超过正常水位 0
在桥台底部掏空部位至第一道袋坝之间全部采纳黄砂回填夯实,并进行注浆加固,以保证此部
