电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

兰州“兴利广场”工程基础筏板大体积砼施工温度及裂缝控制方案VIP免费

兰州“兴利广场”工程基础筏板大体积砼施工温度及裂缝控制方案_第1页
1/13
兰州“兴利广场”工程基础筏板大体积砼施工温度及裂缝控制方案_第2页
2/13
兰州“兴利广场”工程基础筏板大体积砼施工温度及裂缝控制方案_第3页
3/13

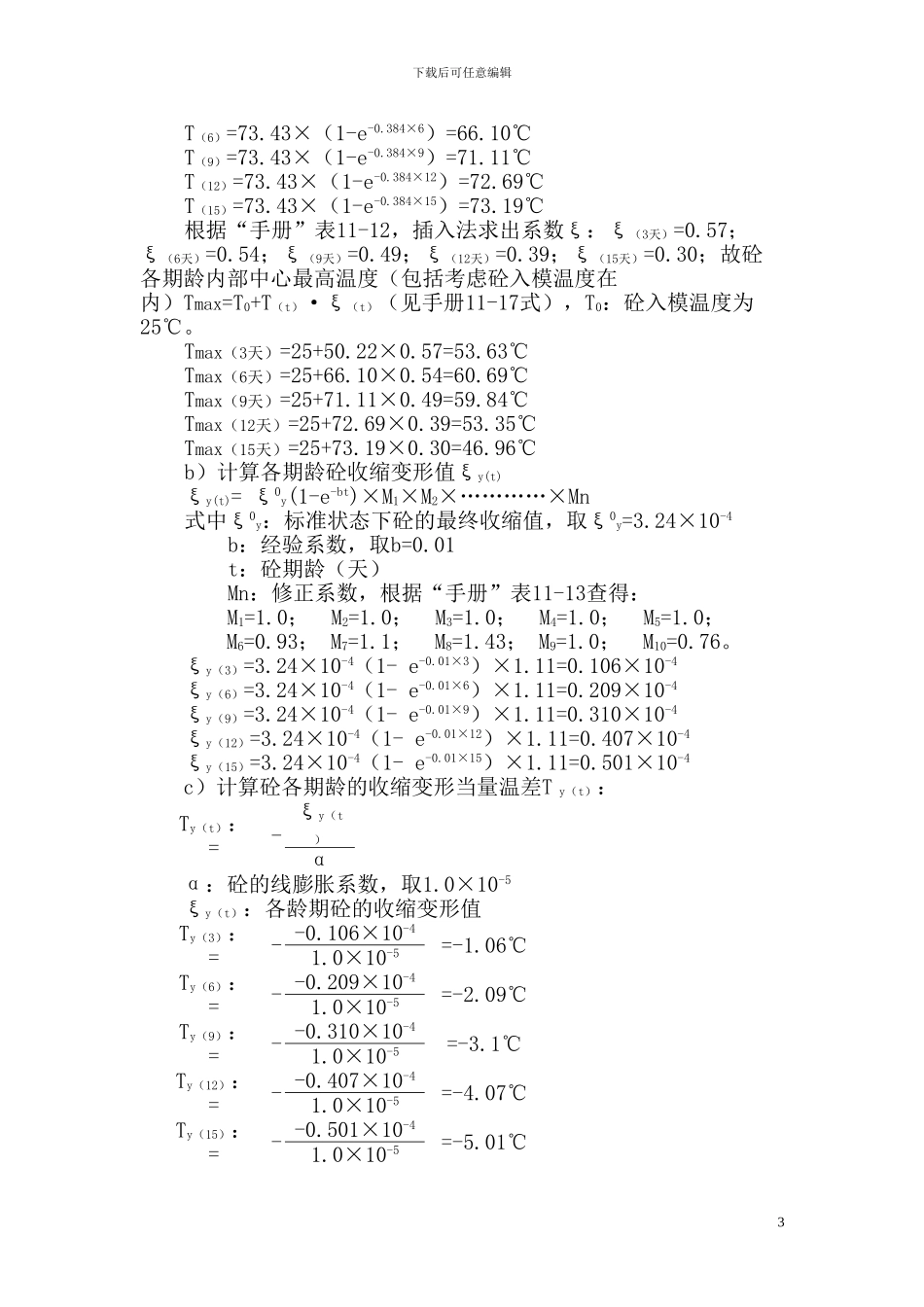

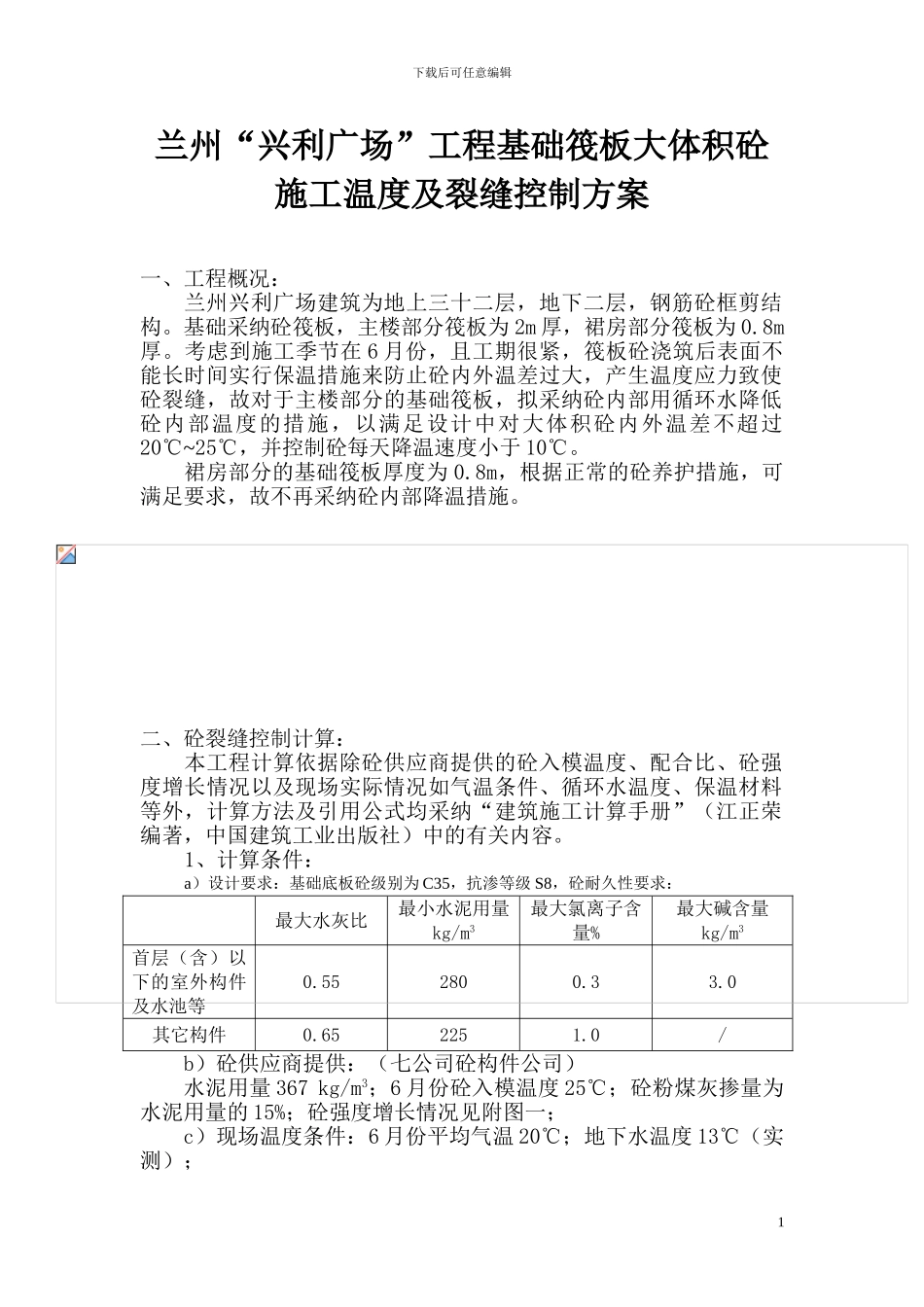

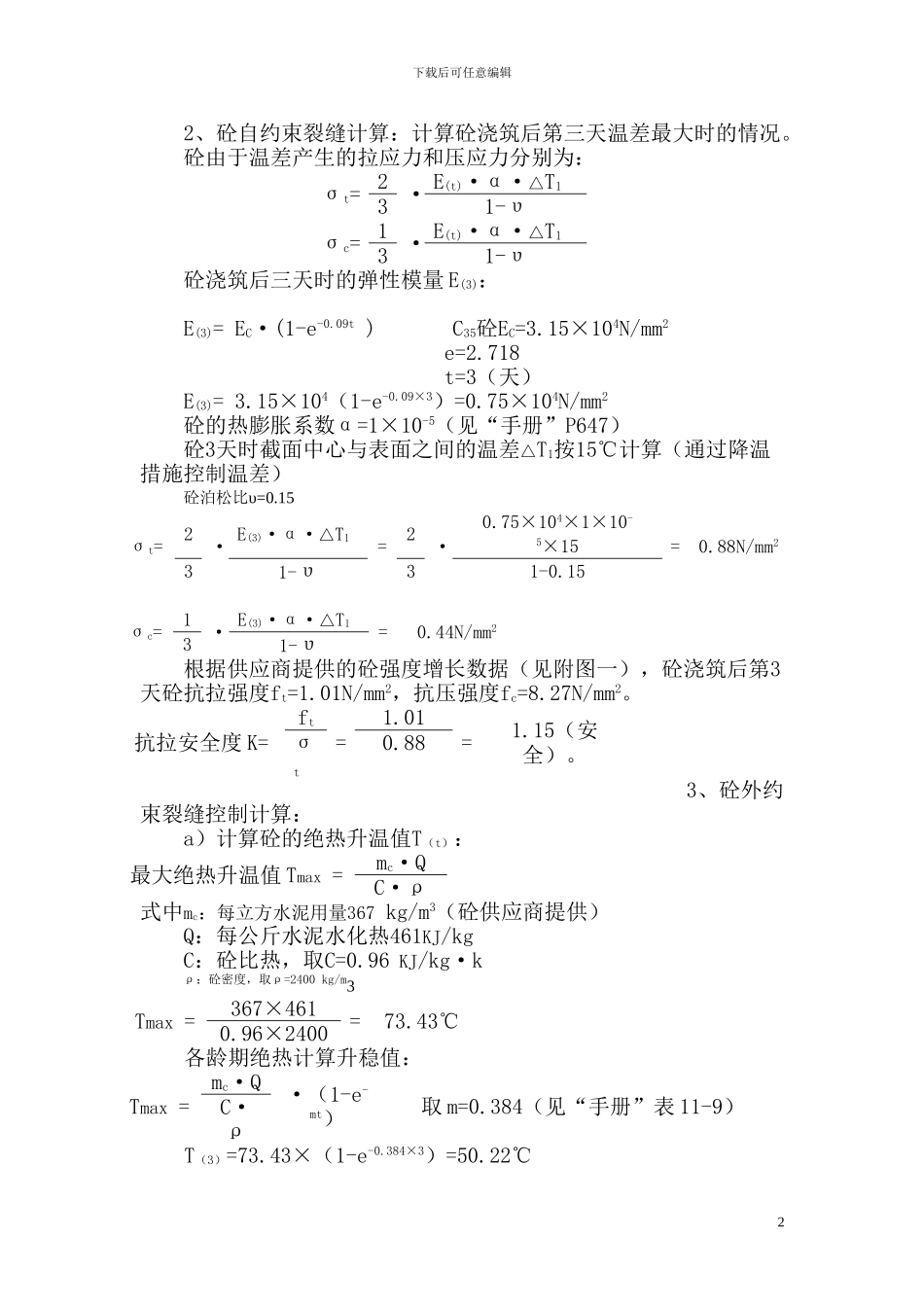

下载后可任意编辑兰州“兴利广场”工程基础筏板大体积砼施工温度及裂缝控制方案一、工程概况:兰州兴利广场建筑为地上三十二层,地下二层,钢筋砼框剪结构。基础采纳砼筏板,主楼部分筏板为 2m 厚,裙房部分筏板为 0.8m厚。考虑到施工季节在 6 月份,且工期很紧,筏板砼浇筑后表面不能长时间实行保温措施来防止砼内外温差过大,产生温度应力致使砼裂缝,故对于主楼部分的基础筏板,拟采纳砼内部用循环水降低砼内部温度的措施,以满足设计中对大体积砼内外温差不超过20℃~25℃,并控制砼每天降温速度小于 10℃。裙房部分的基础筏板厚度为 0.8m,根据正常的砼养护措施,可满足要求,故不再采纳砼内部降温措施。二、砼裂缝控制计算:本工程计算依据除砼供应商提供的砼入模温度、配合比、砼强度增长情况以及现场实际情况如气温条件、循环水温度、保温材料等外,计算方法及引用公式均采纳“建筑施工计算手册”(江正荣编著,中国建筑工业出版社)中的有关内容。1、计算条件:a)设计要求:基础底板砼级别为 C35,抗渗等级 S8,砼耐久性要求: 最大水灰比最小水泥用量kg/m3最大氯离子含量%最大碱含量kg/m3首层(含)以下的室外构件及水池等0.552800.33.0其它构件0.652251.0/b)砼供应商提供:(七公司砼构件公司)水泥用量 367 kg/m3;6 月份砼入模温度 25℃;砼粉煤灰掺量为水泥用量的 15%;砼强度增长情况见附图一;c)现场温度条件:6 月份平均气温 20℃;地下水温度 13℃(实测);1下载后可任意编辑2、砼自约束裂缝计算:计算砼浇筑后第三天温差最大时的情况。砼由于温差产生的拉应力和压应力分别为:σt= 2 · E(t)·α·△T131-υσc= 1 · E(t)·α·△T131-υ砼浇筑后三天时的弹性模量 E(3):E(3)= EC·(1-e-0.09t ) C35砼EC=3.15×104N/mm2 e=2.718 t=3(天)E(3)= 3.15×104(1-e-0.09×3)=0.75×104N/mm2砼的热膨胀系数α=1×10-5(见“手册”P647)砼3天时截面中心与表面之间的温差△T1按15℃计算(通过降温措施控制温差)砼泊松比υ=0.15σt=2· E(3)·α·△T1=2·0.75×104×1×10-5×15=0.88N/mm231-υ31-0.15σc=1· E(3)·α·△T1=0.44N/mm231-υ根据供应商提供的砼强度增长数据(见附图一),砼浇筑后第3天砼抗拉强度ft=1.01N/mm2,抗压强度fc=8.27N/mm2。 3、砼外约束裂缝控制计算:a)计算砼的绝热升温值T(t):最大绝热升温值 Tmax =mc·QC·ρ式中mc:每立方水泥用量367 kg/m3(砼供应...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

兰州“兴利广场”工程基础筏板大体积砼施工温度及裂缝控制方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
