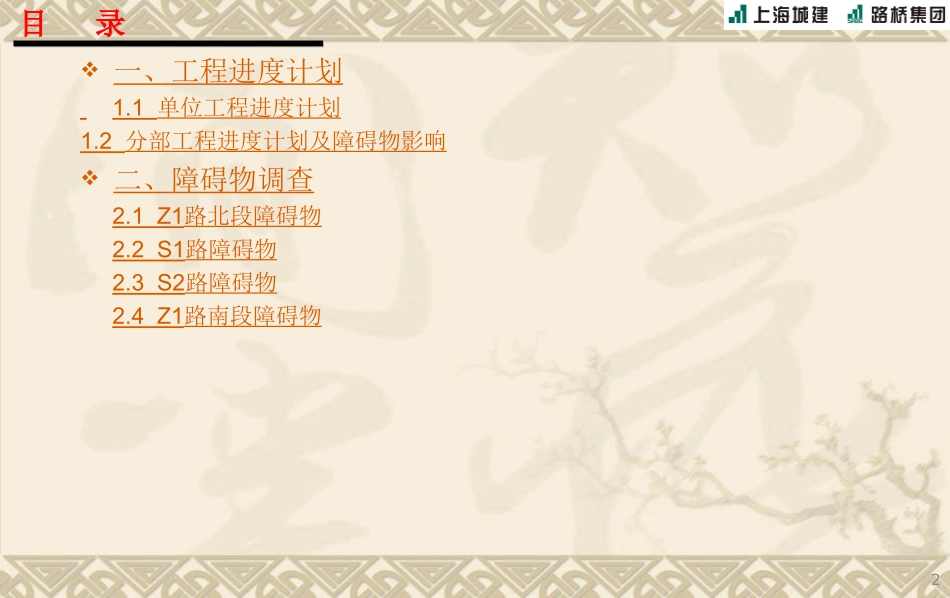

上实东滩启动区市政道路一期(2标)进度计划与障碍物调查(初稿)1上海公路桥梁(集团)有限公司总承包三部2012年2月12日目录一、工程进度计划1
1单位工程进度计划1
2分部工程进度计划及障碍物影响二、障碍物调查2
1Z1路北段障碍物2
2S1路障碍物2
3S2路障碍物2
4Z1路南段障碍物2一、工程进度计划31
1单位工程进度计划41)Z1路北段2012
1~2013
302)S1路2012
1~2013
73)S2路2012
15~2012
294)Z1路南段2012
5~2013
2分部工程主要节点分部工程完成时间影响障碍物截至搬迁时间1、前期准备1
11#大临搭设2012年5月1日1
22#大临搭设2012年6月20日一工区(Z1路北段)1、桥梁工程1
1桩基2012年7月底高、低压线、通讯线、民用建筑、树2012年4月1日前1
2墩台2012年9月底高、低压线、民用建筑2012年4月1日前1
3上部结构2013年1月底1
4桥面系及装饰2013年3月底2、管线工程2012年6月底高、低压线、通讯线、信息2012年3月15日前公用管线单位计划2012年6月~7月3、道路工程3
1路基加固2012年9月底管线影响、民用建筑、树2012年4月15日前3
2道路基层2012年11月底管线影响、民用建筑、树2012年4月15日前3
3道路面层(除沥青)2013年3月底商务中心围墙2012年12月1日前4、道路、桥梁沥青面层2013年5月底1
2分部工程主要节点分部工程完成时间备注截至搬迁时间二工区(S1路)1、桥梁工程1
1桩基2012年7月底高压线1处2012年4月1日前1
2墩台2012年9月底1
3上部结构2012年11月底1
4桥面系及装饰2012年12月底2、管线工程2012年7月底农田2012年3月1日前公用管线单位计
