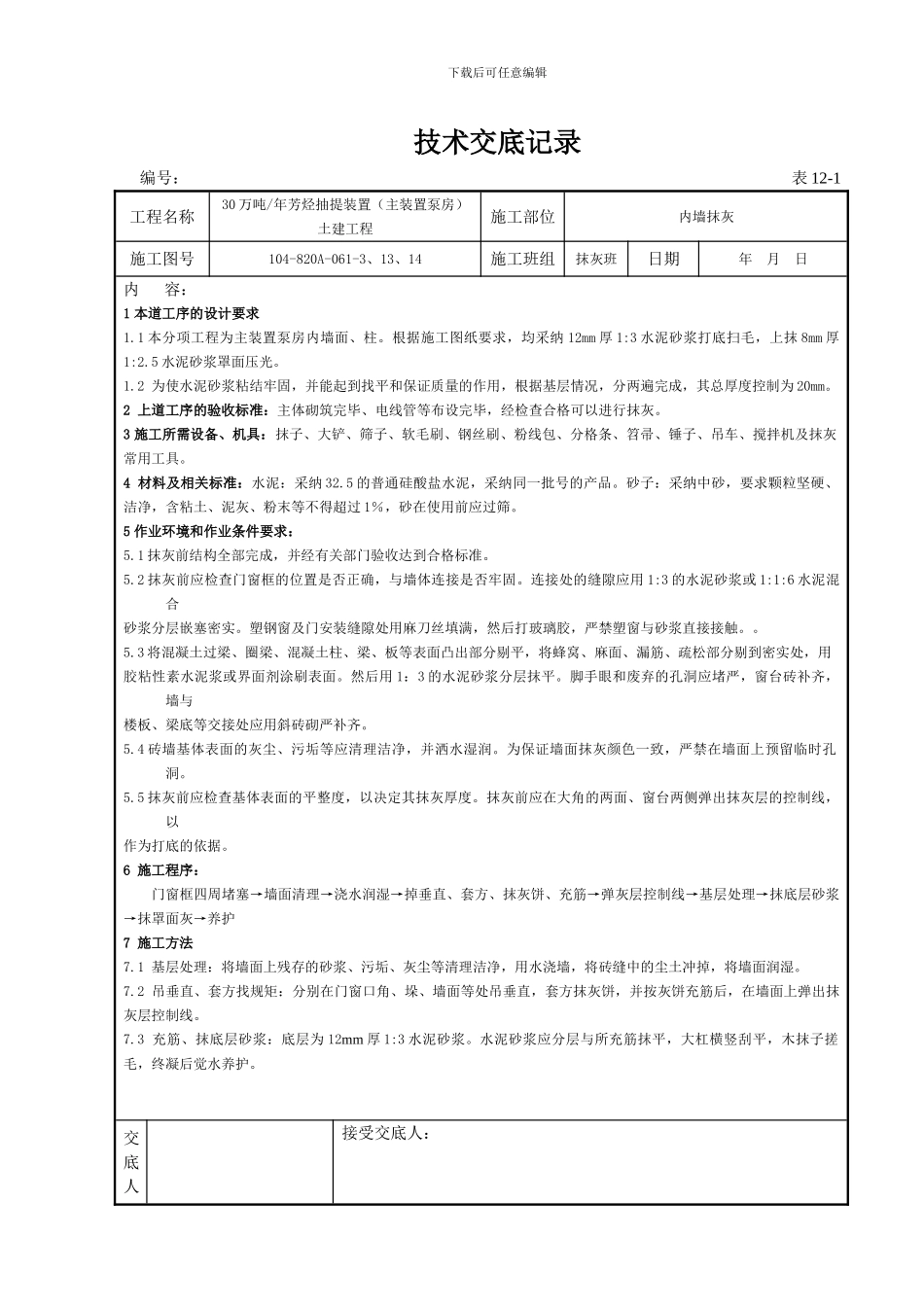

下载后可任意编辑技术交底记录编号: 表 12-1工程名称30 万吨/年芳烃抽提装置(主装置泵房)土建工程施工部位内墙抹灰施工图号104-820A-061-3、13、14施工班组抹灰班日期年 月 日内 容:1 本道工序的设计要求1
1 本分项工程为主装置泵房内墙面、柱
根据施工图纸要求,均采纳 12mm 厚 1:3 水泥砂浆打底扫毛,上抹 8mm 厚1:2
5 水泥砂浆罩面压光
2 为使水泥砂浆粘结牢固,并能起到找平和保证质量的作用,根据基层情况,分两遍完成,其总厚度控制为 20mm
2 上道工序的验收标准:主体砌筑完毕、电线管等布设完毕,经检查合格可以进行抹灰
3 施工所需设备、机具:抹子、大铲、筛子、软毛刷、钢丝刷、粉线包、分格条、笤帚、锤子、吊车、搅拌机及抹灰常用工具
4 材料及相关标准:水泥:采纳 32
5 的普通硅酸盐水泥,采纳同一批号的产品
砂子:采纳中砂,要求颗粒坚硬、洁净,含粘土、泥灰、粉末等不得超过 1%,砂在使用前应过筛
5 作业环境和作业条件要求:5
1 抹灰前结构全部完成,并经有关部门验收达到合格标准
2 抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固
连接处的缝隙应用 1:3 的水泥砂浆或 1:1:6 水泥混合砂浆分层嵌塞密实
塑钢窗及门安装缝隙处用麻刀丝填满,然后打玻璃胶,严禁塑窗与砂浆直接接触
3 将混凝土过梁、圈梁、混凝土柱、梁、板等表面凸出部分剔平,将蜂窝、麻面、漏筋、疏松部分剔到密实处,用胶粘性素水泥浆或界面剂涂刷表面
然后用 1:3 的水泥砂浆分层抹平
脚手眼和废弃的孔洞应堵严,窗台砖补齐,墙与楼板、梁底等交接处应用斜砖砌严补齐
4 砖墙基体表面的灰尘、污垢等应清理洁净,并洒水湿润
为保证墙面抹灰颜色一致,严禁在墙面上预留临时孔洞
5 抹灰前应检查基体表面的平整度,以决定其抹灰厚度

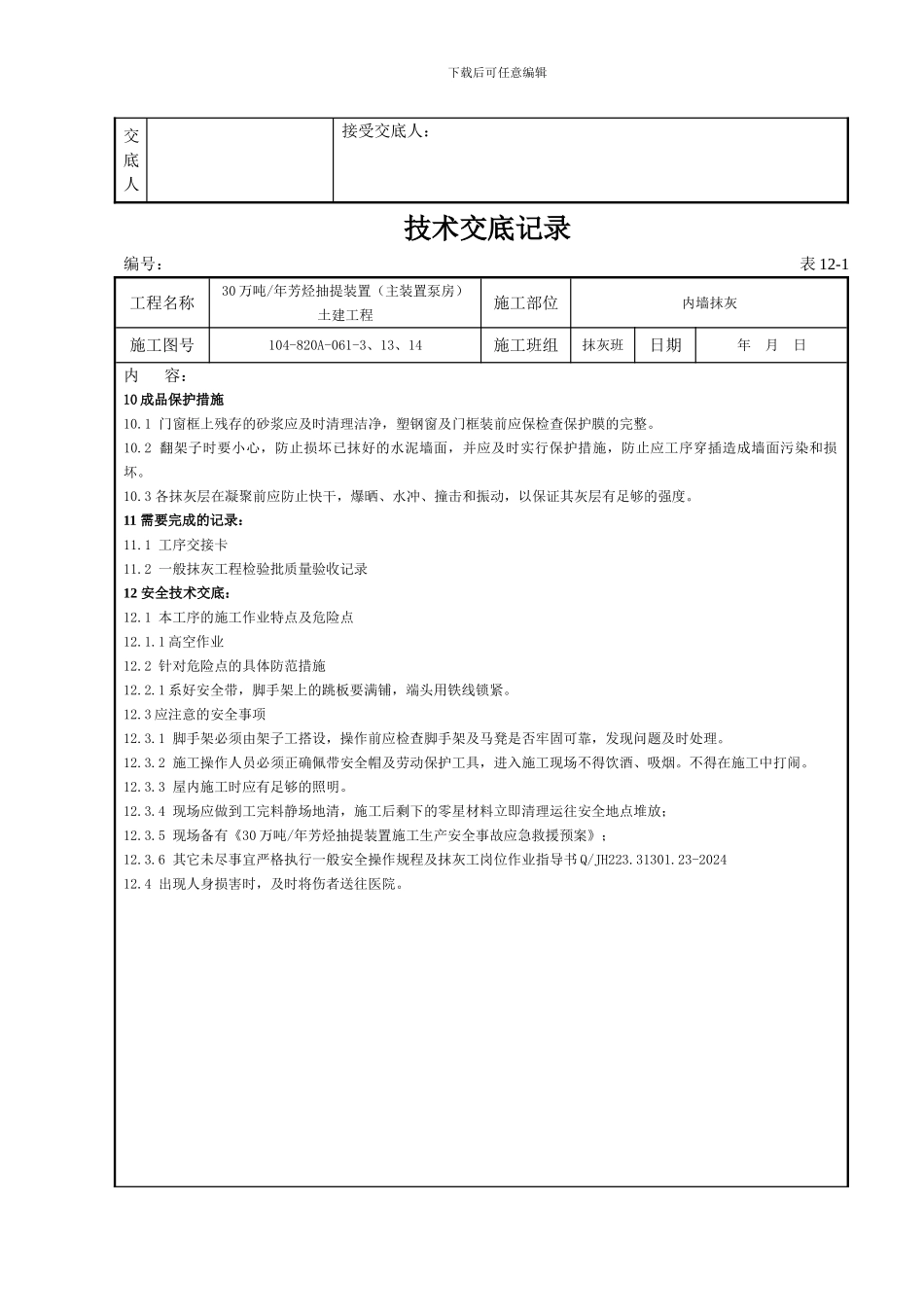

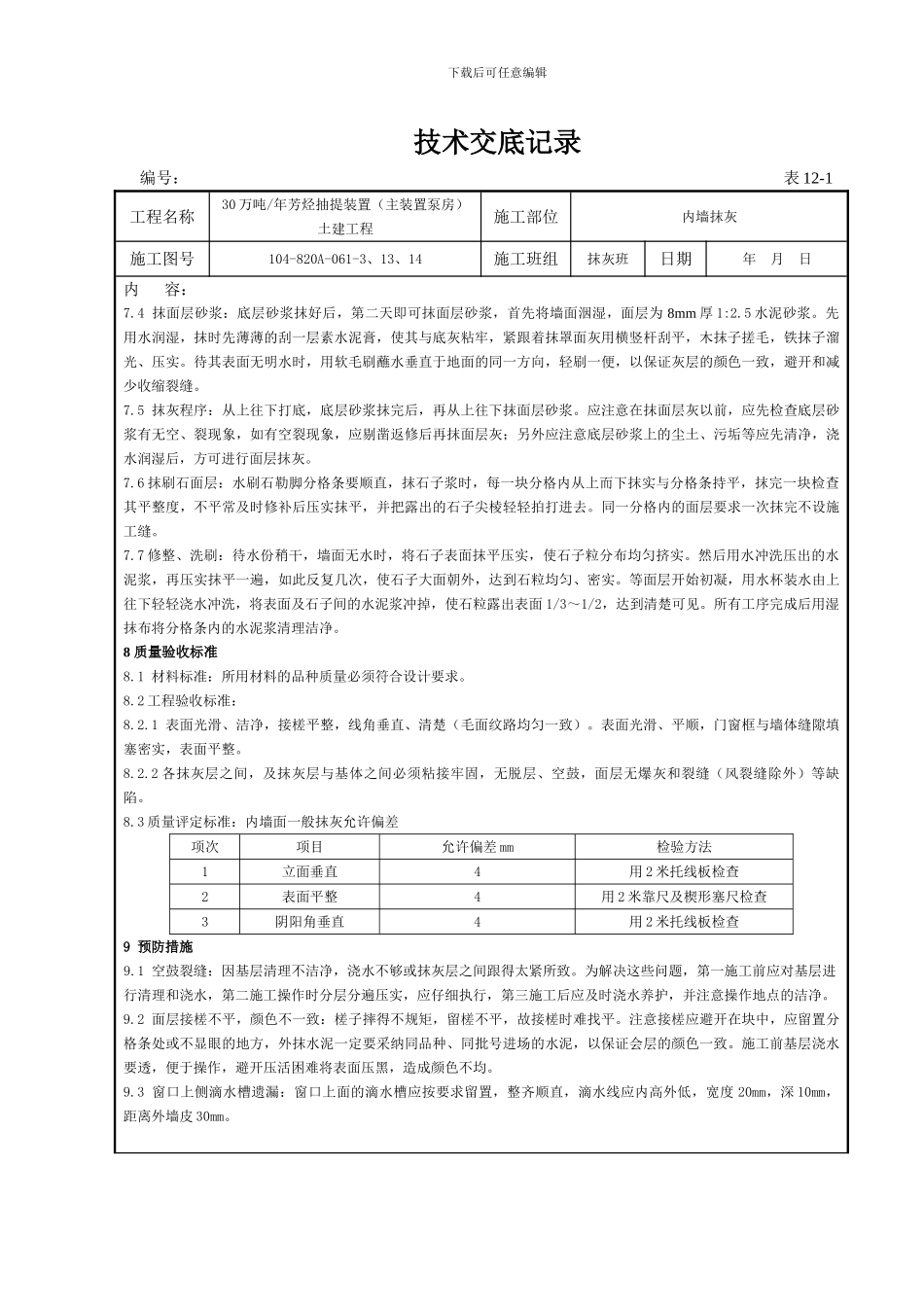

抹灰前应在大角的两面、窗台两
