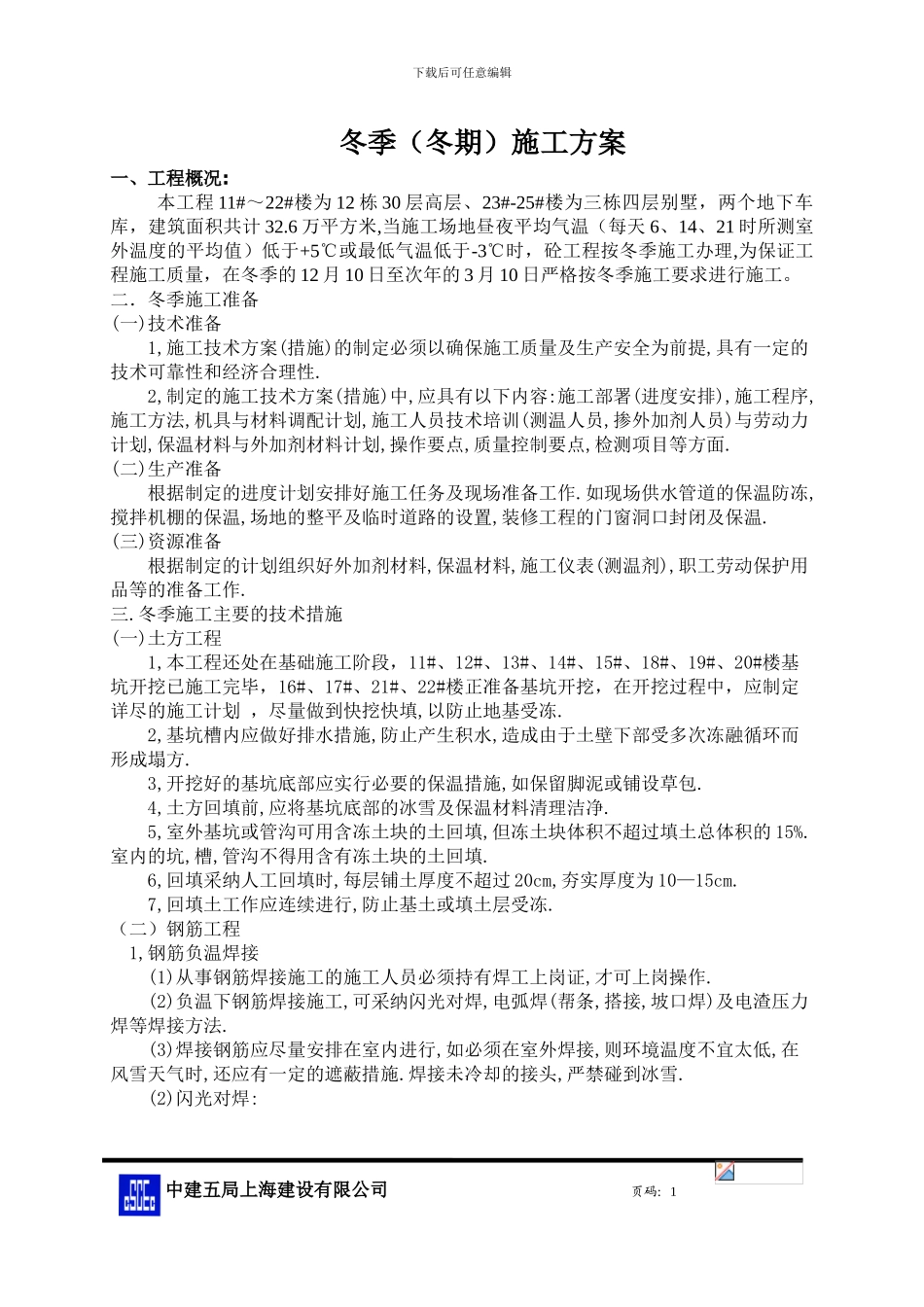

下载后可任意编辑冬季(冬期)施工方案一、工程概况: 本工程 11#~22#楼为 12 栋 30 层高层、23#-25#楼为三栋四层别墅,两个地下车库,建筑面积共计 32
6 万平方米,当施工场地昼夜平均气温(每天 6、14、21 时所测室外温度的平均值)低于+5℃或最低气温低于-3℃时,砼工程按冬季施工办理,为保证工程施工质量,在冬季的 12 月 10 日至次年的 3 月 10 日严格按冬季施工要求进行施工
二.冬季施工准备 (一)技术准备 1,施工技术方案(措施)的制定必须以确保施工质量及生产安全为前提,具有一定的技术可靠性和经济合理性
2,制定的施工技术方案(措施)中,应具有以下内容:施工部署(进度安排),施工程序,施工方法,机具与材料调配计划,施工人员技术培训(测温人员,掺外加剂人员)与劳动力计划,保温材料与外加剂材料计划,操作要点,质量控制要点,检测项目等方面
(二)生产准备 根据制定的进度计划安排好施工任务及现场准备工作
如现场供水管道的保温防冻,搅拌机棚的保温,场地的整平及临时道路的设置,装修工程的门窗洞口封闭及保温
(三)资源准备 根据制定的计划组织好外加剂材料,保温材料,施工仪表(测温剂),职工劳动保护用品等的准备工作
冬季施工主要的技术措施 (一)土方工程 1,本工程还处在基础施工阶段,11#、12#、13#、14#、15#、18#、19#、20#楼基坑开挖已施工完毕,16#、17#、21#、22#楼正准备基坑开挖,在开挖过程中,应制定详尽的施工计划 ,尽量做到快挖快填,以防止地基受冻
2,基坑槽内应做好排水措施,防止产生积水,造成由于土壁下部受多次冻融循环而形成塌方
3,开挖好的基坑底部应实行必要的保温措施,如保留脚泥或铺设草包
4,土方回填前,应将基坑底部的冰雪及保温材料清理洁净

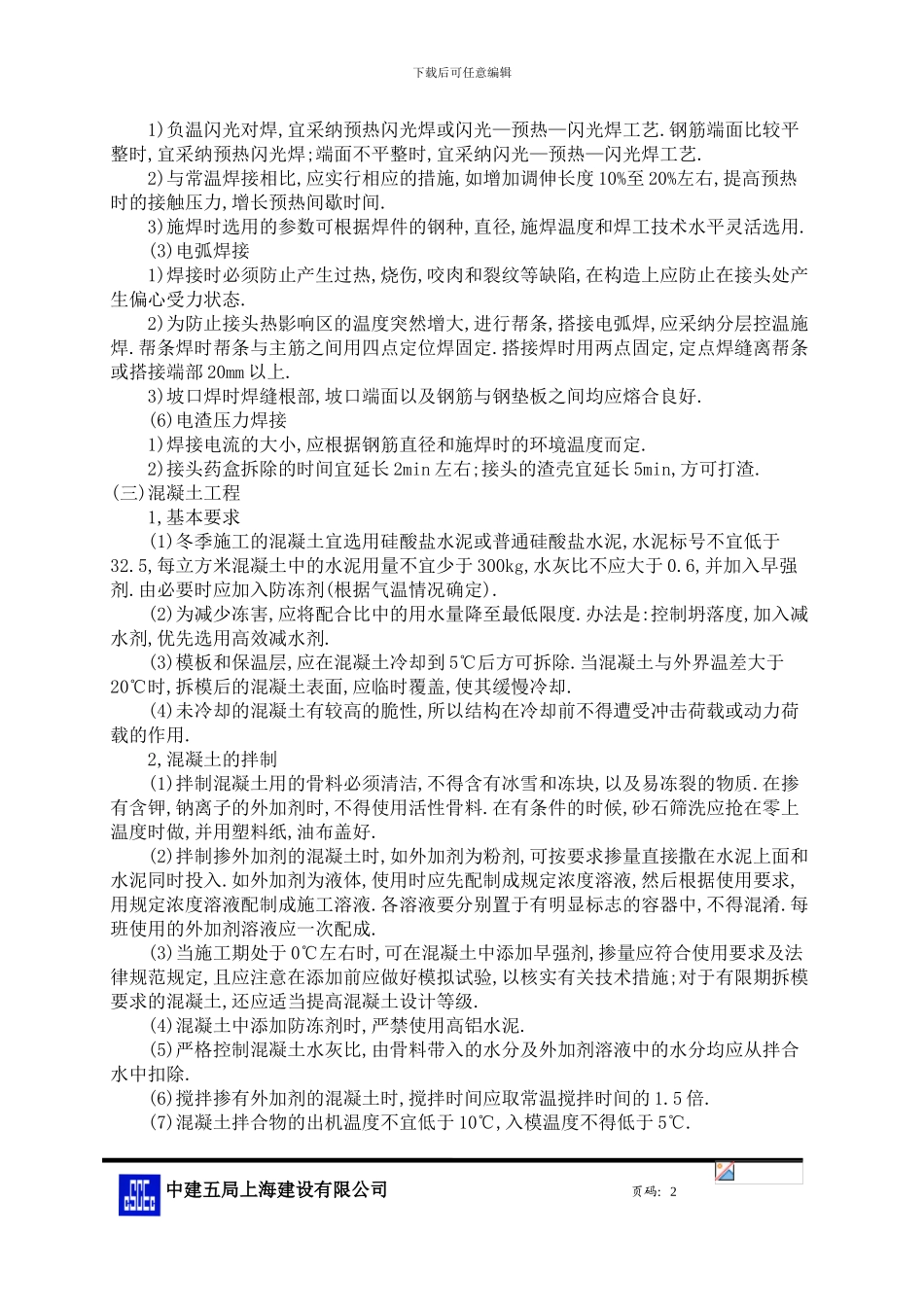

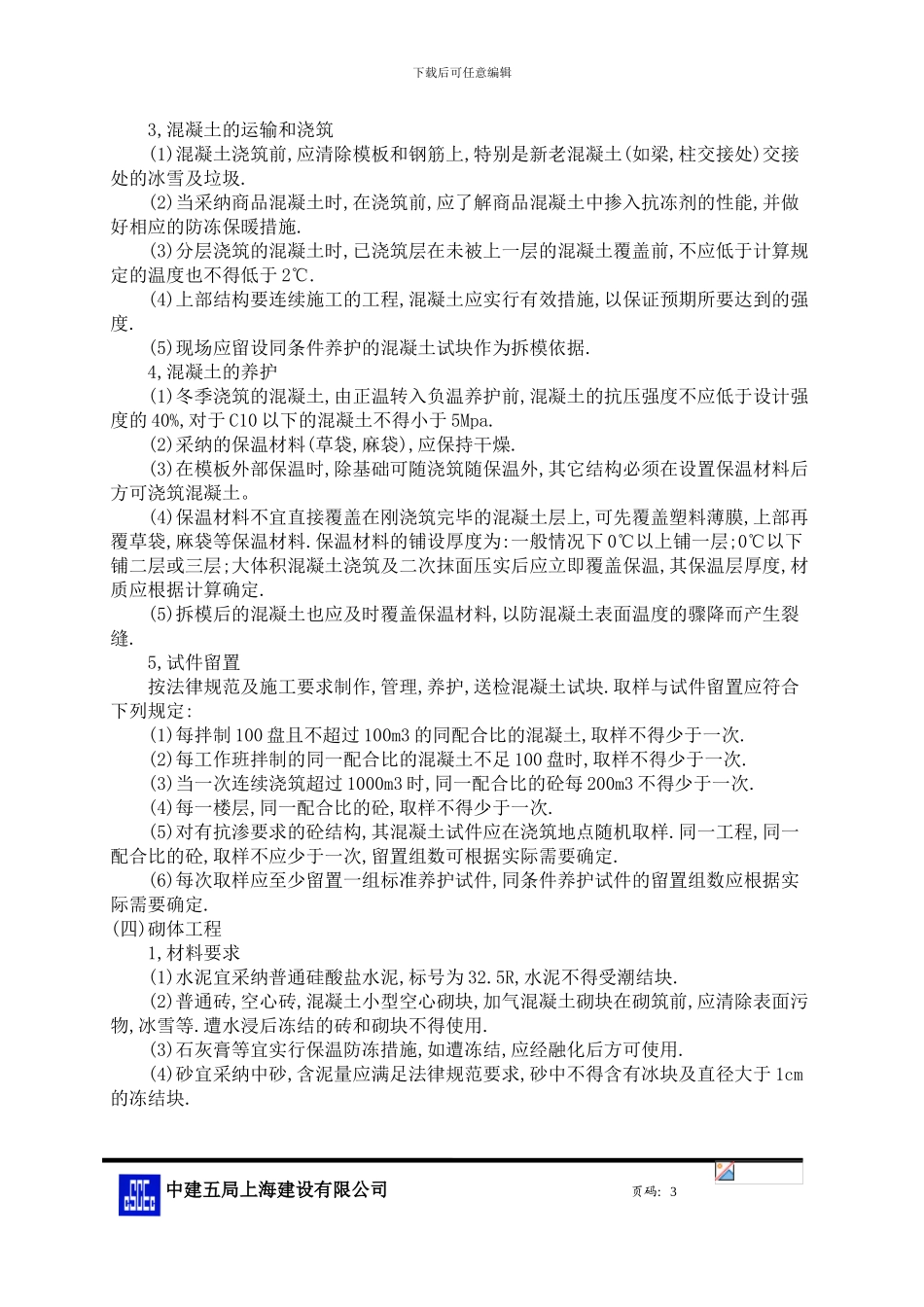

5,室外基坑或管沟可用含冻土块的土回填,但冻土块体积
