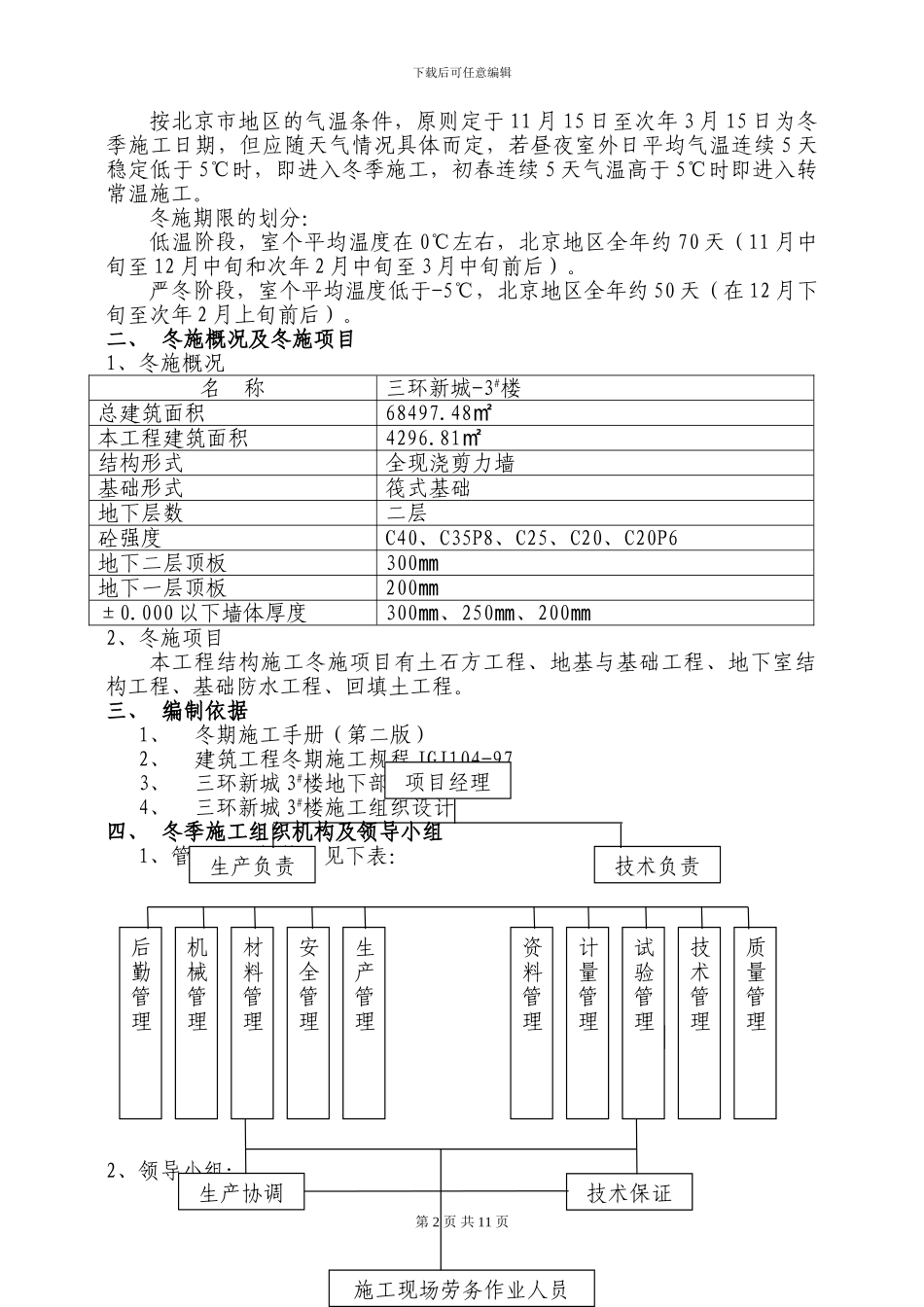

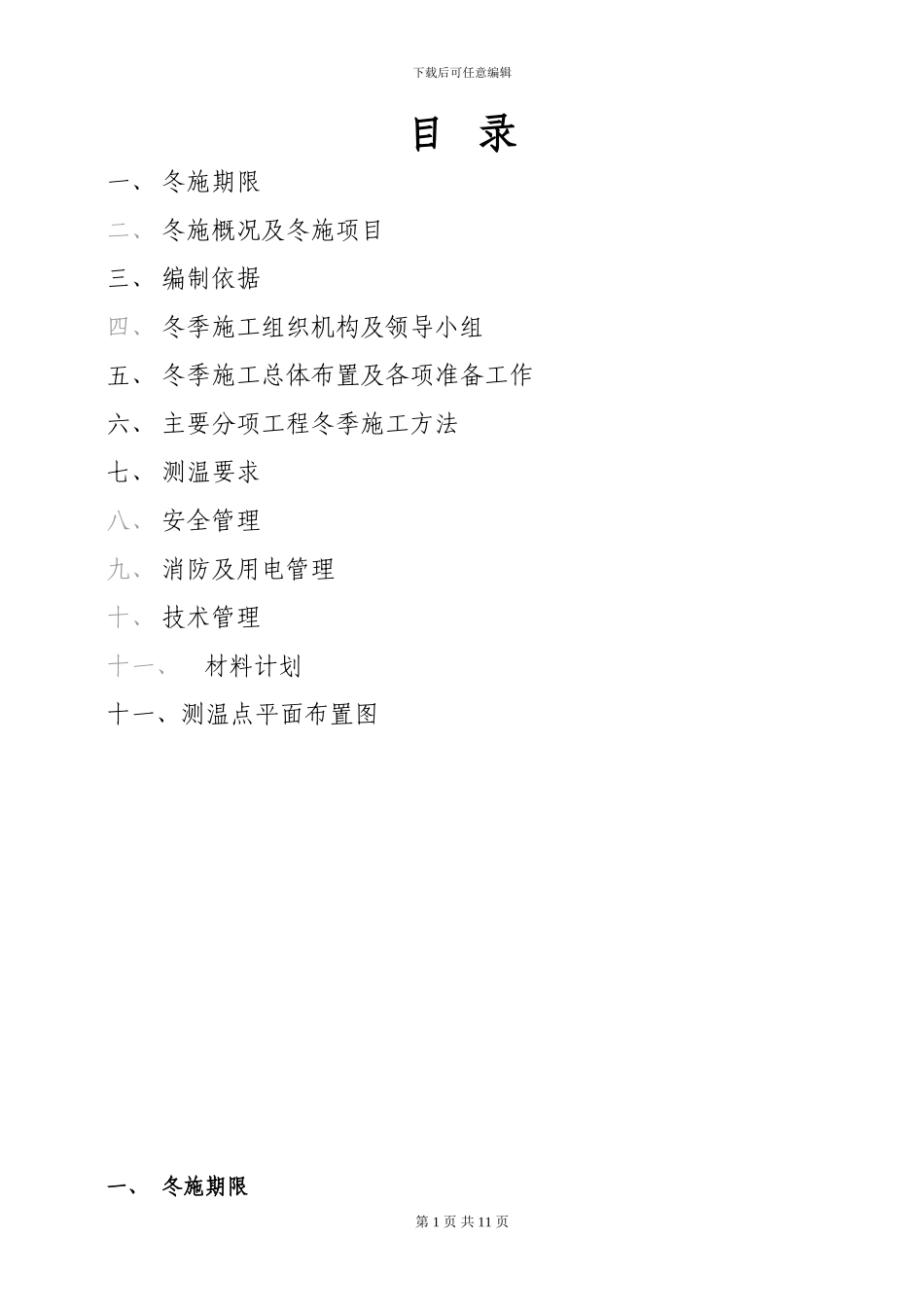

下载后可任意编辑目 录一、 冬施期限二、 冬施概况及冬施项目三、 编制依据四、 冬季施工组织机构及领导小组五、 冬季施工总体布置及各项准备工作六、 主要分项工程冬季施工方法七、 测温要求八、 安全管理九、 消防及用电管理十、 技术管理十一、材料计划十一、测温点平面布置图一、 冬施期限第 1 页 共 11 页下载后可任意编辑按北京市地区的气温条件,原则定于 11 月 15 日至次年 3 月 15 日为冬季施工日期,但应随天气情况具体而定,若昼夜室外日平均气温连续 5 天稳定低于 5℃时,即进入冬季施工,初春连续 5 天气温高于 5℃时即进入转常温施工
冬施期限的划分:低温阶段,室个平均温度在 0℃左右,北京地区全年约 70 天(11 月中旬至 12 月中旬和次年 2 月中旬至 3 月中旬前后)
严冬阶段,室个平均温度低于-5℃,北京地区全年约 50 天(在 12 月下旬至次年 2 月上旬前后)
二、 冬施概况及冬施项目1、冬施概况名 称三环新城-3#楼总建筑面积68497
48㎡本工程建筑面积4296
81㎡结构形式全现浇剪力墙基础形式筏式基础地下层数二层砼强度C40、C35P8、C25、C20、C20P6地下二层顶板300㎜地下一层顶板200㎜±0
000 以下墙体厚度300、㎜250、㎜200㎜2、冬施项目本工程结构施工冬施项目有土石方工程、地基与基础工程、地下室结构工程、基础防水工程、回填土工程

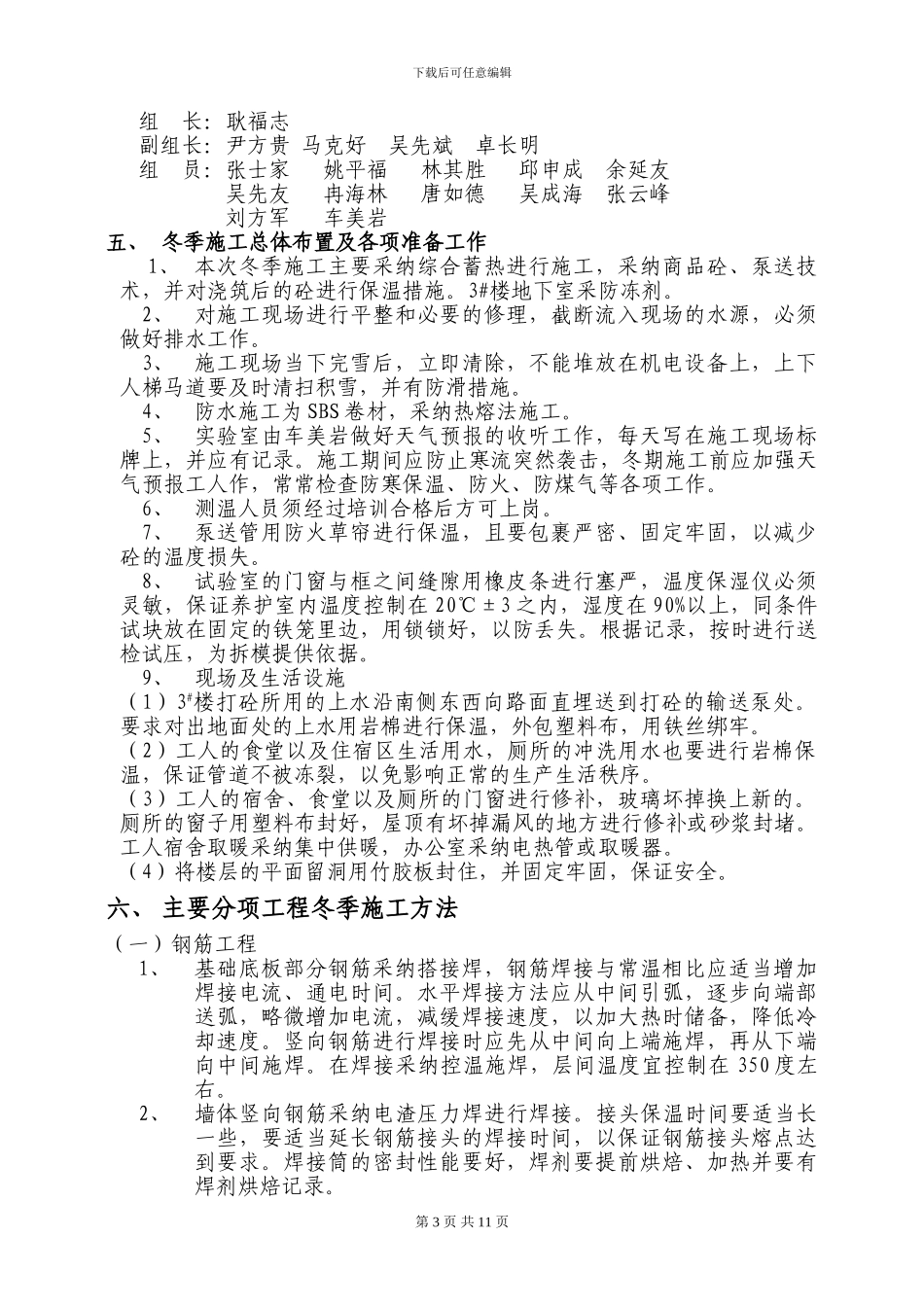

三、 编制依据1、冬期施工手册(第二版)2、建筑工程冬期施工规程 JGJ104-973、三环新城 3#楼地下部分施工图纸4、三环新城 3#楼施工组织设计四、 冬季施工组织机构及领导小组 1、管理组织机构,见下表:2、领导小组:第 2 页 共 11 页后勤管理机械管理材料管理安全管理生产管理资料管理计量管理试验管理技术管理质量管理项目经理生产负责技术负责技术保证施工现场劳务作业人
