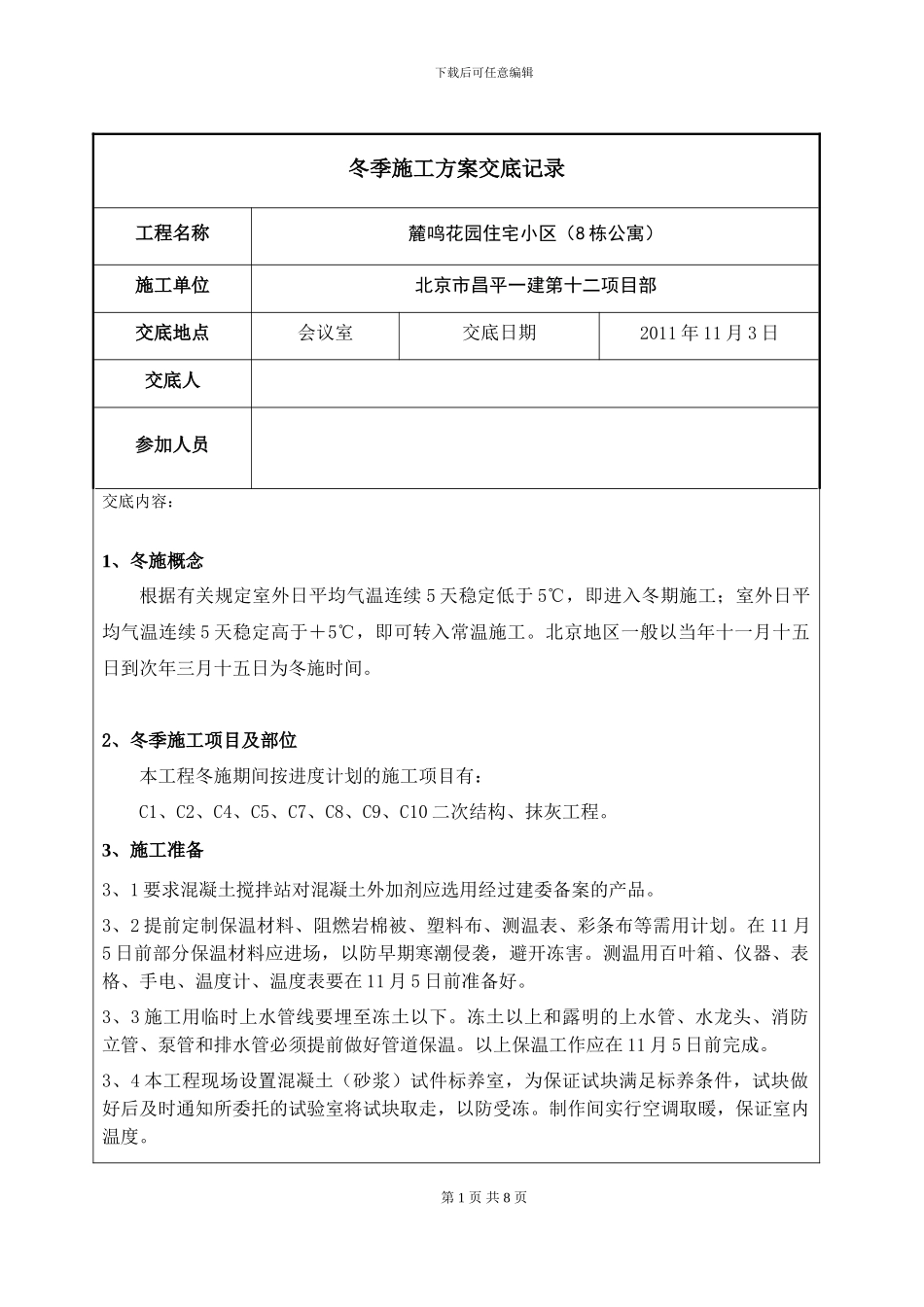

下载后可任意编辑冬季施工方案交底记录工程名称麓鸣花园住宅小区(8 栋公寓)施工单位北京市昌平一建第十二项目部交底地点会议室交底日期2011 年 11 月 3 日交底人参加人员交底内容:1、冬施概念根据有关规定室外日平均气温连续 5 天稳定低于 5℃,即进入冬期施工;室外日平均气温连续 5 天稳定高于+5℃,即可转入常温施工
北京地区一般以当年十一月十五日到次年三月十五日为冬施时间
2、冬季施工项目及部位本工程冬施期间按进度计划的施工项目有:C1、C2、C4、C5、C7、C8、C9、C10 二次结构、抹灰工程
3、施工准备3、1 要求混凝土搅拌站对混凝土外加剂应选用经过建委备案的产品
3、2 提前定制保温材料、阻燃岩棉被、塑料布、测温表、彩条布等需用计划
在 11 月5 日前部分保温材料应进场,以防早期寒潮侵袭,避开冻害
测温用百叶箱、仪器、表格、手电、温度计、温度表要在 11 月 5 日前准备好
3、3 施工用临时上水管线要埋至冻土以下
冻土以上和露明的上水管、水龙头、消防立管、泵管和排水管必须提前做好管道保温
以上保温工作应在 11 月 5 日前完成
3、4 本工程现场设置混凝土(砂浆)试件标养室,为保证试块满足标养条件,试块做好后及时通知所委托的试验室将试块取走,以防受冻
制作间实行空调取暖,保证室内温度

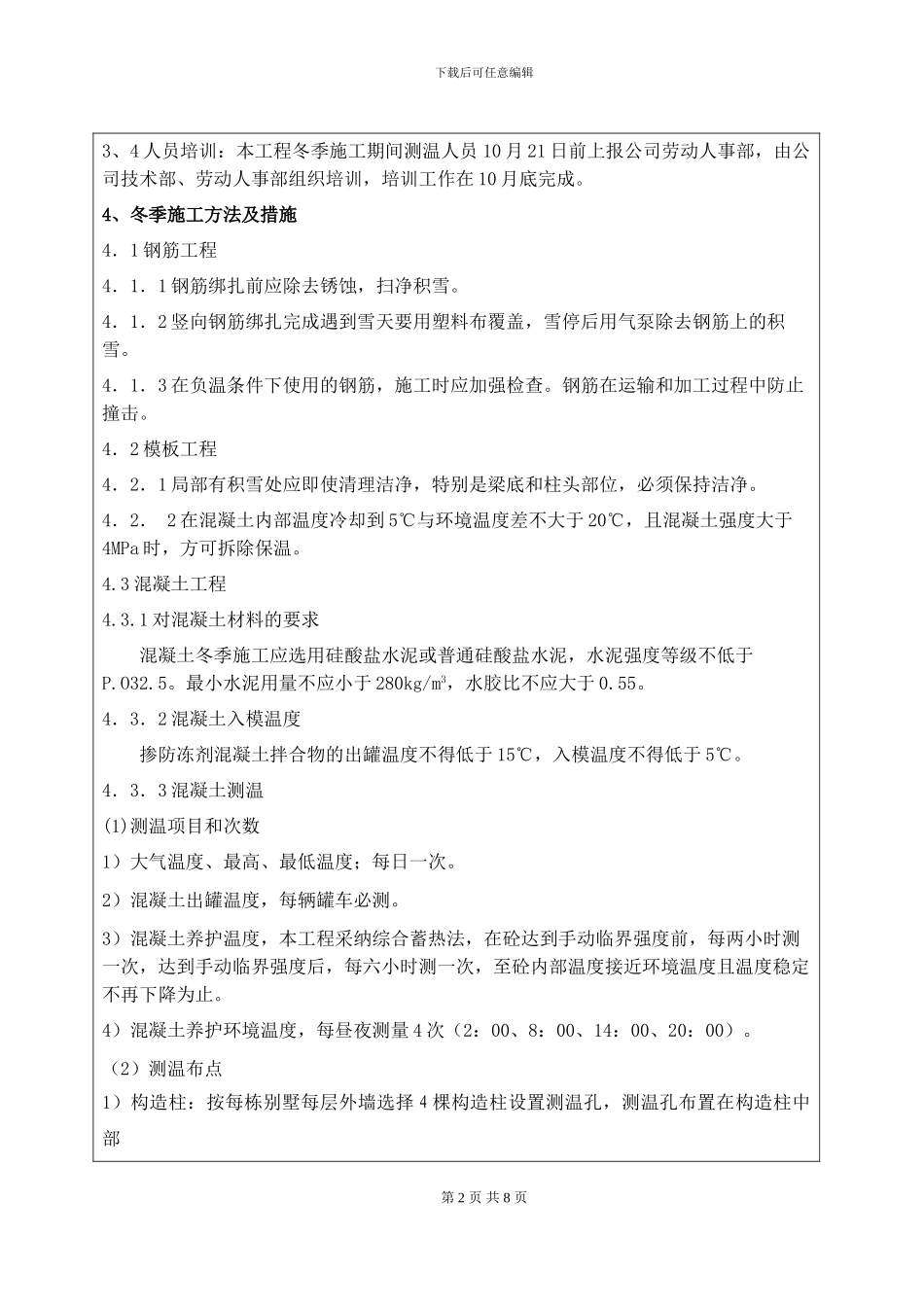

第 1 页 共 8 页下载后可任意编辑3、4 人员培训:本工程冬季施工期间测温人员 10 月 21 日前上报公司劳动人事部,由公司技术部、劳动人事部组织培训,培训工作在 10 月底完成
4、冬季施工方法及措施4.1 钢筋工程4.1.1 钢筋绑扎前应除去锈蚀,扫净积雪
4.1.2 竖向钢筋绑扎完成遇到雪天要用塑料布覆盖,雪停后用气泵除去钢筋上的积雪
4.1.3 在负温条件下使用的钢筋,施工时应加强检查
钢筋在运输和加工过程中防止撞击

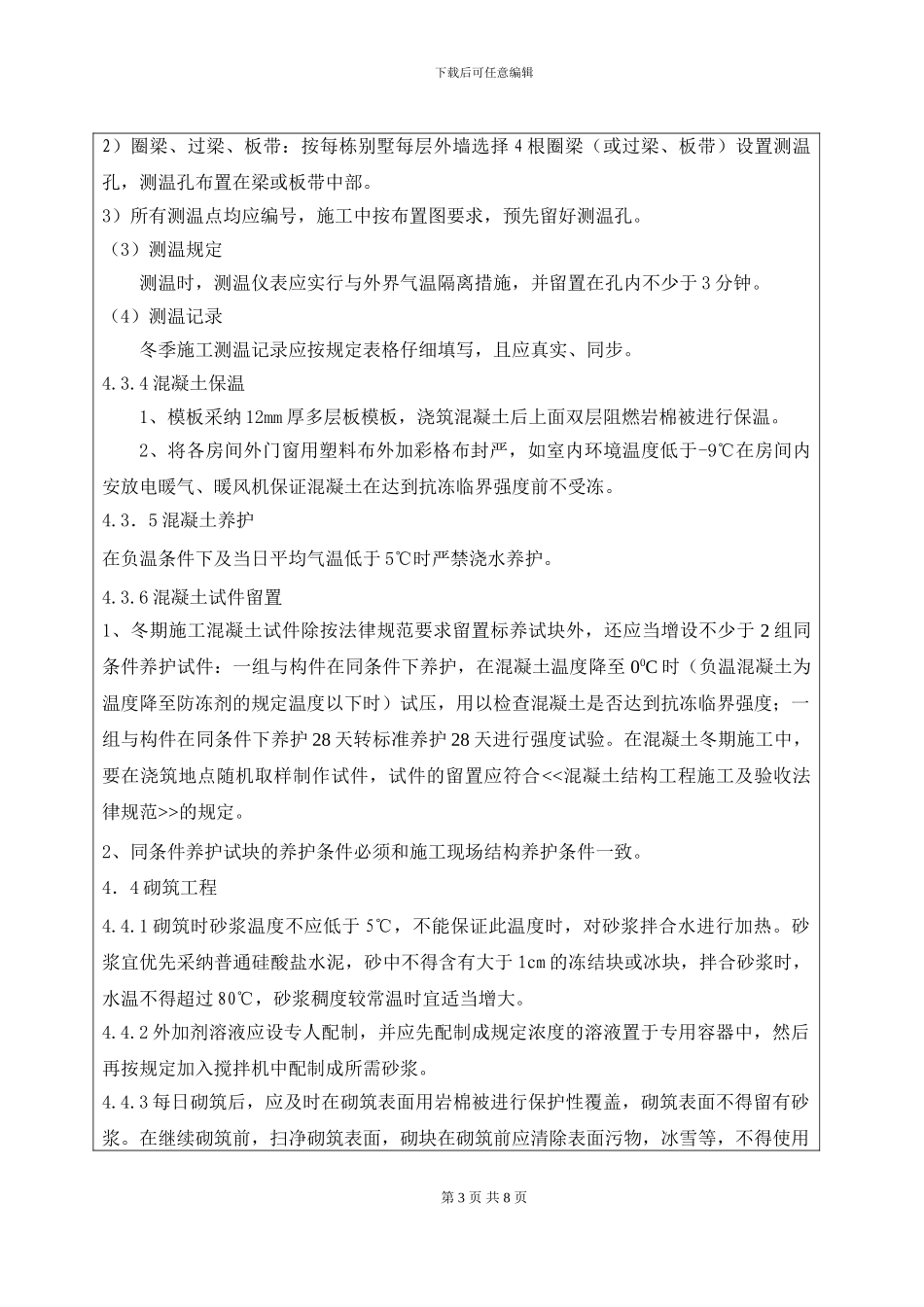

4.2 模板工程4.2.1 局部有积
