下载后可任意编辑13 冬季施工质量措施 根据该工程的施工进度计划,可能要在雨季进行施工,为使工程能够顺利进行,制定下列雨期措施:13
1 焊接时允许的最低环境温度:A 类 I 级钢:-10℃;A 类 II、III 级钢、B 类 I 级钢:-0℃;B 类 II、III 级钢:5℃;C 类不作规定
2 焊接场所应实行防潮、防雨、防雪、防寒、防风等措施,搭设防风设施时,要求防风布绷紧
3 在特别情况下的焊前预热要求:(1)在-0℃及以下低温下,壁厚<6mm 的耐热钢管子、管件和壁厚>34mm 的板件焊接时,预热值按规定提高 30~50℃
(2)在-10℃及以下低温下,壁厚<6mm 的耐热钢管子及壁厚>15mm 的碳素钢管焊接时应适当预热
4 当天点焊的焊口必须当天焊完
5 壁厚≥6mm 的低合金钢及大厚度的板件在负温下焊接时,预热温度按规定提高20℃~ 50℃
14 冬季施工安全措施14
1 一般管理要求14
1 冬季施工期间
焊接施工队定期进行每周一次的冬季安全施工专项检查
2 冬季施工项目的作业指导书中,必须有针对该项目的冬季施工安全措施
3 进入冬季施工,对有条件进行封闭的作业场所,应对其屋顶、门窗及孔洞及早进行封闭
2 大风、大雾、雨雪、低温结冰天气安全措施
1 大风(风力大于六级)、大雾(能见度小于 20 米)、雨雪天气严禁露天高空作业
2 放置于露天脚手架上的载荷,应比正常气候条件下适当降低,避开因积雪而造成脚手架过载
3 遇有六级以上大风或大雪、大雾、冷雨等恶劣天气时,必须停止露天高处作业
应组织有关人员对脚手架、扶梯、栏杆、缆风绳等所有防护设施进行全面检查
发现有倾斜、变形、松动等现象,必须及时修理、加固,经复检验收后,方可重新使用
下载后可任意编辑14

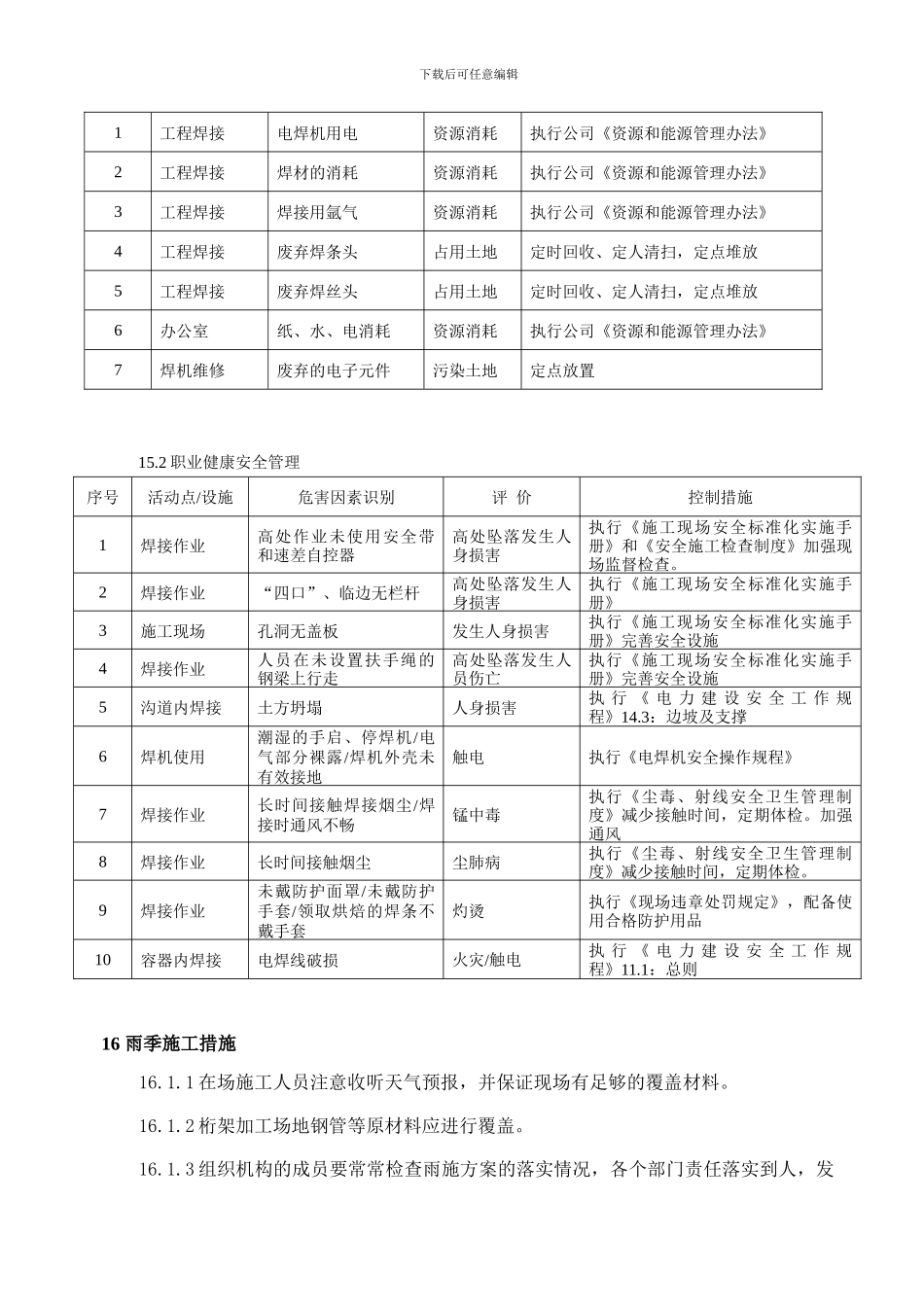

3 防滑跌安全措施14
