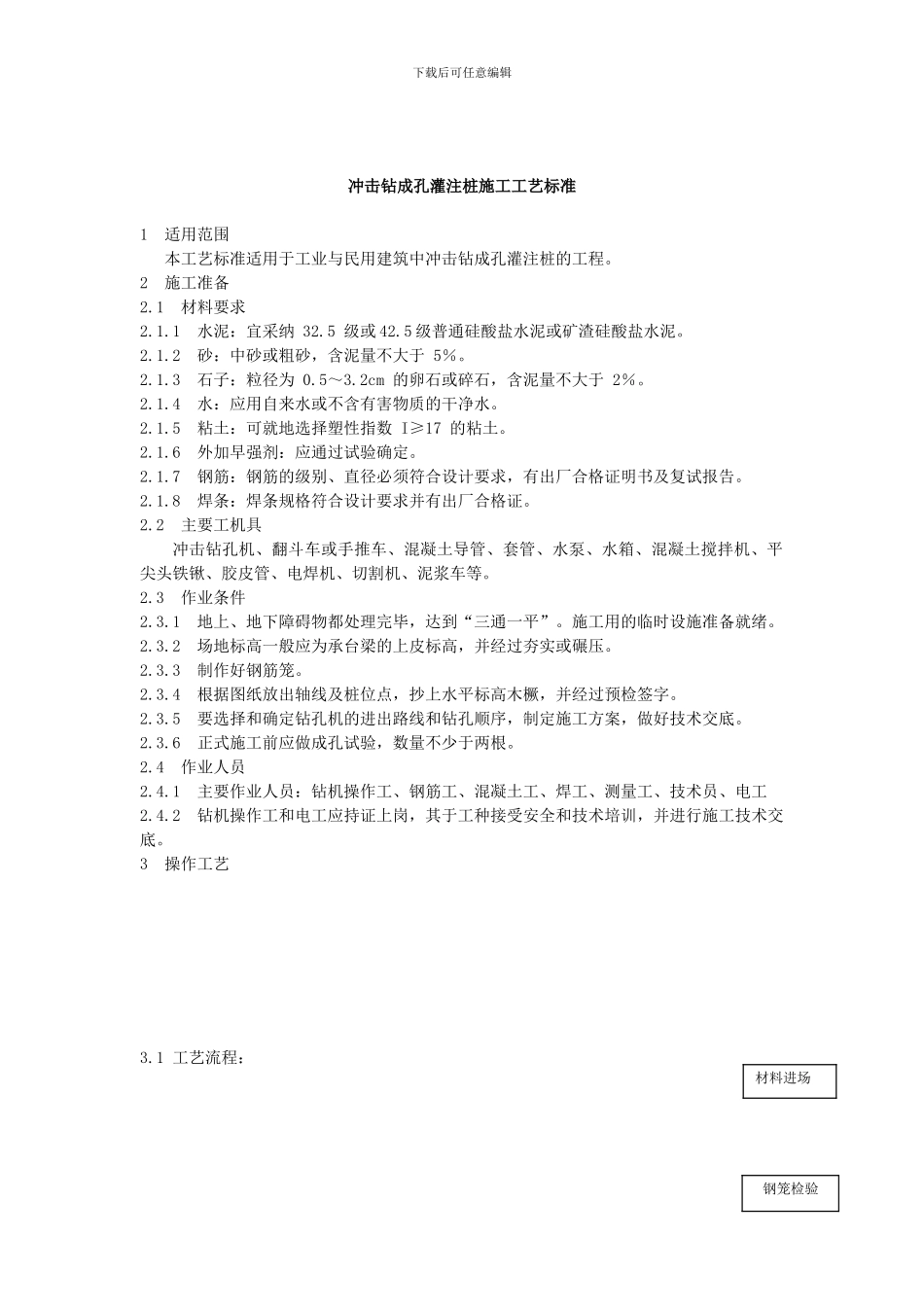

下载后可任意编辑冲击钻成孔灌注桩施工工艺标准 1 适用范围 本工艺标准适用于工业与民用建筑中冲击钻成孔灌注桩的工程
2 施工准备2
1 材料要求 2
1 水泥:宜采纳 32
5 级或 42
5 级普通硅酸盐水泥或矿渣硅酸盐水泥
2 砂:中砂或粗砂,含泥量不大于 5%
3 石子:粒径为 0
2cm 的卵石或碎石,含泥量不大于 2%
4 水:应用自来水或不含有害物质的干净水
5 粘土:可就地选择塑性指数 I≥17 的粘土
6 外加早强剂:应通过试验确定
7 钢筋:钢筋的级别、直径必须符合设计要求,有出厂合格证明书及复试报告
8 焊条:焊条规格符合设计要求并有出厂合格证
2 主要工机具冲击钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、混凝土搅拌机、平尖头铁锹、胶皮管、电焊机、切割机、泥浆车等
3 作业条件2
1 地上、地下障碍物都处理完毕,达到“三通一平”
施工用的临时设施准备就绪
2 场地标高一般应为承台梁的上皮标高,并经过夯实或碾压
3 制作好钢筋笼
4 根据图纸放出轴线及桩位点,抄上水平标高木橛,并经过预检签字
5 要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底
6 正式施工前应做成孔试验,数量不少于两根
4 作业人员2
1 主要作业人员:钻机操作工、钢筋工、混凝土工、焊工、测量工、技术员、电工2
2 钻机操作工和电工应持证上岗,其于工种接受安全和技术培训,并进行施工技术交底

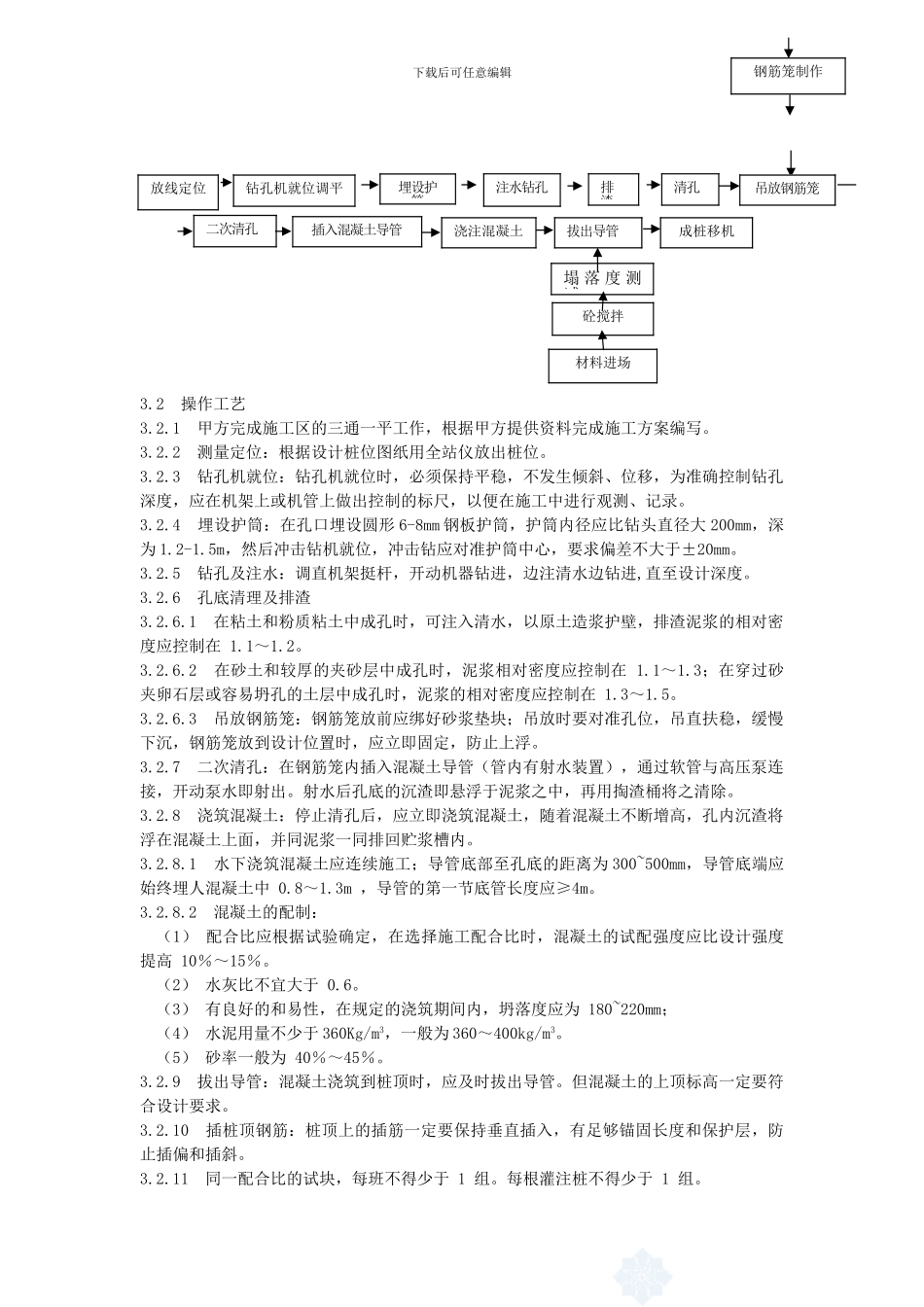

3 操作工艺3
1 工艺流程: 材料进场钢笼检验下载后可任意编辑 3
2 操作工艺3
1 甲方完成施工区的三通一平工作,根据甲方提供资料完成施工方案编写
2 测量定位:根据设计桩位图纸用全站仪放出桩位
