下载后可任意编辑凫州大桥桩基施工方案一、工程概况凫州大桥南引桥墩、台基础均为钻孔灌注桩,共 152 根;桩基深度 46
5 m~85 m,摩擦桩 78 根,嵌岩桩 74 根
其中 33#墩~59#墩桩基直径为 200cm,每墩 4 根共计 108根,总长 7796
8 m,全部位于水中
60#墩~69 号台桩基共计 44 根,总长 2348 m,其直径为 1
6 m;其中 69#台设有 8 根,其余桥墩各设 4 根;水中 4 根,陆地上 40 根
K3+655 中桥设有直径 1
2m 桩基 48 根,总长 2400m,全部为嵌岩桩
南引桥桩位处地质情况从上至下大致为:淤泥质亚粘土、粗砂、混合岩或花岗岩的全风化层、强风化层、弱风化层、微风化层
摩擦桩持力层要求进入强风化层,嵌岩桩要求进入微风化岩层
施工区域内地下水补给来源充足,地下水位浅(河堤内地下水位在地面以下 0~3
4m);类型主要为上层滞水、孔隙潜水、承压水以及基岩裂隙水
凫洲水道河水对混凝土结构无腐蚀性,但南岸的地下水对混凝土结构具有中等腐蚀性
承压水分布于淤泥质细砂层的下层和细砂层、中粗砂层、卵石层中,主要接受河水的越流补给和上游地下水迳流的侧向补给
二、工期安排 根据总体施工进度安排,本桥的钻孔灌注桩工程分项工期安排如下: (1)、施工栈桥及钻孔平台:2024年7月10日开始,2024年9月27日完成,共80天
(2)、33#墩至64#墩钻孔桩施工:2024年8月15日开始,2024年2月20日完成,共190天
(3)、65#墩至69#台钻孔桩施工:2024年8月21日开始,2024年10月19日完成,共60天

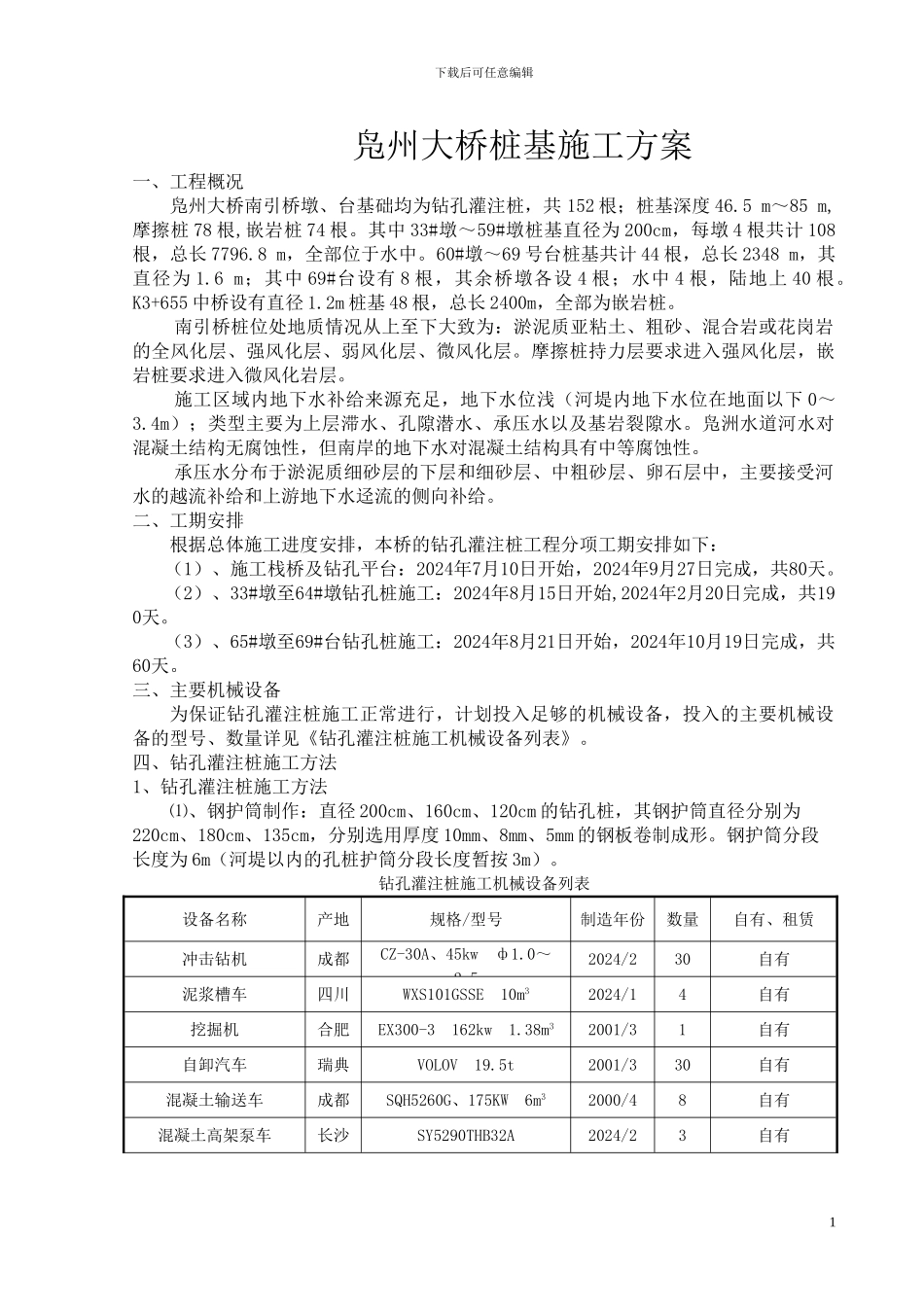

三、主要机械设备为保证钻孔灌注桩施工正常进行,计划投入足够的机械设备,投入的主要机械设备的型号、数量详见《钻孔灌注桩施工机械设备列表》

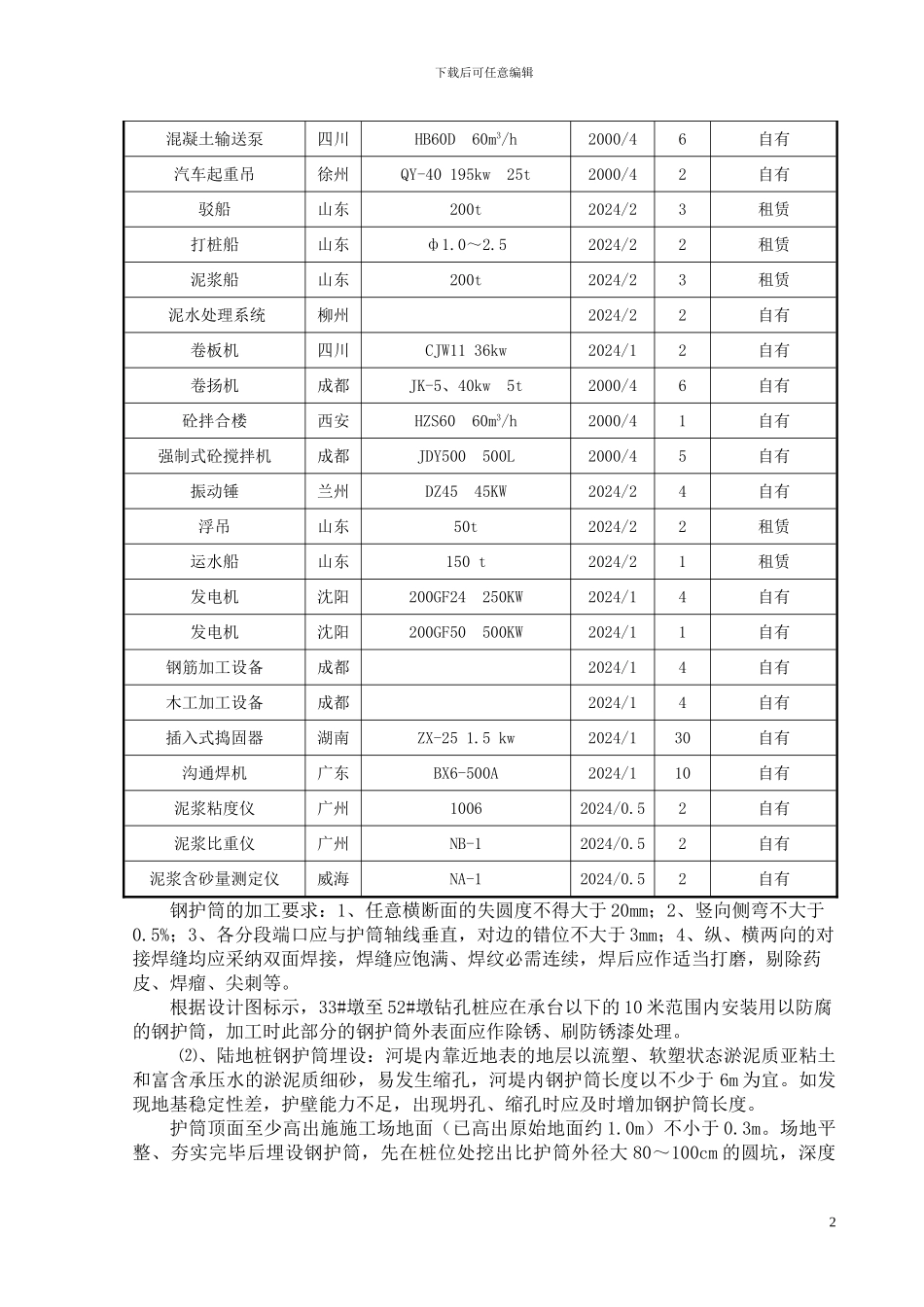

四、钻孔灌注桩施工方法1、钻孔灌注桩施工方法⑴、钢护筒制作:直径
