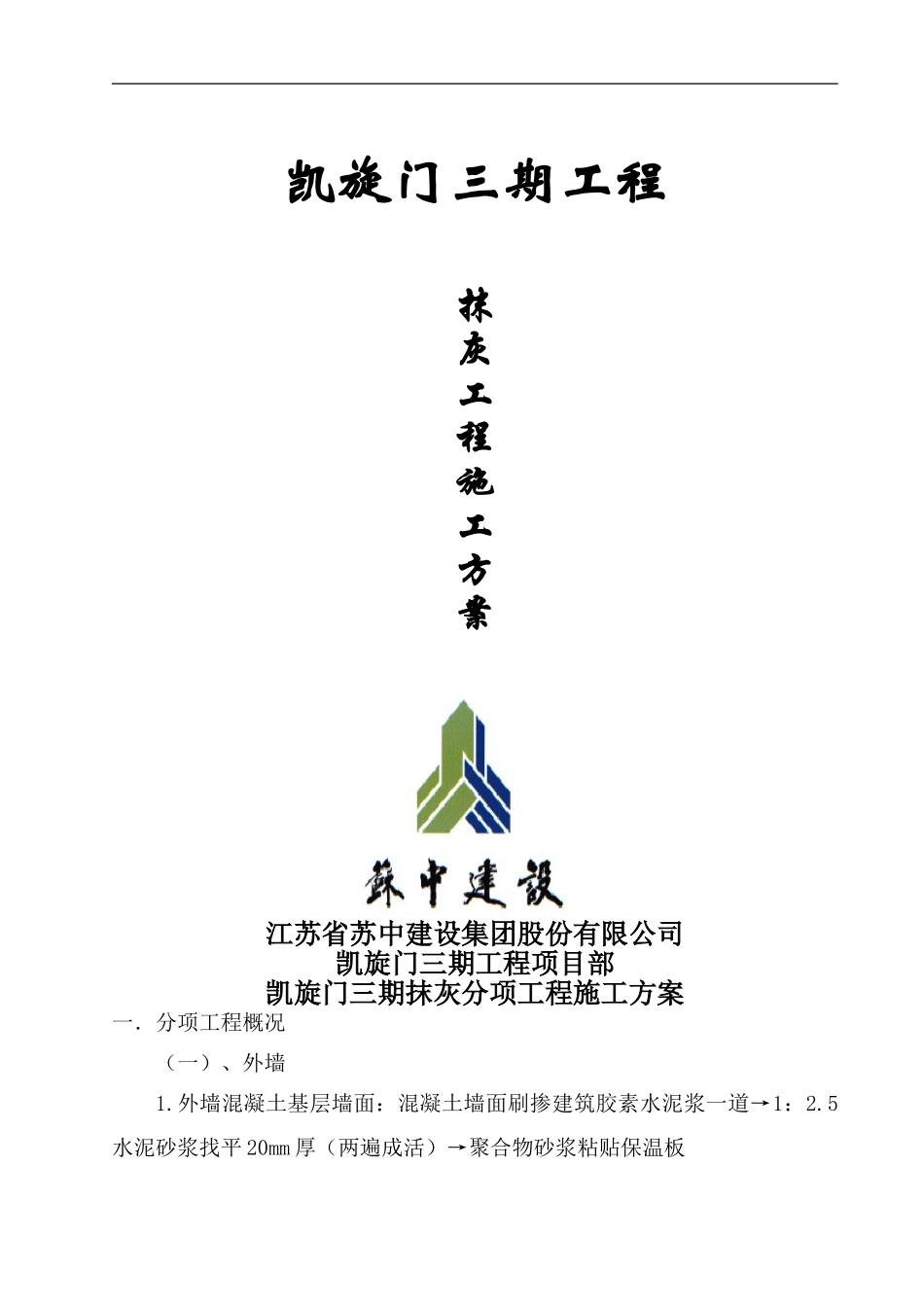

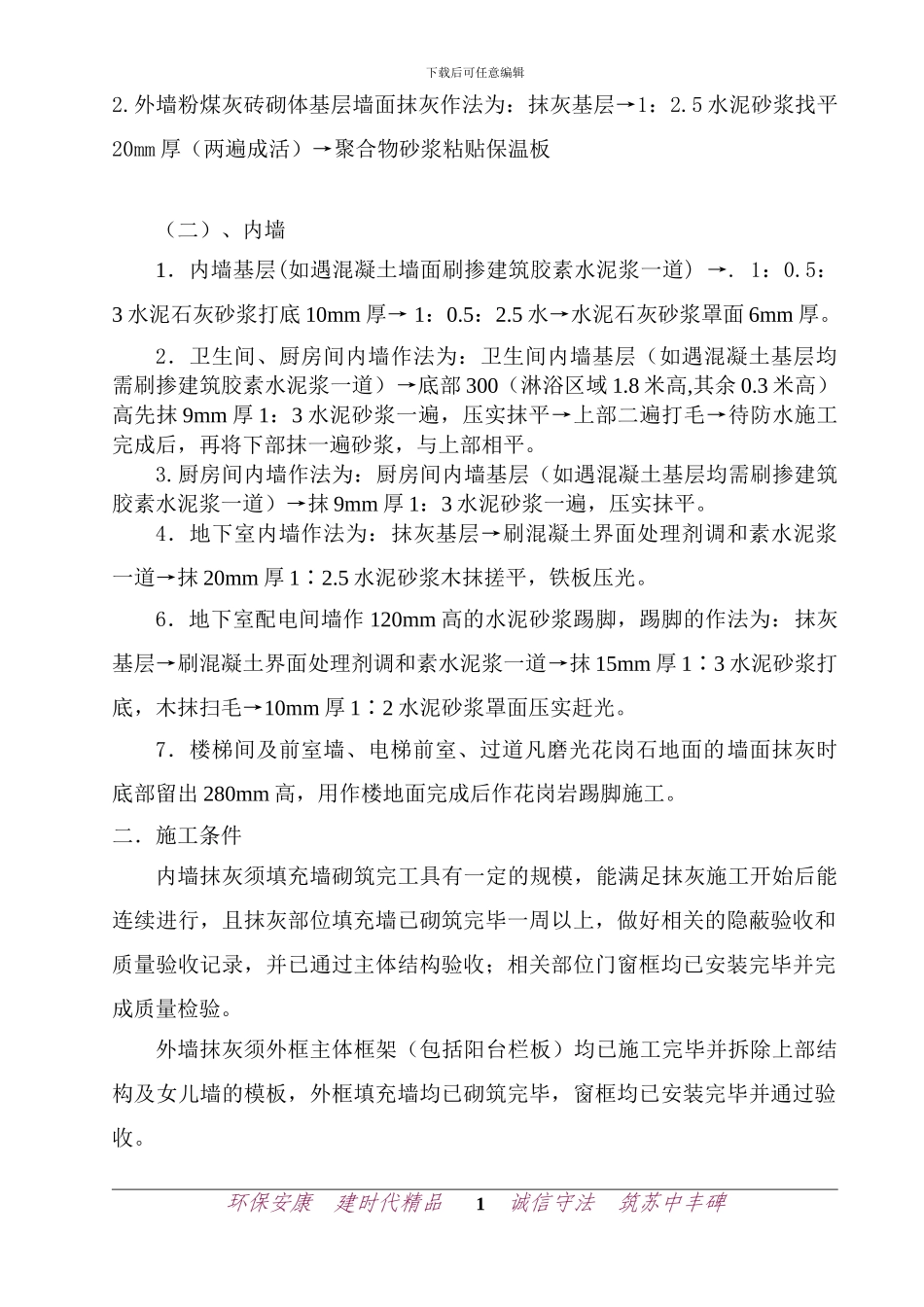

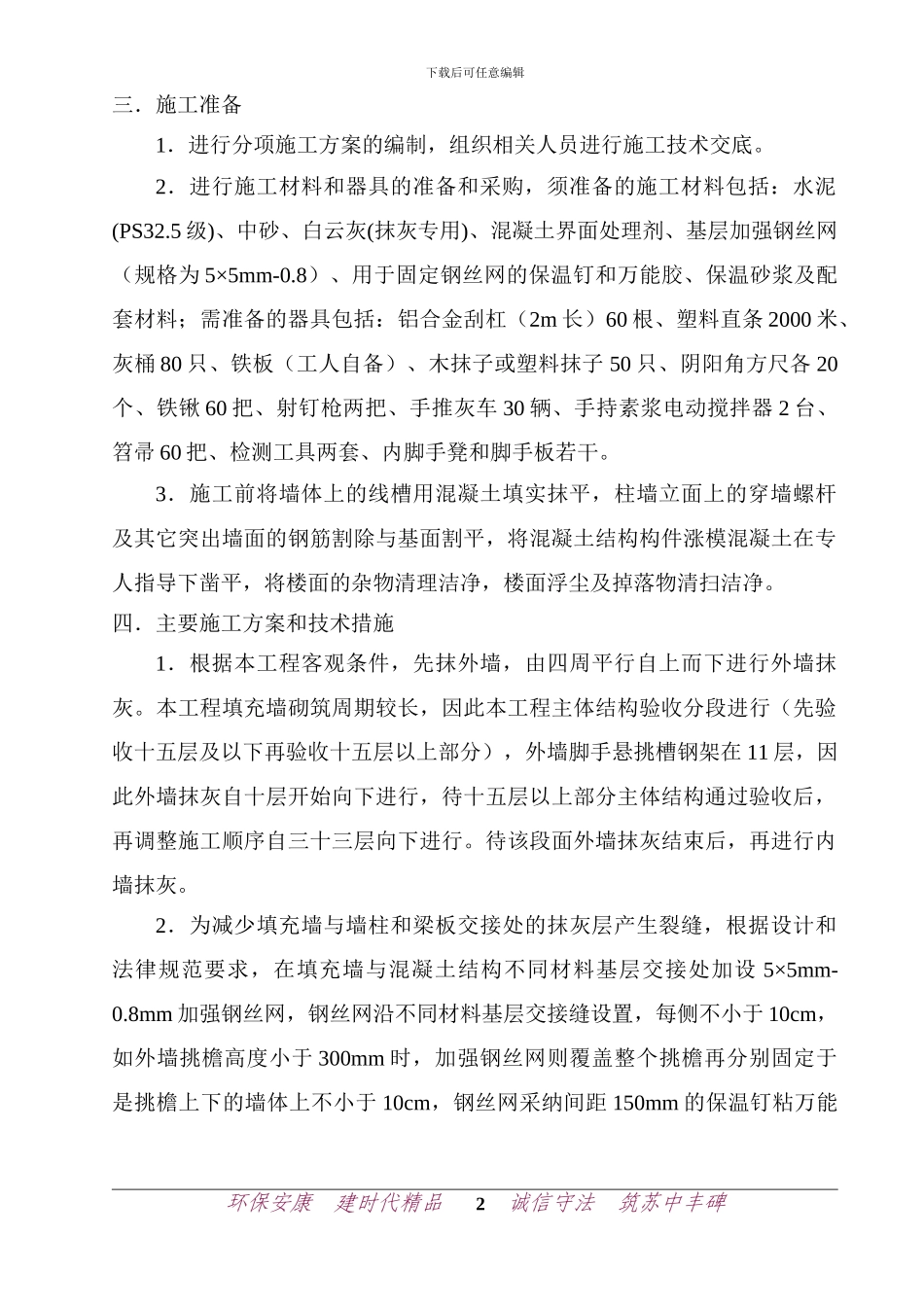

凯旋门三期工程 抹灰工程施工方案江苏省苏中建设集团股份有限公司凯旋门三期工程项目部凯旋门三期抹灰分项工程施工方案一.分项工程概况(一)、外墙1.外墙混凝土基层墙面:混凝土墙面刷掺建筑胶素水泥浆一道→1:2.5水泥砂浆找平 20mm 厚(两遍成活)→聚合物砂浆粘贴保温板下载后可任意编辑2.外墙粉煤灰砖砌体基层墙面抹灰作法为:抹灰基层→1:2.5 水泥砂浆找平20mm 厚(两遍成活)→聚合物砂浆粘贴保温板(二)、内墙1.内墙基层(如遇混凝土墙面刷掺建筑胶素水泥浆一道) →. 1:0.5:3 水泥石灰砂浆打底 10mm 厚→ 1:0.5:2.5 水→水泥石灰砂浆罩面 6mm 厚。2.卫生间、厨房间内墙作法为:卫生间内墙基层(如遇混凝土基层均需刷掺建筑胶素水泥浆一道)→底部 300(淋浴区域 1.8 米高,其余 0.3 米高)高先抹 9mm 厚 1:3 水泥砂浆一遍,压实抹平→上部二遍打毛→待防水施工完成后,再将下部抹一遍砂浆,与上部相平。3.厨房间内墙作法为:厨房间内墙基层(如遇混凝土基层均需刷掺建筑胶素水泥浆一道)→抹 9mm 厚 1:3 水泥砂浆一遍,压实抹平。4.地下室内墙作法为:抹灰基层→刷混凝土界面处理剂调和素水泥浆一道→抹 20mm 厚 1∶2.5 水泥砂浆木抹搓平,铁板压光。6.地下室配电间墙作 120mm 高的水泥砂浆踢脚,踢脚的作法为:抹灰基层→刷混凝土界面处理剂调和素水泥浆一道→抹 15mm 厚 1∶3 水泥砂浆打底,木抹扫毛→10mm 厚 1∶2 水泥砂浆罩面压实赶光。7.楼梯间及前室墙、电梯前室、过道凡磨光花岗石地面的墙面抹灰时底部留出 280mm 高,用作楼地面完成后作花岗岩踢脚施工。二.施工条件内墙抹灰须填充墙砌筑完工具有一定的规模,能满足抹灰施工开始后能连续进行,且抹灰部位填充墙已砌筑完毕一周以上,做好相关的隐蔽验收和质量验收记录,并已通过主体结构验收;相关部位门窗框均已安装完毕并完成质量检验。外墙抹灰须外框主体框架(包括阳台栏板)均已施工完毕并拆除上部结构及女儿墙的模板,外框填充墙均已砌筑完毕,窗框均已安装完毕并通过验收。环保安康 建时代精品 1 诚信守法 筑苏中丰碑下载后可任意编辑三.施工准备1.进行分项施工方案的编制,组织相关人员进行施工技术交底。2.进行施工材料和器具的准备和采购,须准备的施工材料包括:水泥(PS32.5 级)、中砂、白云灰(抹灰专用)、混凝土界面处理剂、基层加强钢丝网(规格为 5×5mm-0.8)、用于固定钢丝网的保温钉和万能胶、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

凯旋门三期抹灰分项工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
