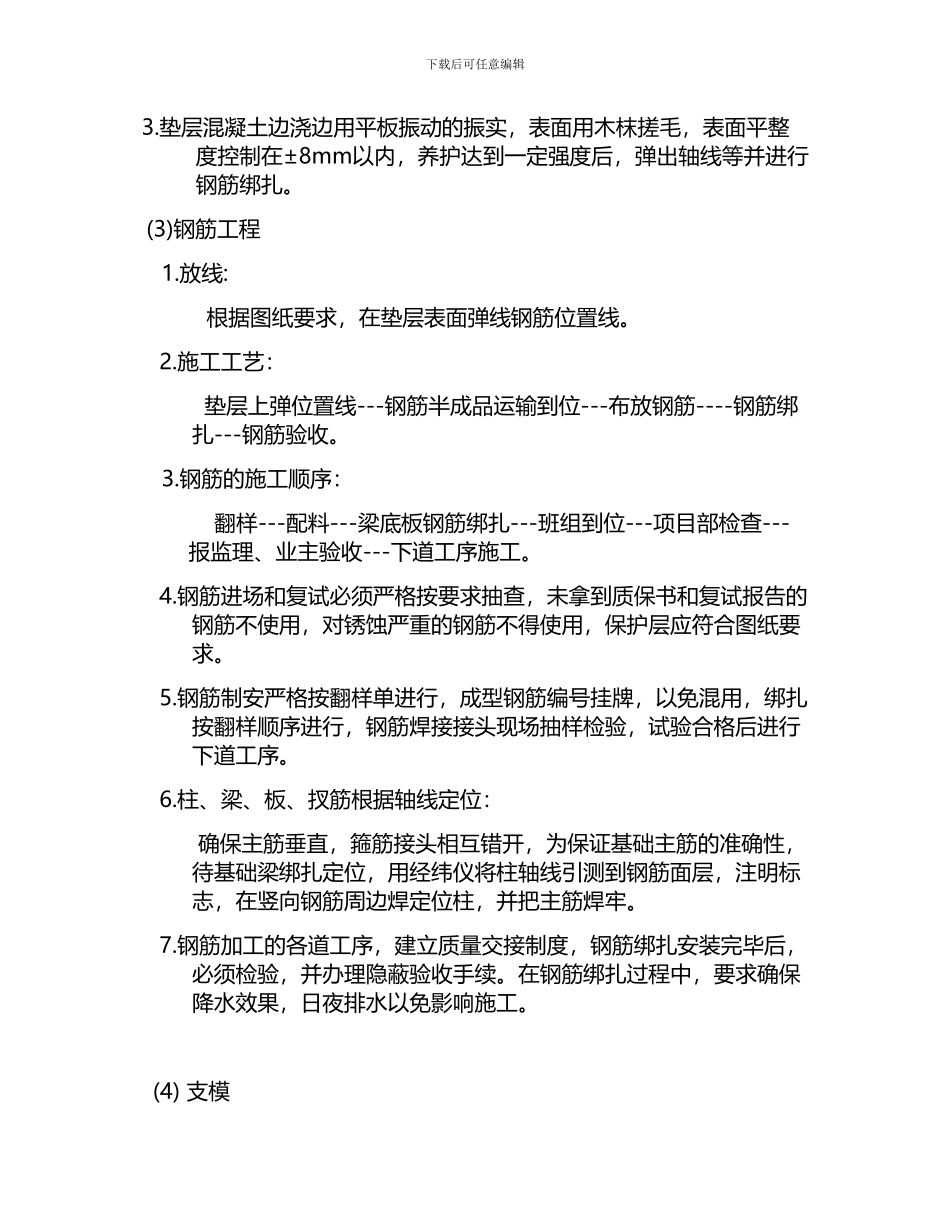

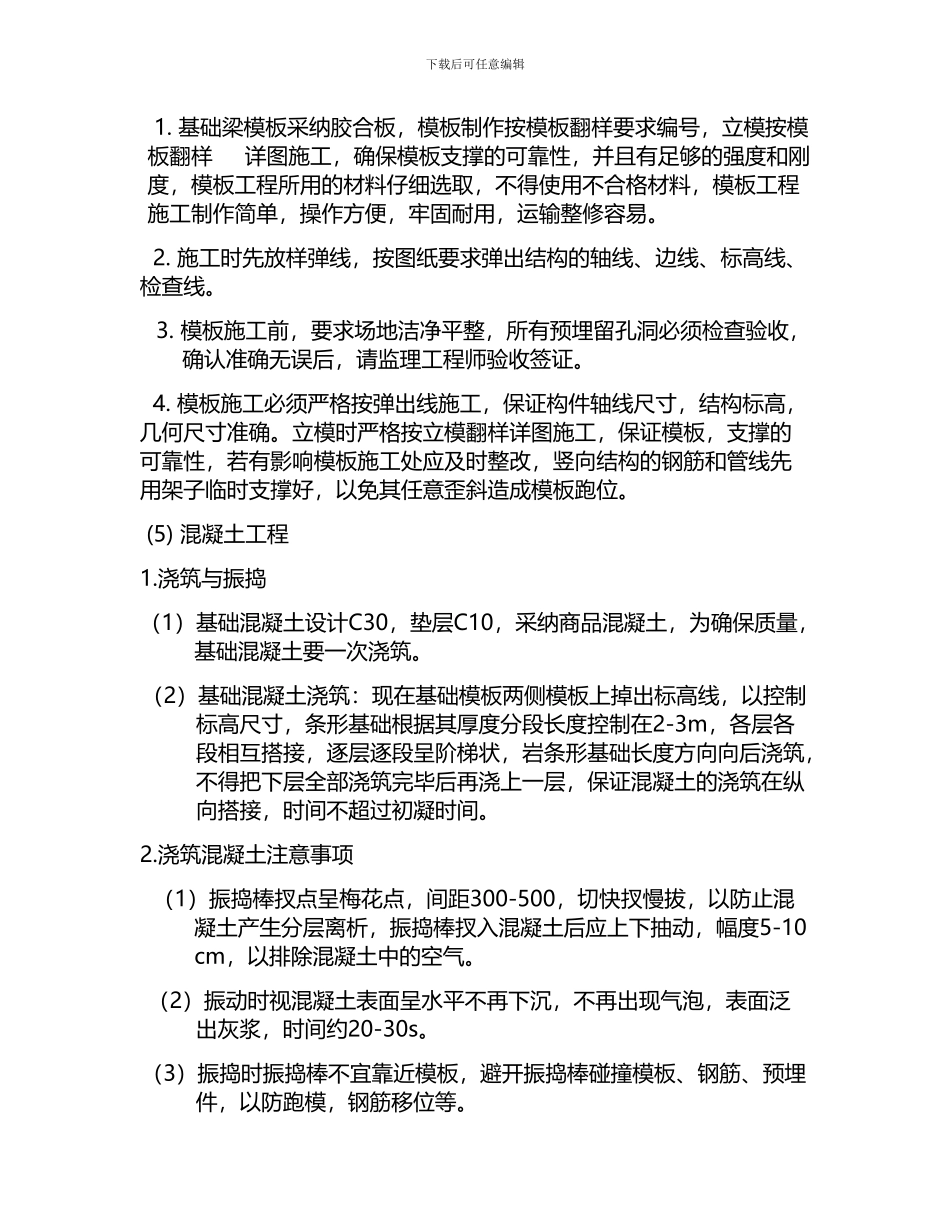

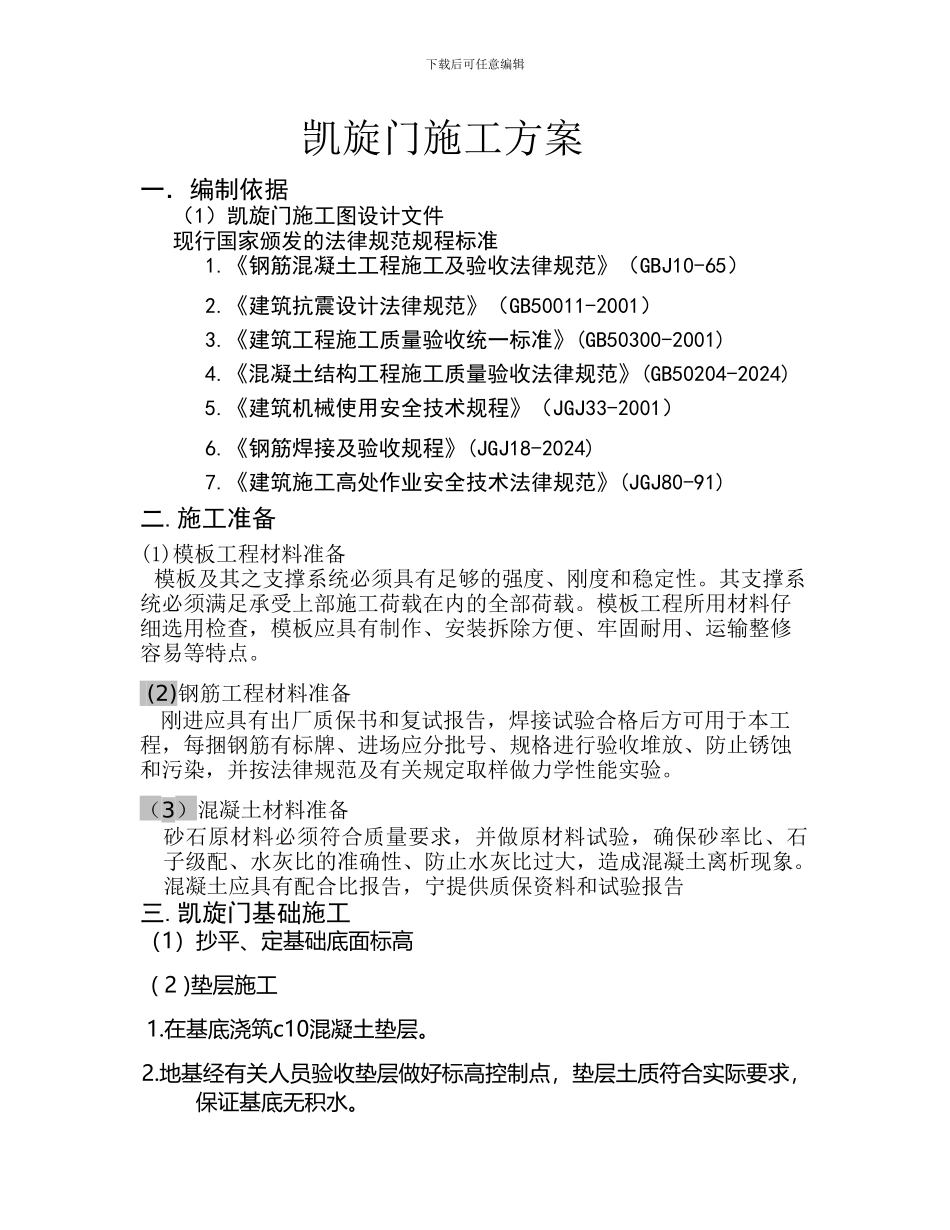

下载后可任意编辑 凯旋门施工方案一.编制依据 (1)凯旋门施工图设计文件现行国家颁发的法律规范规程标准 1.《钢筋混凝土工程施工及验收法律规范》(GBJ10-65) 2.《建筑抗震设计法律规范》(GB50011-2001) 3.《建筑工程施工质量验收统一标准》(GB50300-2001) 4.《混凝土结构工程施工质量验收法律规范》(GB50204-2024) 5.《建筑机械使用安全技术规程》(JGJ33-2001) 6.《钢筋焊接及验收规程》(JGJ18-2024) 7.《建筑施工高处作业安全技术法律规范》(JGJ80-91)二.施工准备(1)模板工程材料准备 模板及其之支撑系统必须具有足够的强度、刚度和稳定性。其支撑系统必须满足承受上部施工荷载在内的全部荷载。模板工程所用材料仔细选用检查,模板应具有制作、安装拆除方便、牢固耐用、运输整修容易等特点。 (2)钢筋工程材料准备 刚进应具有出厂质保书和复试报告,焊接试验合格后方可用于本工程,每捆钢筋有标牌、进场应分批号、规格进行验收堆放、防止锈蚀和污染,并按法律规范及有关规定取样做力学性能实验。(3)混凝土材料准备砂石原材料必须符合质量要求,并做原材料试验,确保砂率比、石子级配、水灰比的准确性、防止水灰比过大,造成混凝土离析现象。混凝土应具有配合比报告,宁提供质保资料和试验报告三.凯旋门基础施工(1)抄平、定基础底面标高( 2 )垫层施工 1.在基底浇筑c10混凝土垫层。2.地基经有关人员验收垫层做好标高控制点,垫层土质符合实际要求,保证基底无积水。下载后可任意编辑3.垫层混凝土边浇边用平板振动的振实,表面用木枺搓毛,表面平整度控制在±8mm以内,养护达到一定强度后,弹出轴线等并进行钢筋绑扎。 (3)钢筋工程1.放线: 根据图纸要求,在垫层表面弹线钢筋位置线。2.施工工艺: 垫层上弹位置线---钢筋半成品运输到位---布放钢筋----钢筋绑扎---钢筋验收。3.钢筋的施工顺序: 翻样---配料---梁底板钢筋绑扎---班组到位---项目部检查---报监理、业主验收---下道工序施工。 4.钢筋进场和复试必须严格按要求抽查,未拿到质保书和复试报告的钢筋不使用,对锈蚀严重的钢筋不得使用,保护层应符合图纸要求。5.钢筋制安严格按翻样单进行,成型钢筋编号挂牌,以免混用,绑扎按翻样顺序进行,钢筋焊接接头现场抽样检验,试验合格后进行下道工序。6.柱、梁、板、扠筋根据轴线定位: 确保主筋垂直,箍筋接头相互错开,为保证基础主筋的准确性,待基础梁绑扎定位,用经纬仪将柱轴线引测到钢筋面层,注明标志,在...
