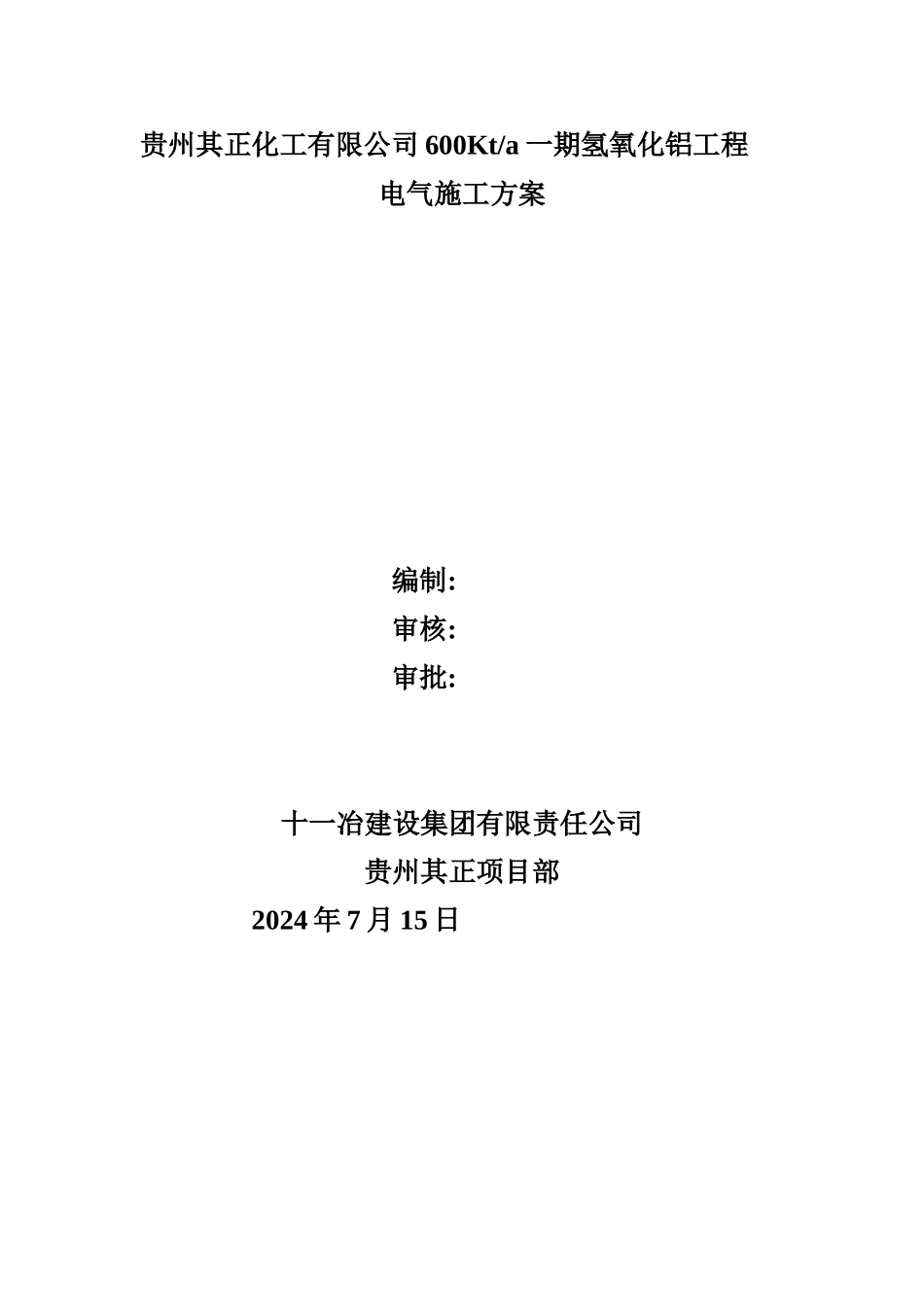

贵州其正化工有限公司 600Kt/a 一期氢氧化铝工程电气施工方案编制:审核:审批:十一冶建设集团有限责任公司贵州其正项目部 2024 年 7 月 15 日编制目录表编制说明。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。1编制依据。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。1工程概况。。。。。。。。。。。。。。。。。。。。。。。。1施工程序。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。3施工方法及调试。。。。。。。。。。。。。。。。。。。。。。。。。。。。7施工进度。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。18劳动力安排。。。。。。。。。。。。。。。。。。。。。。。。。。19法律规范和规程。。。。。。。。。。。。。。。。。。。。。 。19施工技术质保措施。。。。。。。。。。。。。。。。。。。。。。。。。。。。20安全措施。。。。。。。。。。。。。。。。。。21施工器具配备。。。。。。。。。。。。。。。。。。。。231、编制说明 编制本方案的主要目的为明确工程任务、方针、目标和科学合理的施工,以及施工过程有计划、有步骤、有秩序的进行。 作为整个施工过程的指导文件,本方案将是保证工程质量,提高经济效益,消除不安全隐患和质量事故的重要指导文件。 本施工方案,概要介绍本工程概况、总进度计划控制、质量、安全、文明施工等。2、编制依据1、根据其正化工一期 600kt/a 氧化铝工程分解区域电气设计图纸。2、根据施工合同的有关规定。3、国家现行建筑电气装置安装工程施工及验收法律规范。《电气装置安装工程低压电器施工及验收法律规范》 GB 50254-1996《电气装置安装工程高压电器施工及验收法律规范》 GB 50147-2024《电气装置安装工程接地装置施工及验收法律规范》 GB 50169-2024《电气装置安装工程电气设备交接试验标准》 GB 50150-2024《电气装置安装工程电缆线路施工及验收法律规范》 GB 50168-2024《干式电力变压器选用、验收、运行及维护规程》 CECS 155-2000《电气装置安装工程电气照明装置施工及验收法律规范》 GB 50259-1996《电气装置安装工程母线装置安装及验收法律规范》 GBJ 149-1990。3、工程概况 贵州其正化工 600Kt/a 一期氢氧化铝工程分解区域电气安装工程。本工程包括的内容主要有:空压站、种子分解配电室、分解区域高压配电室、种子过滤及精液降温、种子分解、种分循环水...
