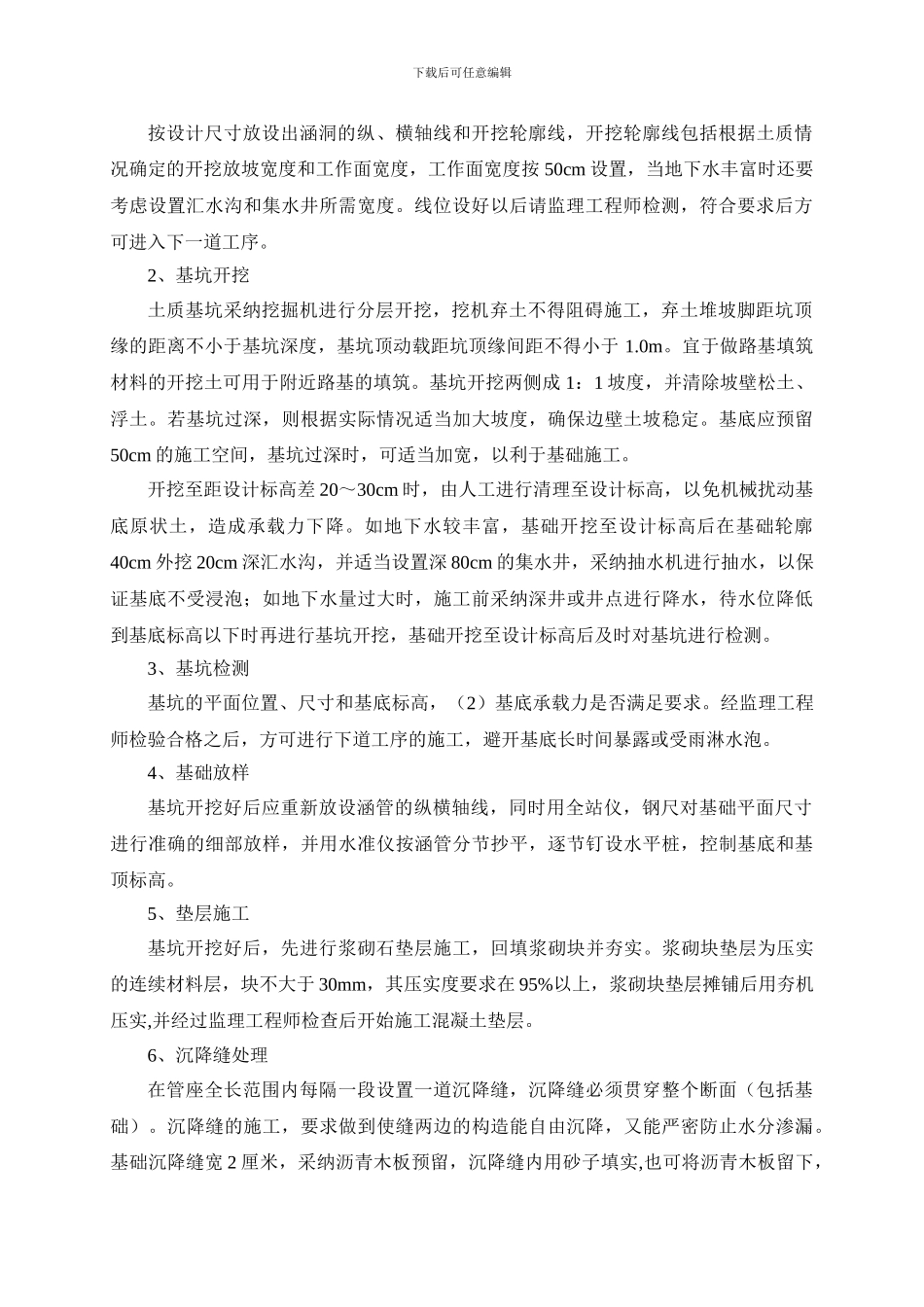

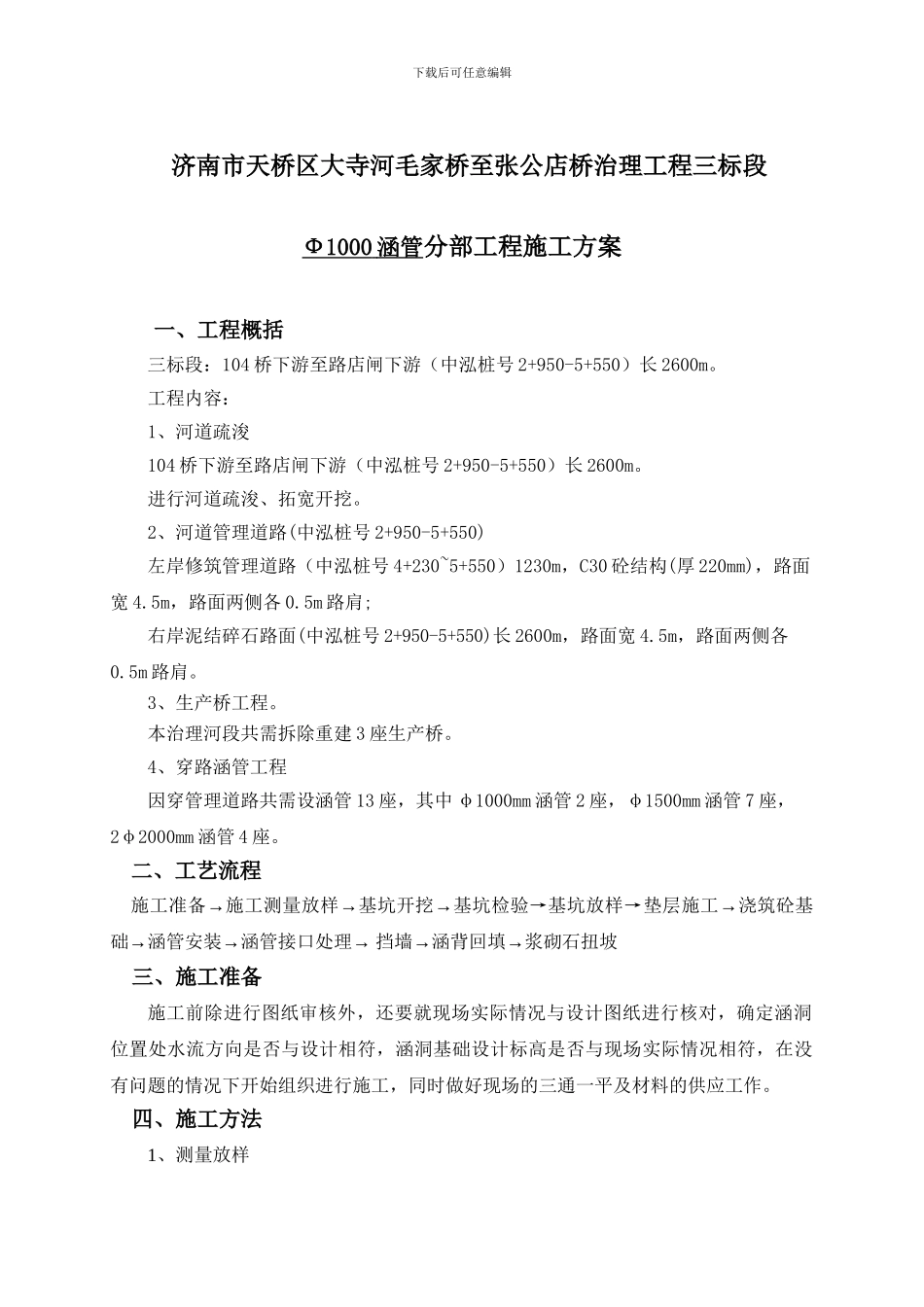

下载后可任意编辑 济南市天桥区大寺河毛家桥至张公店桥治理工程(三标段) Ф1000 涵管 分部工程 施工方案德州恒宇水利水电工程有限公司济南市天桥区大寺河毛家桥至张公店治理工程施工项目部2024 年 04 月 06 日下载后可任意编辑济南市天桥区大寺河毛家桥至张公店桥治理工程三标段Ф1000 涵管 分部工程施工方案一、工程概括三标段:104 桥下游至路店闸下游(中泓桩号 2+950-5+550)长 2600m。工程内容:1、河道疏浚104 桥下游至路店闸下游(中泓桩号 2+950-5+550)长 2600m。进行河道疏浚、拓宽开挖。2、河道管理道路(中泓桩号 2+950-5+550)左岸修筑管理道路(中泓桩号 4+230~5+550)1230m,C30 砼结构(厚 220mm),路面宽 4.5m,路面两侧各 0.5m 路肩; 右岸泥结碎石路面(中泓桩号 2+950-5+550)长 2600m,路面宽 4.5m,路面两侧各0.5m 路肩。3、生产桥工程。本治理河段共需拆除重建 3 座生产桥。4、穿路涵管工程因穿管理道路共需设涵管 13 座,其中 φ1000mm 涵管 2 座,φ1500mm 涵管 7 座,2φ2000mm 涵管 4 座。 二、工艺流程 施工准备→施工测量放样→基坑开挖→基坑检验→基坑放样→垫层施工→浇筑砼基础→涵管安装→涵管接口处理→ 挡墙→涵背回填→浆砌石扭坡 三、施工准备施工前除进行图纸审核外,还要就现场实际情况与设计图纸进行核对,确定涵洞位置处水流方向是否与设计相符,涵洞基础设计标高是否与现场实际情况相符,在没有问题的情况下开始组织进行施工,同时做好现场的三通一平及材料的供应工作。 四、施工方法1、测量放样下载后可任意编辑按设计尺寸放设出涵洞的纵、横轴线和开挖轮廓线,开挖轮廓线包括根据土质情况确定的开挖放坡宽度和工作面宽度,工作面宽度按 50cm 设置,当地下水丰富时还要考虑设置汇水沟和集水井所需宽度。线位设好以后请监理工程师检测,符合要求后方可进入下一道工序。2、基坑开挖土质基坑采纳挖掘机进行分层开挖,挖机弃土不得阻碍施工,弃土堆坡脚距坑顶缘的距离不小于基坑深度,基坑顶动载距坑顶缘间距不得小于 1.0m。宜于做路基填筑材料的开挖土可用于附近路基的填筑。基坑开挖两侧成 1:1 坡度,并清除坡壁松土、浮土。若基坑过深,则根据实际情况适当加大坡度,确保边壁土坡稳定。基底应预留50cm 的施工空间,基坑过深时,可适当加宽,以利于基础施工。开挖至距设计标高差 20~30cm 时,由人工进行清理至设计标高,以免机械扰动基底原状土...
