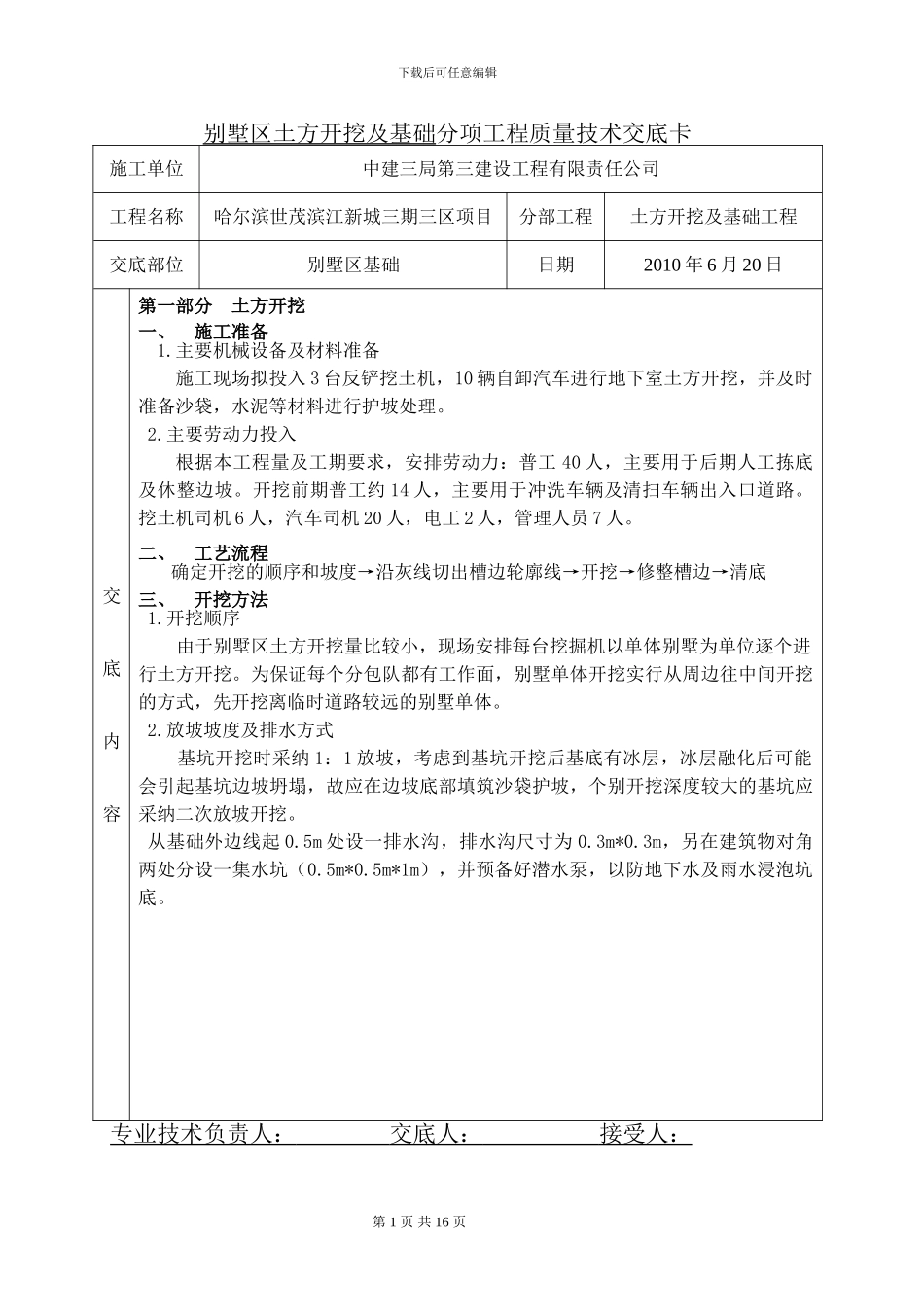

下载后可任意编辑别墅区土方开挖及基础分项工程质量技术交底卡施工单位中建三局第三建设工程有限责任公司工程名称哈尔滨世茂滨江新城三期三区项目分部工程土方开挖及基础工程交底部位别墅区基础日期2010 年 6 月 20 日交底内容第一部分 土方开挖一、施工准备 1
主要机械设备及材料准备施工现场拟投入 3 台反铲挖土机,10 辆自卸汽车进行地下室土方开挖,并及时准备沙袋,水泥等材料进行护坡处理
主要劳动力投入根据本工程量及工期要求,安排劳动力:普工 40 人,主要用于后期人工拣底及休整边坡
开挖前期普工约 14 人,主要用于冲洗车辆及清扫车辆出入口道路
挖土机司机 6 人,汽车司机 20 人,电工 2 人,管理人员 7 人
二、工艺流程 确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→开挖→修整槽边→清底三、开挖方法1
开挖顺序 由于别墅区土方开挖量比较小,现场安排每台挖掘机以单体别墅为单位逐个进行土方开挖
为保证每个分包队都有工作面,别墅单体开挖实行从周边往中间开挖的方式,先开挖离临时道路较远的别墅单体
放坡坡度及排水方式 基坑开挖时采纳 1:1 放坡,考虑到基坑开挖后基底有冰层,冰层融化后可能会引起基坑边坡坍塌,故应在边坡底部填筑沙袋护坡,个别开挖深度较大的基坑应采纳二次放坡开挖
从基础外边线起 0
5m 处设一排水沟,排水沟尺寸为 0
3m,另在建筑物对角两处分设一集水坑(0
5m*1m),并预备好潜水泵,以防地下水及雨水浸泡坑底

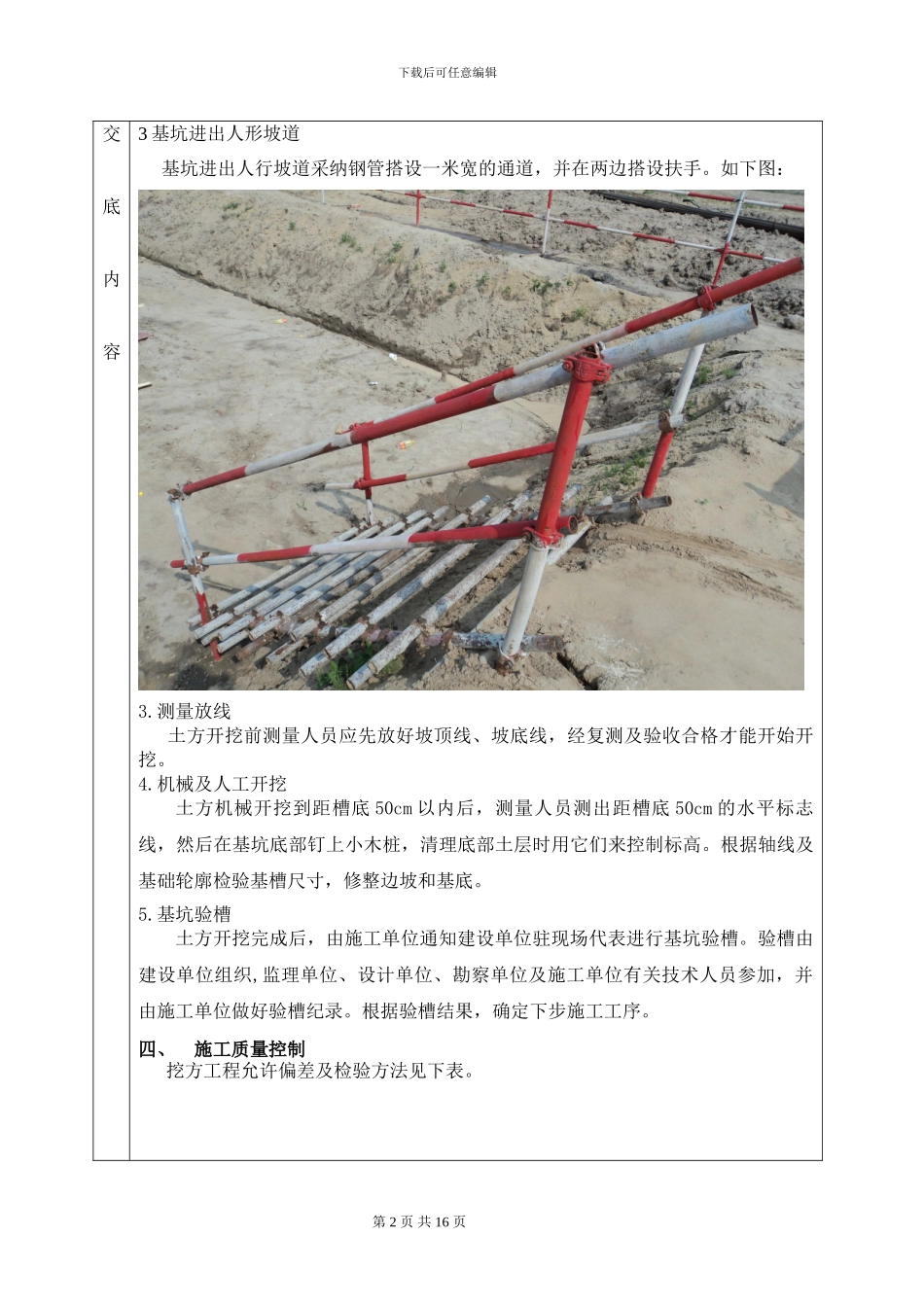

专业技术负责人: 交底人: 接受人: 第 1 页 共 16 页 下载后可任意编辑交底内容3 基坑进出人形坡道 基坑进出人行坡道采纳钢管搭设一米宽的通道,并在两边搭设扶手
测量放线 土方开挖前测量人员应先放好坡顶线、坡底线,经复测及验收合格才能开始开挖
机械及人工开挖土方机械开挖到距槽底 50cm 以内后,测量
