编制依据 1
1、《混凝土结构工程施工质量验收法律规范》(GB 50204-2024)1
2、《建筑地面工程施工质量验收法律规范》( GB 50209-2024)1
3、《建筑工程施工质量验收统一标准》(GB 50300-2001) 1
4、《建筑桩基技术法律规范》 (JGJ94-2024)1
5、《建筑地基基础工程施工质量验收法律规范》(GB 50202-2024)1

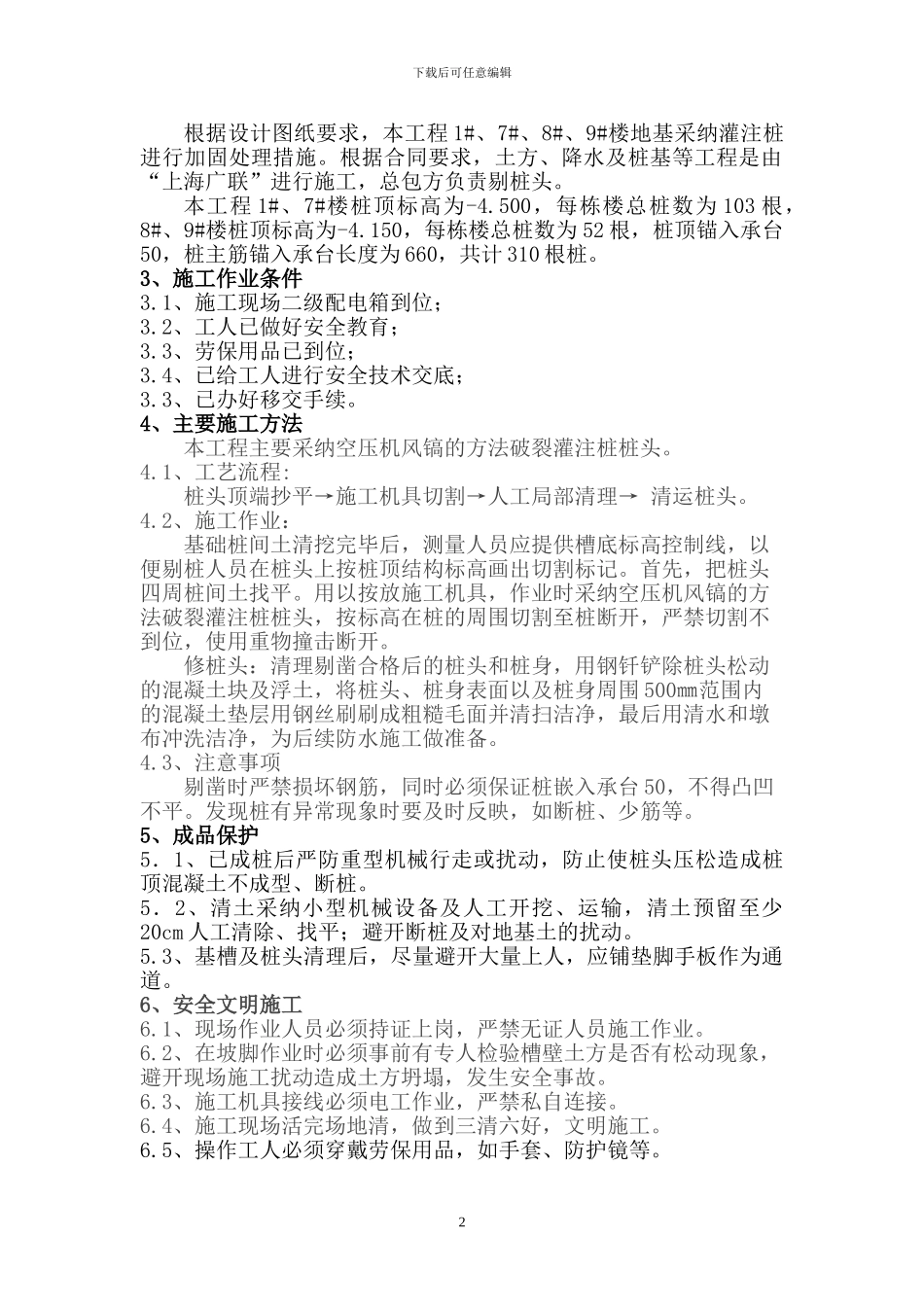

6、《建筑地基处理技术法律规范》 (JGJ79-2024)2、工程概况 1下载后可任意编辑根据设计图纸要求,本工程 1#、7#、8#、9#楼地基采纳灌注桩进行加固处理措施
根据合同要求,土方、降水及桩基等工程是由“上海广联”进行施工,总包方负责剔桩头
本工程 1#、7#楼桩顶标高为-4
500,每栋楼总桩数为 103 根,8#、9#楼桩顶标高为-4
150,每栋楼总桩数为 52 根,桩顶锚入承台50,桩主筋锚入承台长度为 660,共计 310 根桩
3、施工作业条件3
1、施工现场二级配电箱到位;3
2、工人已做好安全教育;3
3、劳保用品已到位;3
