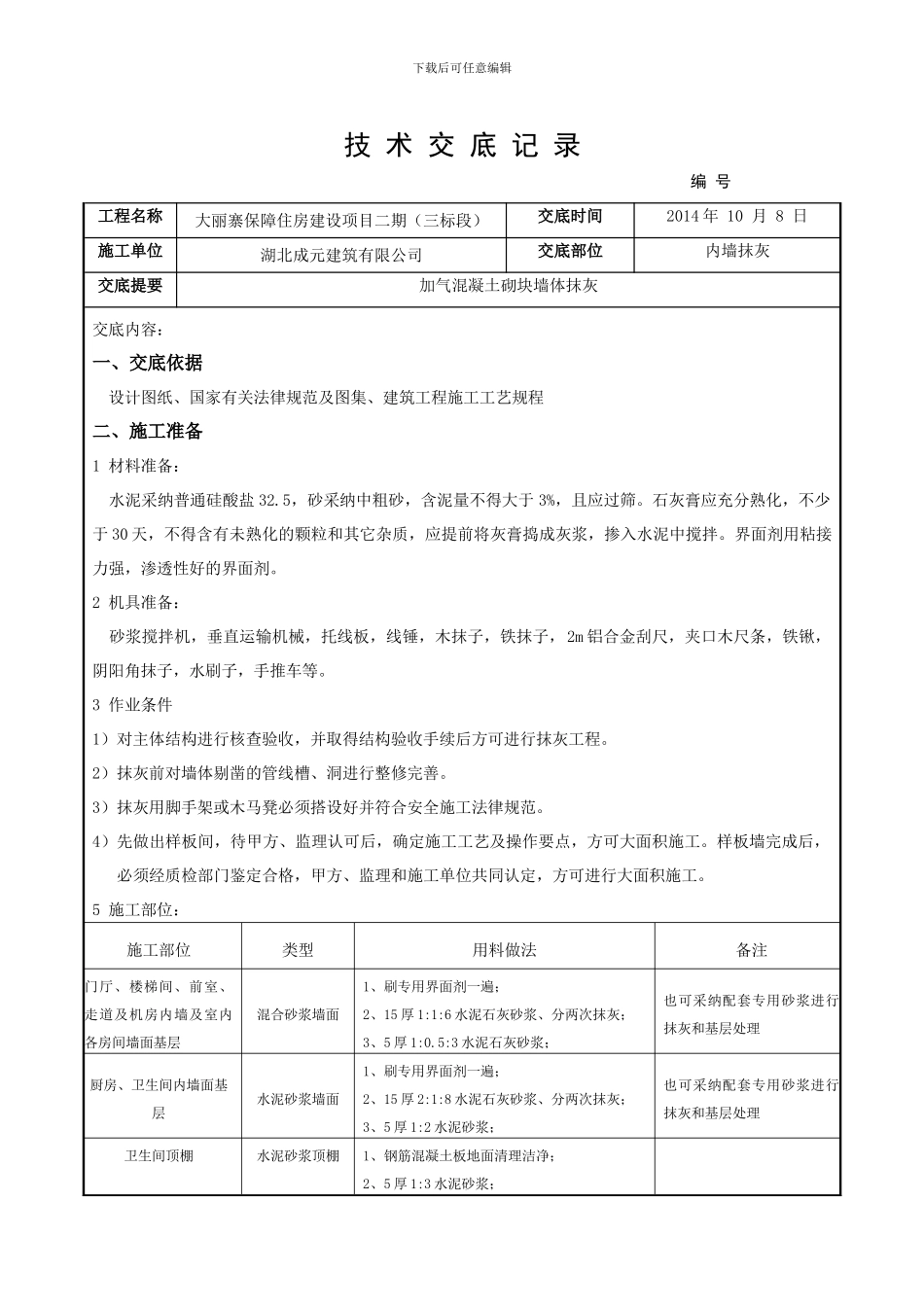

下载后可任意编辑技 术 交 底 记 录 编 号工程名称大丽寨保障住房建设项目二期(三标段)交底时间2014 年 10 月 8 日施工单位湖北成元建筑有限公司交底部位内墙抹灰交底提要加气混凝土砌块墙体抹灰交底内容:一、交底依据 设计图纸、国家有关法律规范及图集、建筑工程施工工艺规程二、施工准备1 材料准备: 水泥采纳普通硅酸盐 32
5,砂采纳中粗砂,含泥量不得大于 3%,且应过筛
石灰膏应充分熟化,不少于 30 天,不得含有未熟化的颗粒和其它杂质,应提前将灰膏捣成灰浆,掺入水泥中搅拌
界面剂用粘接力强,渗透性好的界面剂
2 机具准备: 砂浆搅拌机,垂直运输机械,托线板,线锤,木抹子,铁抹子,2m 铝合金刮尺,夹口木尺条,铁锹,阴阳角抹子,水刷子,手推车等
3 作业条件1)对主体结构进行核查验收,并取得结构验收手续后方可进行抹灰工程
2)抹灰前对墙体剔凿的管线槽、洞进行整修完善
3)抹灰用脚手架或木马凳必须搭设好并符合安全施工法律规范
4)先做出样板间,待甲方、监理认可后,确定施工工艺及操作要点,方可大面积施工
样板墙完成后,必须经质检部门鉴定合格,甲方、监理和施工单位共同认定,方可进行大面积施工
5 施工部位:施工部位类型用料做法备注门厅、楼梯间、前室、走道及机房内墙及室内各房间墙面基层混合砂浆墙面1、刷专用界面剂一遍;2、15 厚 1:1:6 水泥石灰砂浆、分两次抹灰;3、5 厚 1:0

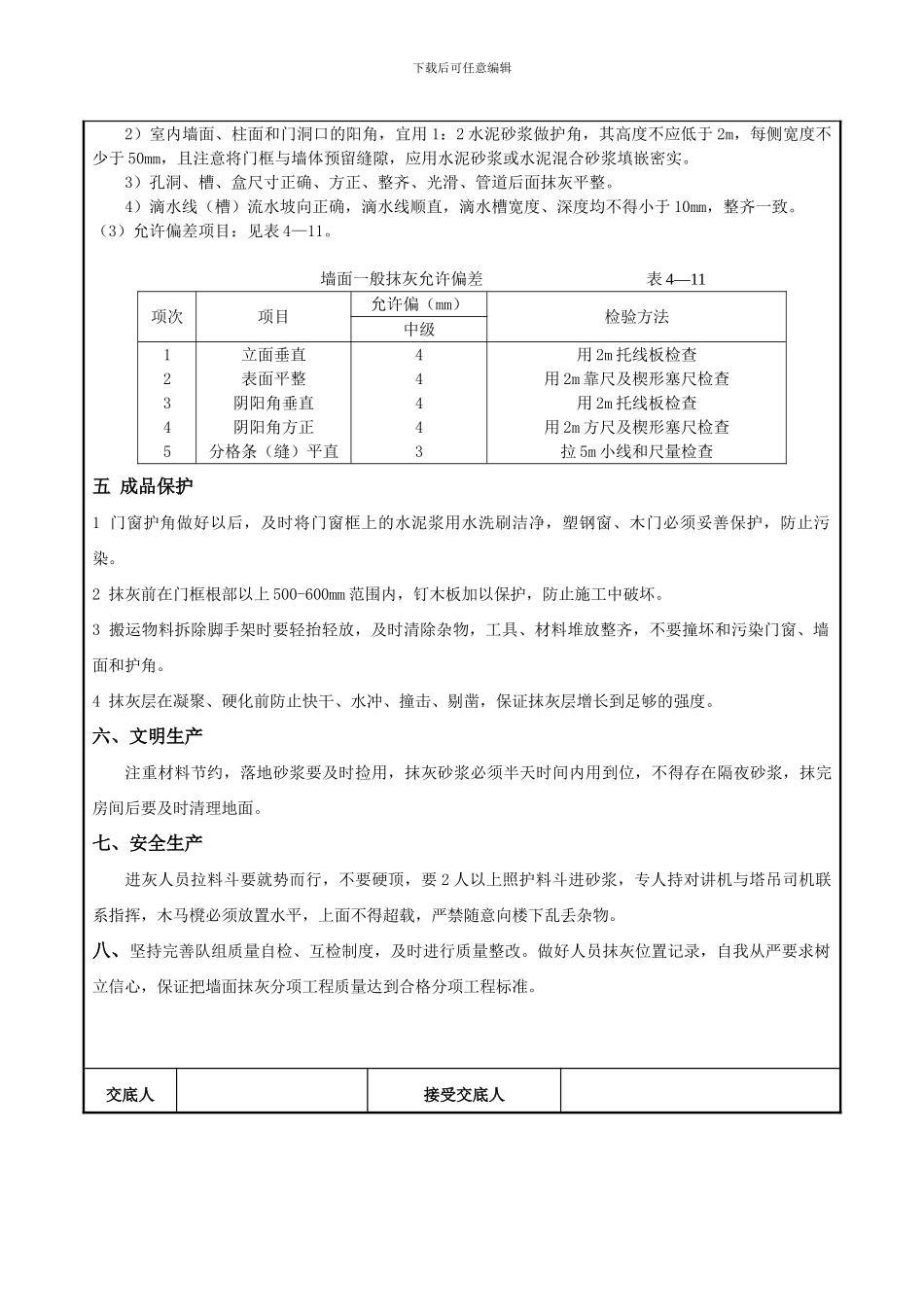

5:3 水泥石灰砂浆;也可采纳配套专用砂浆进行抹灰和基层处理厨房、卫生间内墙面基层水泥砂浆墙面1、刷专用界面剂一遍;2、15 厚 2:1:8 水泥石灰砂浆、分两次抹灰;3、5 厚 1:2 水泥砂浆;也可采纳配套专用砂浆进行抹灰和基层处理卫生间顶棚水泥砂浆顶棚1、钢筋混凝土板地面清理洁净;2、5 厚 1:3 水泥砂浆;下载后可任意编辑3、5 厚 1:2 水泥砂浆;门厅、楼梯间、前室、走道及
