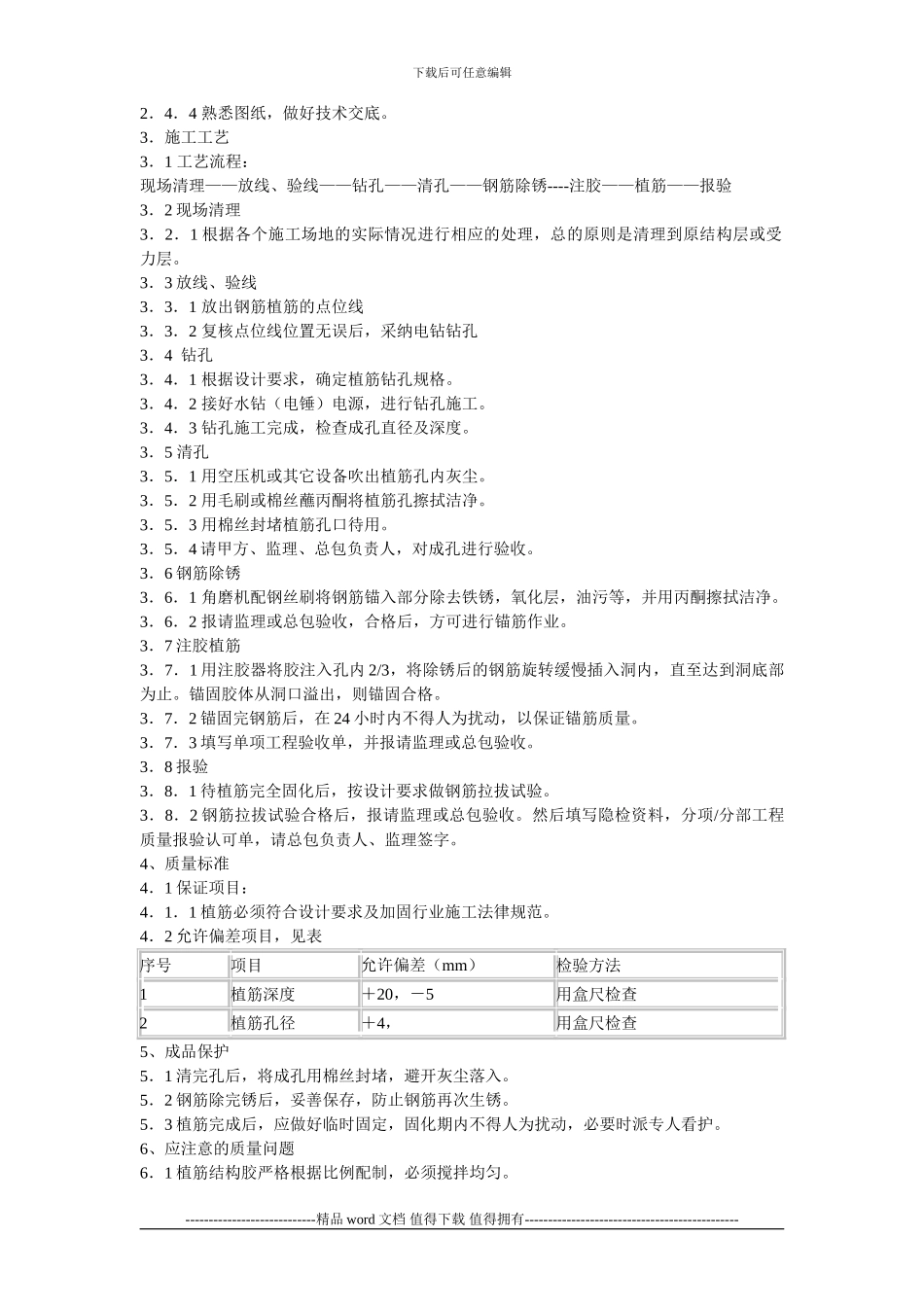

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】化学锚栓施工工艺标准2024-08-01 21:43:32| 分类: 工程施工 | 标签: |字号大中小 订阅 1.范围本工艺标准适用于一般工业及民用建筑物、构筑物的新增梁端部的生根。2.施工准备2.1 主要机具:水钻(用于打水钻孔),电锤(用于打电锤孔),钢丝刷。2.2 辅助机具:手吹风、空压机、棉丝、毛刷、墨斗、墨水、线坠、水平尺、盒尺、红蓝铅笔等。2.3 主要材料:金草田结构胶、化学锚栓、丙酮。2.4 作业条件:2.4.1 施工前先清理施工区域内的所有障碍物,清除施工面浮土及灰皮。2.4.2 根据图纸标注尺寸,放出植筋现场位置点。2.4.3 夜间施工时,应合理安排工序,防止错植,施工场地应根据需要安装照明设施,在危险地段应设置明显标志。----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑2.4.4 熟悉图纸,做好技术交底。3.施工工艺3.1 工艺流程:现场清理——放线、验线——钻孔——清孔——钢筋除锈----注胶——植筋——报验3.2 现场清理3.2.1 根据各个施工场地的实际情况进行相应的处理,总的原则是清理到原结构层或受力层。3.3 放线、验线3.3.1 放出钢筋植筋的点位线3.3.2 复核点位线位置无误后,采纳电钻钻孔3.4 钻孔3.4.1 根据设计要求,确定植筋钻孔规格。3.4.2 接好水钻(电锤)电源,进行钻孔施工。3.4.3 钻孔施工完成,检查成孔直径及深度。3.5 清孔3.5.1 用空压机或其它设备吹出植筋孔内灰尘。3.5.2 用毛刷或棉丝蘸丙酮将植筋孔擦拭洁净。3.5.3 用棉丝封堵植筋孔口待用。3.5.4 请甲方、监理、总包负责人,对成孔进行验收。3.6 钢筋除锈3.6.1 角磨机配钢丝刷将钢筋锚入部分除去铁锈,氧化层,油污等,并用丙酮擦拭洁净。3.6.2 报请监理或总包验收,合格后,方可进行锚筋作业。3.7 注胶植筋3.7.1 用注胶器将胶注入孔内 2/3,将除锈后的钢筋旋转缓慢插入洞内,直至达到洞底部为止。锚固胶体从洞口溢出,则锚固合格。 3.7.2 锚固完钢筋后,在 24 小时内不得人为扰动,以保证锚筋质量。3.7.3 填写单项工程验收单,并报请监理或总包验收。3.8 报验3.8.1 待植筋完全固化后,按设计要求做钢筋拉拔试验。3.8.2 钢筋拉拔试验合格后,报...
