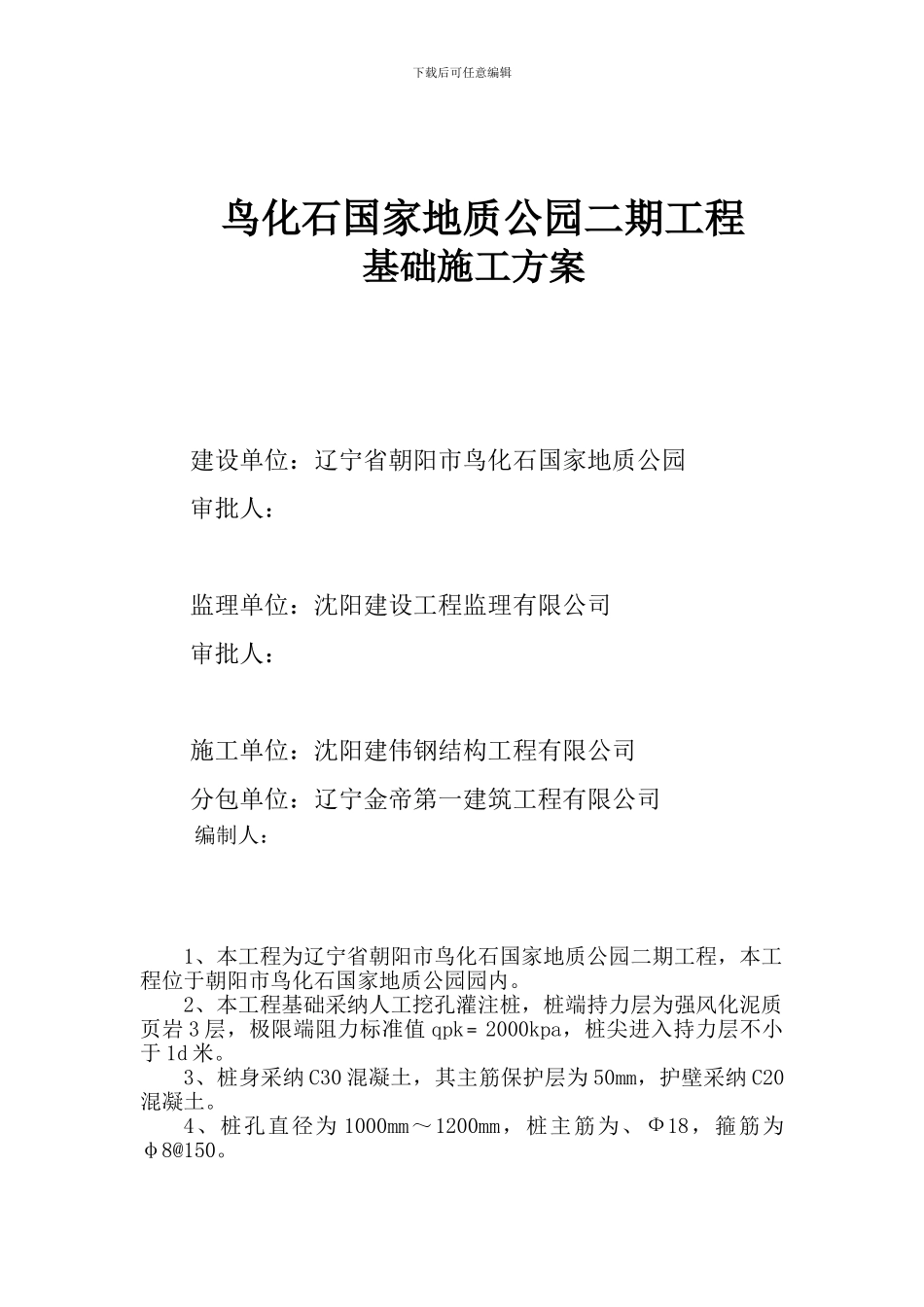

下载后可任意编辑鸟化石国家地质公园二期工程基础施工方案建设单位:辽宁省朝阳市鸟化石国家地质公园审批人:监理单位:沈阳建设工程监理有限公司审批人:施工单位:沈阳建伟钢结构工程有限公司分包单位:辽宁金帝第一建筑工程有限公司编制人:1、本工程为辽宁省朝阳市鸟化石国家地质公园二期工程,本工程位于朝阳市鸟化石国家地质公园园内
2、本工程基础采纳人工挖孔灌注桩,桩端持力层为强风化泥质页岩 3 层,极限端阻力标准值 qpk﹦2000kpa,桩尖进入持力层不小于 1d 米
3、桩身采纳 C30 混凝土,其主筋保护层为 50mm,护壁采纳 C20混凝土
4、桩孔直径为 1000mm~1200mm,桩主筋为、Ф18,箍筋为φ8@150
下载后可任意编辑二、施工部署1、根据施工图纸进行桩位定位,定位完成后会同有关部门进行复核,并做好定位记录
2、本工程±0
00 相当于绝对标高以建设单位确认的为准
3、为保证桩施工质量及施工人员的安全,人工成孔灌注桩施工时,采纳护壁方法施工,同时在桩中心 2 米范围内人工大开挖到原土层,用红砖砌筑 370㎜宽 150㎜高井圈,用水泥砂浆抹面,在上口弹上轴线和标高线
4、按地质勘察报告,土层较硬,施工时用电镐
三、施工准备 1、材料及主要机具: 1)水泥: 2)砂:中砂或粗砂,含泥量不大于 5%
3)石子:粒径为 0
2cm 的碎石,且含泥量不大于 2%
4)水:应用自来水或不含有害物质的干净水
5)钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告
6)机具:备有三木搭、手推车、锹、钎、线坠、混凝土搅拌机、吊桶、振捣棒、插钎、钢丝绳、安全活动盖板、防水照明灯(低压36V、100W),电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全帽、安全带等
8)模板:组合式钢模,弧形工具式钢模四块(或八块)拼装
下载后可任意编辑卡具、挂钩
