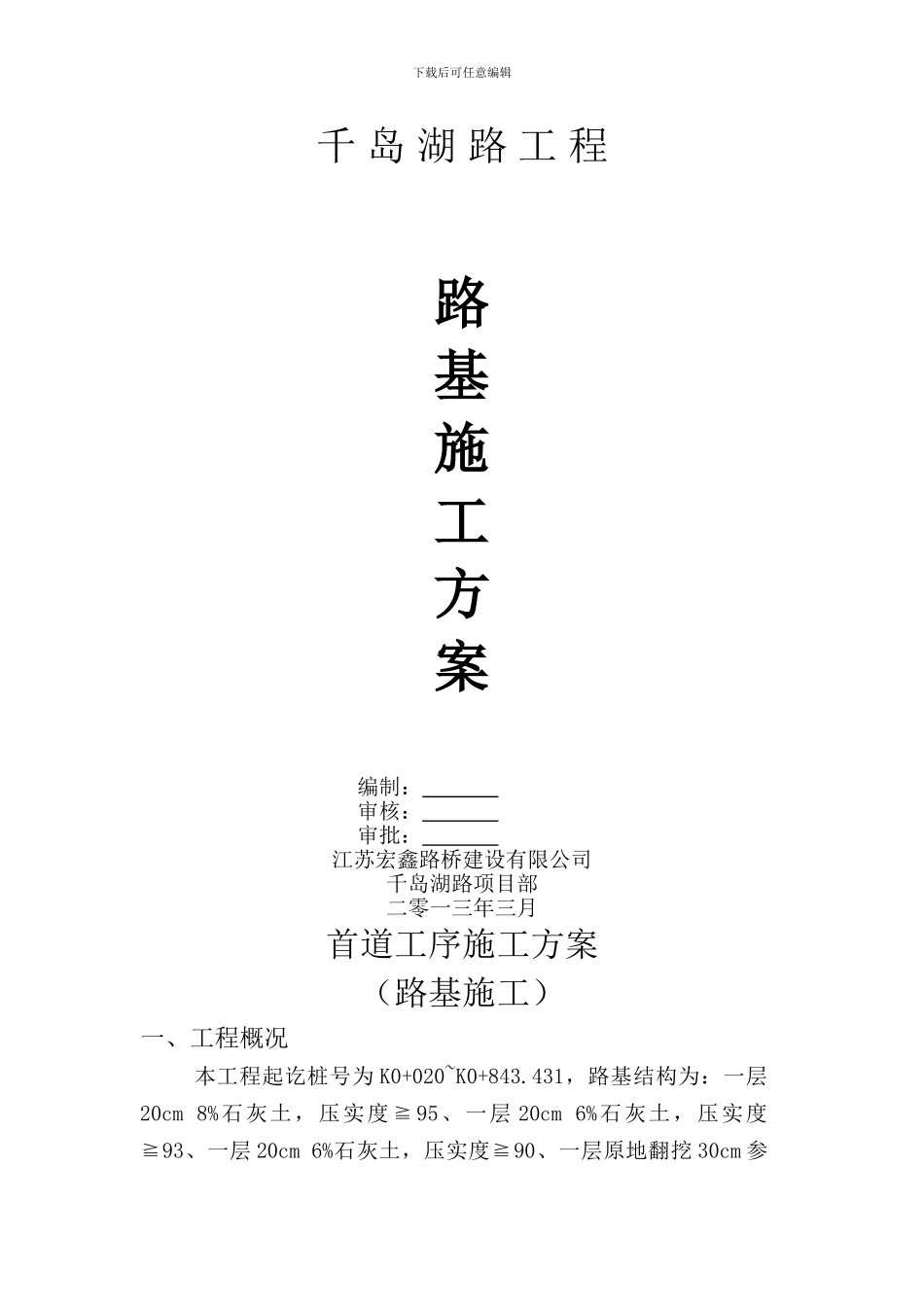

下载后可任意编辑千 岛 湖 路 工 程路基施工方案编制: 审核: 审批: 江苏宏鑫路桥建设有限公司千岛湖路项目部二零一三年三月首道工序施工方案(路基施工)一、工程概况本工程起讫桩号为 K0+020~K0+843

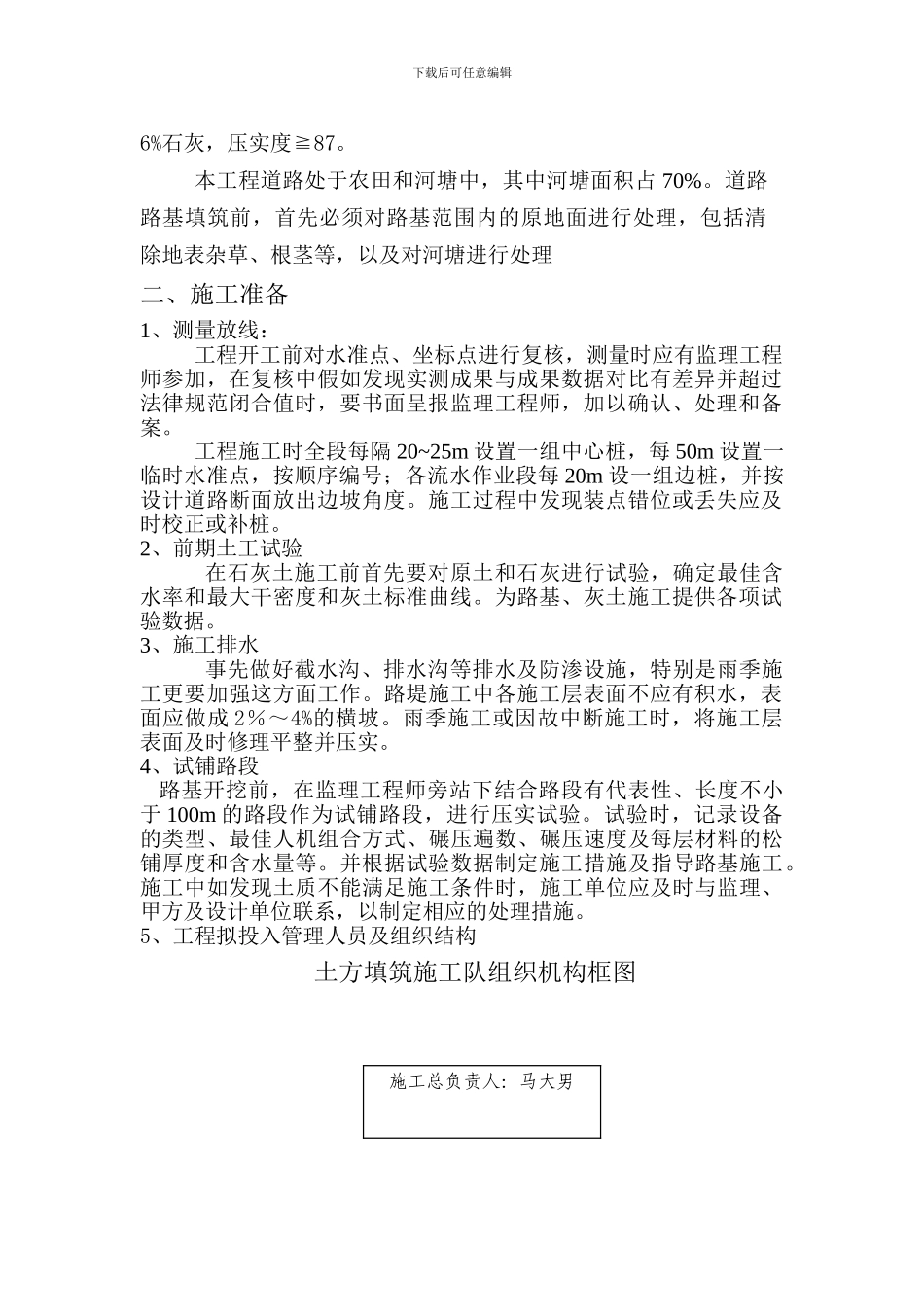

431,路基结构为:一层20cm 8%石灰土,压实度≧95、一层 20cm 6%石灰土,压实度≧93、一层 20cm 6%石灰土,压实度≧90、一层原地翻挖 30cm 参 下载后可任意编辑6%石灰,压实度≧87
本工程道路处于农田和河塘中,其中河塘面积占 70%
道路路基填筑前,首先必须对路基范围内的原地面进行处理,包括清除地表杂草、根茎等,以及对河塘进行处理二、施工准备1、测量放线:工程开工前对水准点、坐标点进行复核,测量时应有监理工程师参加,在复核中假如发现实测成果与成果数据对比有差异并超过法律规范闭合值时,要书面呈报监理工程师,加以确认、处理和备案
工程施工时全段每隔 20~25m 设置一组中心桩,每 50m 设置一临时水准点,按顺序编号;各流水作业段每 20m 设一组边桩,并按设计道路断面放出边坡角度
施工过程中发现装点错位或丢失应及时校正或补桩
2、前期土工试验在石灰土施工前首先要对原土和石灰进行试验,确定最佳含水率和最大干密度和灰土标准曲线
为路基、灰土施工提供各项试验数据
3、施工排水事先做好截水沟、排水沟等排水及防渗设施,特别是雨季施工更要加强这方面工作
路堤施工中各施工层表面不应有积水,表面应做成 2%~4%的横坡
雨季施工或因故中断施工时,将施工层表面及时修理平整并压实
4、试铺路段 路基开挖前,在监理工程师旁站下结合路段有代表性、长度不小于 100m 的路段作为试铺路段,进行压实试验
试验时,记录设备的类型、最佳人机组合方式、碾压遍数、碾压速度及每层材料的松铺厚度和含水量等
并根据试验数据制定施工措施及指导路基施工
施工中如发现土质不能满足施工
