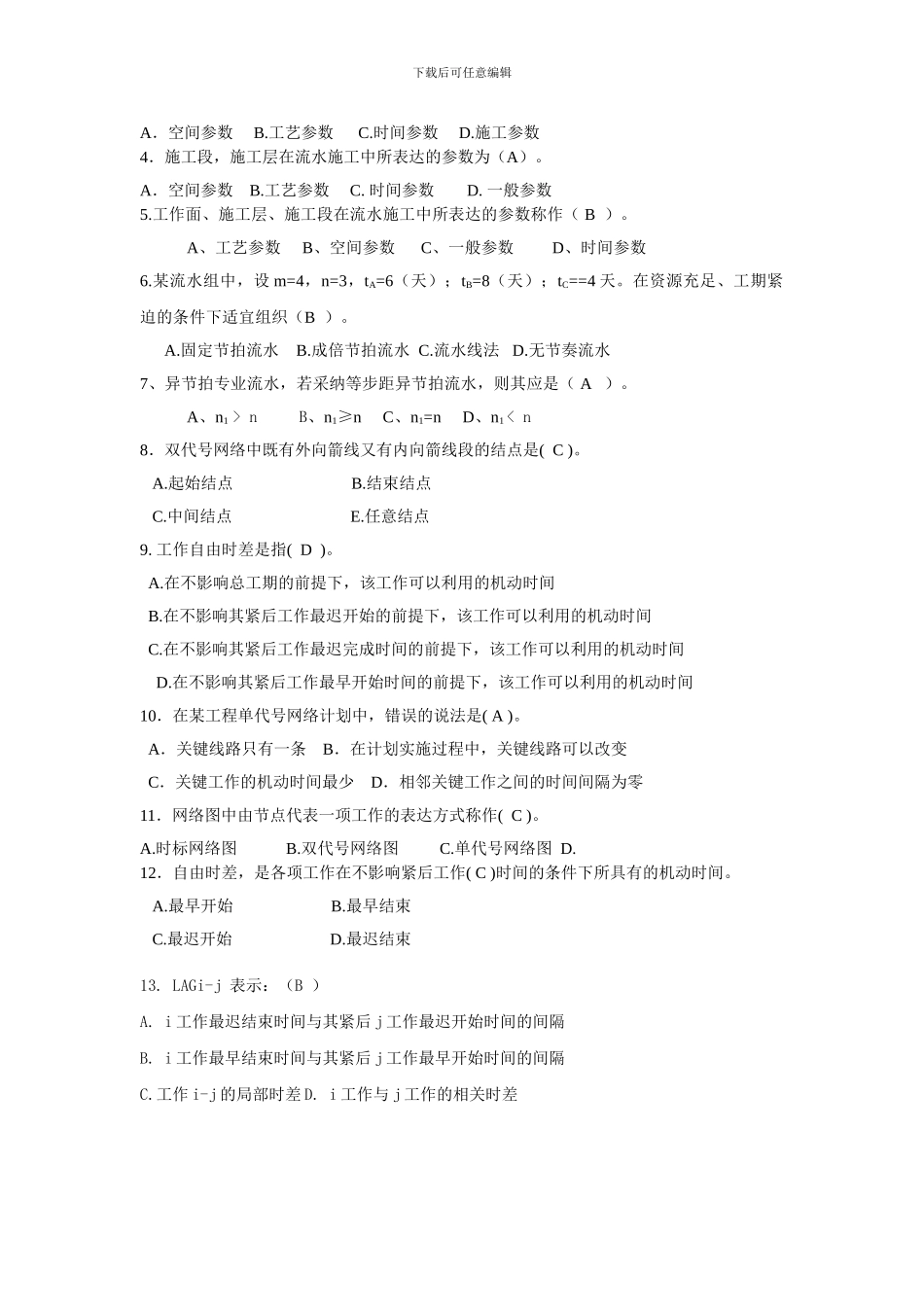

】 作业题 1请各位同学提交作业的时候,每五题答案写一组,方便批改,谢谢
例如 ABCDA CDABA ABCDA BCDAB1
在一个主体结构工程内部,各分项工程之间组织起来的流水施工,称为( B )
分项工程流水施工 B
分部工程流水施工 C
单位工程流水施工 D
群体工程流水施工2
缩短工期也不能无限制增加施工班组内人数,这是因为受到( A )的限制
A.足够工作面 B.劳动力 C.生产资源 D.时间 3.工作面、施工层在流水施工中所表达的参数为( A )
下载后可任意编辑A.空间参数 B
工艺参数 C
时间参数 D
施工参数4.施工段,施工层在流水施工中所表达的参数为(A)

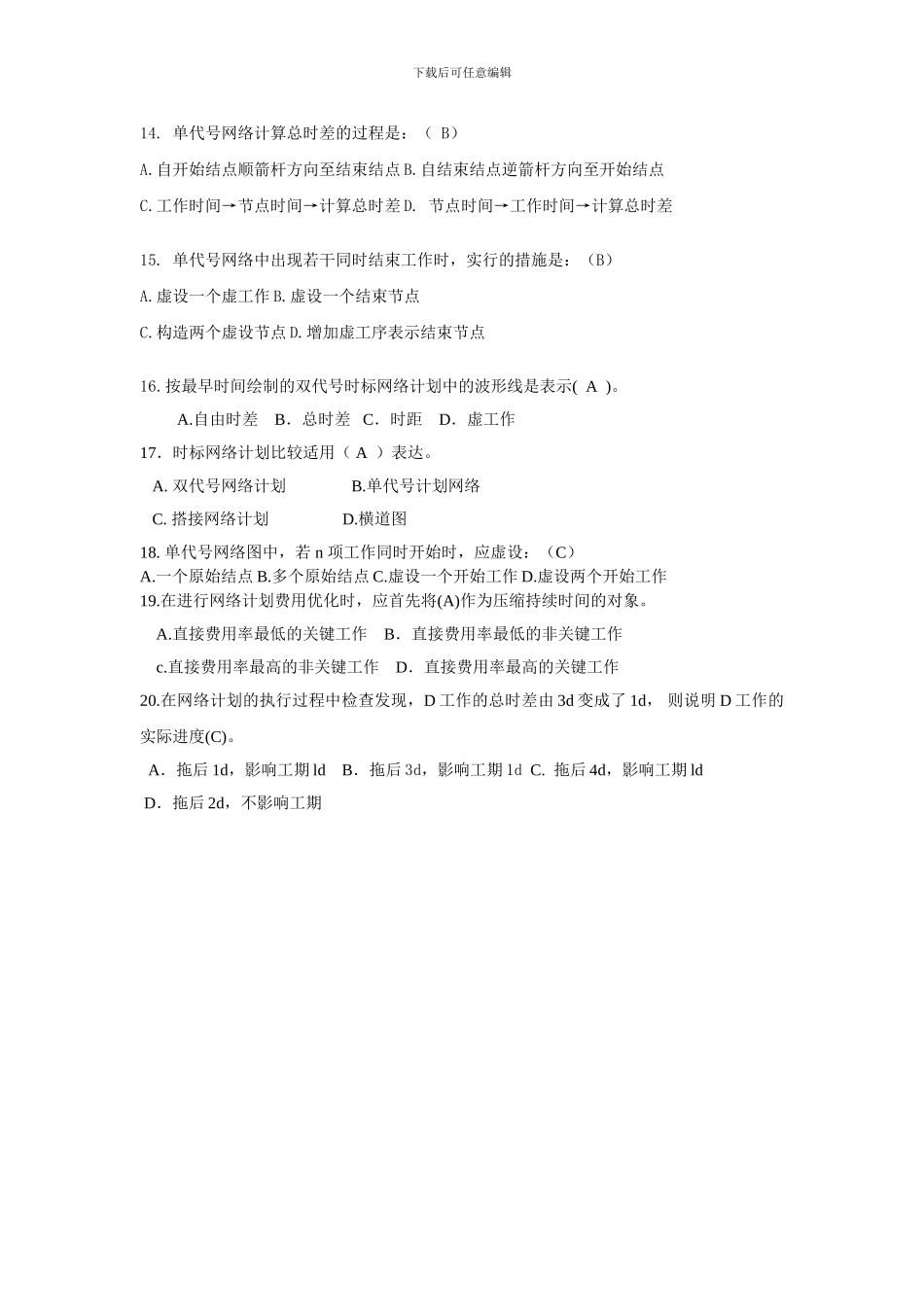

A.空间参数 B
工艺参数 C
时间参数 D
工作面、施工层、施工段在流水施工中所表达的参数称作( B )
A、工艺参数 B、空间参数 C、一般参数 D、时间参数6
某流水组中,设 m=4,n=3,tA=6(天);tB=8(天);tC==4 天
在资源充足、工期紧迫的条件下适宜组织(B )
固定节拍流水 B
成倍节拍流水 C
流水线法 D
无节奏流水7、异节拍专业流水,若采纳等步距异节拍流水,则其应是( A )
A、n1 > n B、n1≥n C、n1=n D、n1 < n8.双代号网络中既有外向箭线又有内向箭线段的结点是( C )
起始结点 B
结束结点 C
中间结点 E
工作自由时差是指( D )
在不影响总工期的前提下,该工作可以利用的机动时间 B
在不影响其紧后工作最迟开始的前提下,该工作可以利用的机动时间 C
在不影响其紧后工作最迟完成时间的前提下,该工作可以利用的机动时间D
在不影响其紧后工作最早开始时间的前
