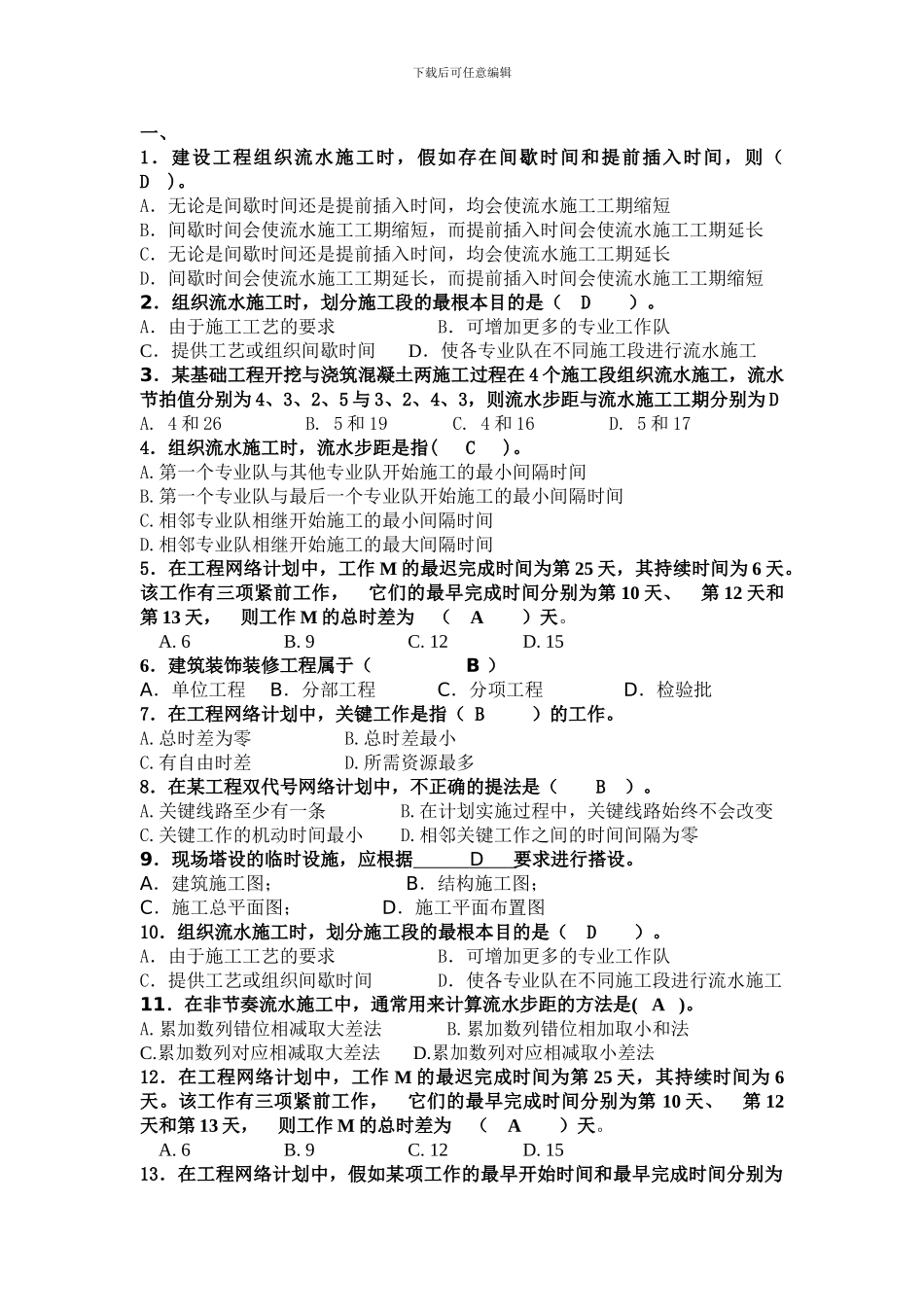

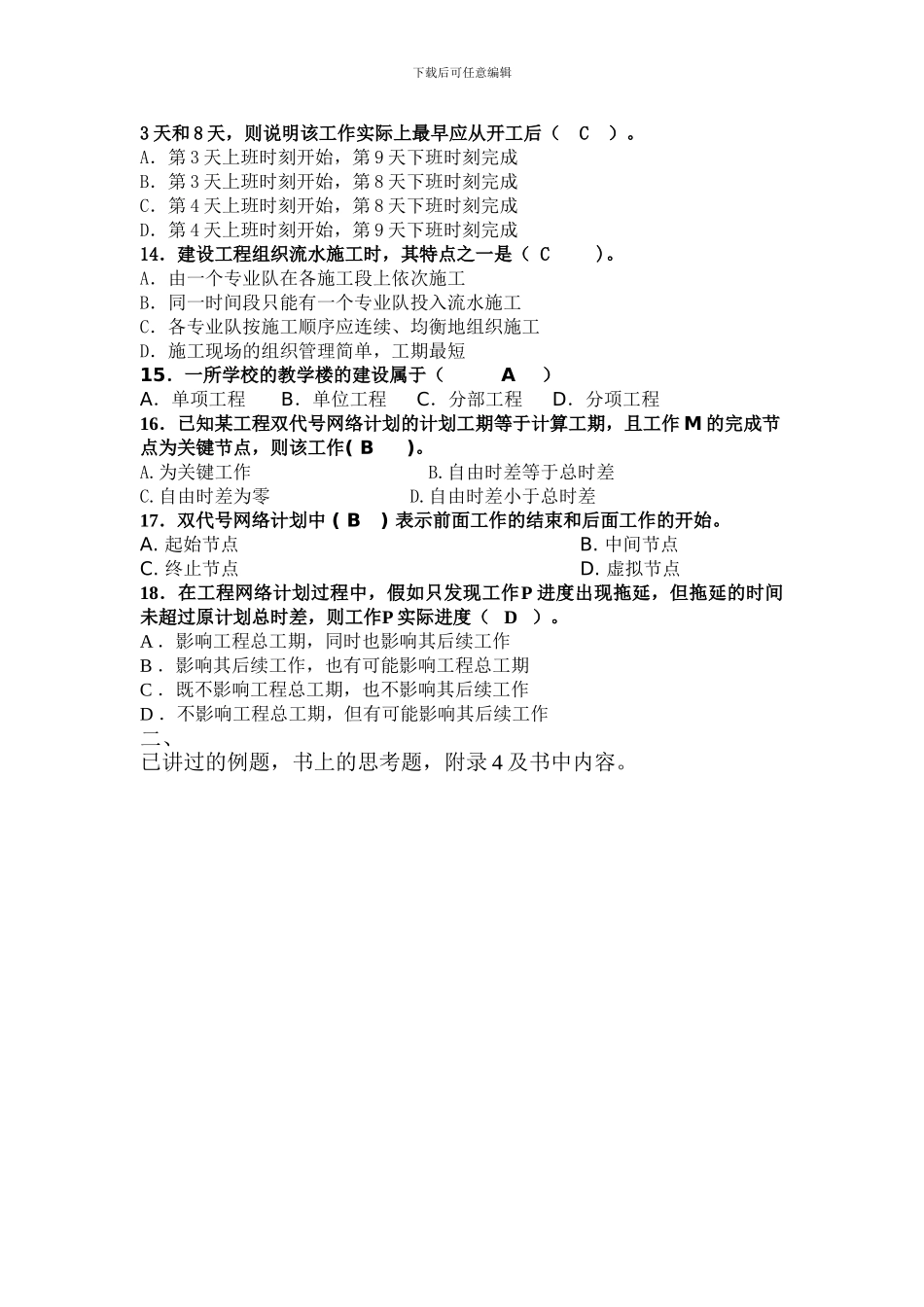

下载后可任意编辑一、1.建设工程组织流水施工时,假如存在间歇时间和提前插入时间,则( D )。 A.无论是间歇时间还是提前插入时间,均会使流水施工工期缩短B.间歇时间会使流水施工工期缩短,而提前插入时间会使流水施工工期延长C.无论是间歇时间还是提前插入时间,均会使流水施工工期延长D.间歇时间会使流水施工工期延长,而提前插入时间会使流水施工工期缩短2.组织流水施工时,划分施工段的最根本目的是( D )。A.由于施工工艺的要求 B.可增加更多的专业工作队C.提供工艺或组织间歇时间 D.使各专业队在不同施工段进行流水施工3.某基础工程开挖与浇筑混凝土两施工过程在 4 个施工段组织流水施工,流水节拍值分别为 4、3、2、5 与 3、2、4、3,则流水步距与流水施工工期分别为 DA. 4 和 26 B. 5 和 19 C. 4 和 16 D. 5 和 174.组织流水施工时,流水步距是指( C )。A.第一个专业队与其他专业队开始施工的最小间隔时间B.第一个专业队与最后一个专业队开始施工的最小间隔时间C.相邻专业队相继开始施工的最小间隔时间D.相邻专业队相继开始施工的最大间隔时间5.在工程网络计划中,工作 M 的最迟完成时间为第 25 天,其持续时间为 6 天。该工作有三项紧前工作, 它们的最早完成时间分别为第 10 天、 第 12 天和第 13 天, 则工作 M 的总时差为 ( A )天。 A. 6 B. 9 C. 12 D. 15 6.建筑装饰装修工程属于( B )A.单位工程 B.分部工程 C.分项工程 D.检验批7.在工程网络计划中,关键工作是指( B )的工作。A.总时差为零 B.总时差最小C.有自由时差 D.所需资源最多8.在某工程双代号网络计划中,不正确的提法是( B )。A.关键线路至少有一条 B.在计划实施过程中,关键线路始终不会改变C.关键工作的机动时间最小 D.相邻关键工作之间的时间间隔为零9.现场塔设的临时设施,应根据 D 要求进行搭设。A.建筑施工图; B.结构施工图; C.施工总平面图; D.施工平面布置图10.组织流水施工时,划分施工段的最根本目的是( D )。A.由于施工工艺的要求 B.可增加更多的专业工作队C.提供工艺或组织间歇时间 D.使各专业队在不同施工段进行流水施工11.在非节奏流水施工中,通常用来计算流水步距的方法是( A )。A.累加数列错位相减取大差法 B.累加数列错位相加取小和法C.累加数列对应相减取大差法 D.累加数列对应相减取小差法12.在工程网络计划中,...
