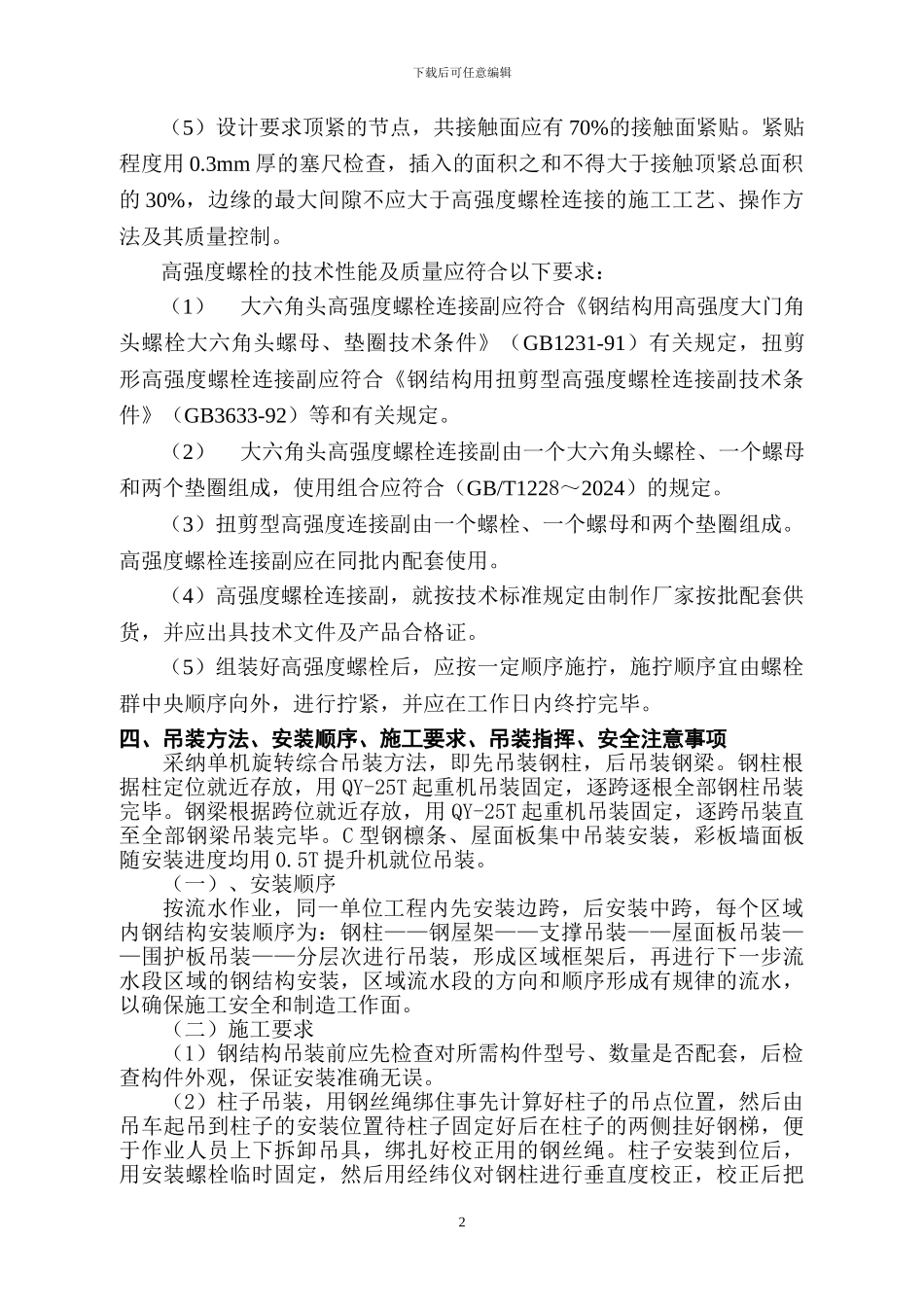

下载后可任意编辑钢结构吊装施工方案一、工程概况1、工程项目名称: 2、工 程 地 点: 3、建 设 单 位: 4、施 工 单 位: 5、设 计 单 位: 6、本工程项目为单层钢结构工程,建筑面积- ㎡。本工程钢柱、钢梁、C 型钢檩条、彩板墙板及彩瓦全部由工厂制作成品运至施工场地安装。其中 C 型钢为镀锌檩条,屋面为 760 型 0426 厚暗扣彩钢板,墙面为840 型 0426 厚彩钢板。二、吊装机械选择本工程为两连跨屋面,最大单跨为 24m,钢柱、钢梁单个构件最大重量为不超过 3T。主构件故选择 QY-25T 起重吊车就能满足吊装要求,小构件如屋面板、墙面板等选择 0.5T 提升机一台,即能满足吊装需要。三、结构吊装应符合以下要求:(1)钢结构件起吊前应进行强度和稳定性和验算,明确起吊点,以防因受力不均而引起构件变形。(2)索具,吊钩和卡具的构造及机械性能,应符合吊装施工的要求。(3)构件吊装就位依次的顺序是:柱——梁(侧梁、吊车梁)——屋架及天窗架的拼装,与其构件逐件吊装就位。1)柱的吊装就位,控制和主要项目是位置、标高、垂高度、水平度、拚接。测量的定位轴线应从地面的控制轴线直接引上。2)钢梁吊装就位时,应严格控制的主要项目是:拱度值与支承机位置的标高。3)钢屋架吊装就位时应控制的主要项目是:屋架的水平度、垂直度、尺寸就符合设计要求和法律规范的规定。4)天窗架吊装就位时就控制的主要项目是:位置、平整度、开启方向符合设计要求,天窗架的下弦起拱挠度、跨度、底板螺栓孔的位置与屋架上弦连接孔位置必须准确吻合。(4)钢结构的柱、梁、屋架、支撑等主要构件在安装就位后,应立即进行校正、固定、使形成空间刚度单元。大作业工作的当天必须使安装的结构构件及时形成稳定的空间体系。1下载后可任意编辑(5)设计要求顶紧的节点,共接触面应有 70%的接触面紧贴。紧贴程度用 0.3mm 厚的塞尺检查,插入的面积之和不得大于接触顶紧总面积的 30%,边缘的最大间隙不应大于高强度螺栓连接的施工工艺、操作方法及其质量控制。高强度螺栓的技术性能及质量应符合以下要求:(1)大六角头高强度螺栓连接副应符合《钢结构用高强度大门角头螺栓大六角头螺母、垫圈技术条件》(GB1231-91)有关规定,扭剪形高强度螺栓连接副应符合《钢结构用扭剪型高强度螺栓连接副技术条件》(GB3633-92)等和有关规定。(2)大六角头高强度螺栓连接副由一个大六角头螺栓、一个螺母和两个垫圈组成,使用组合应符...
