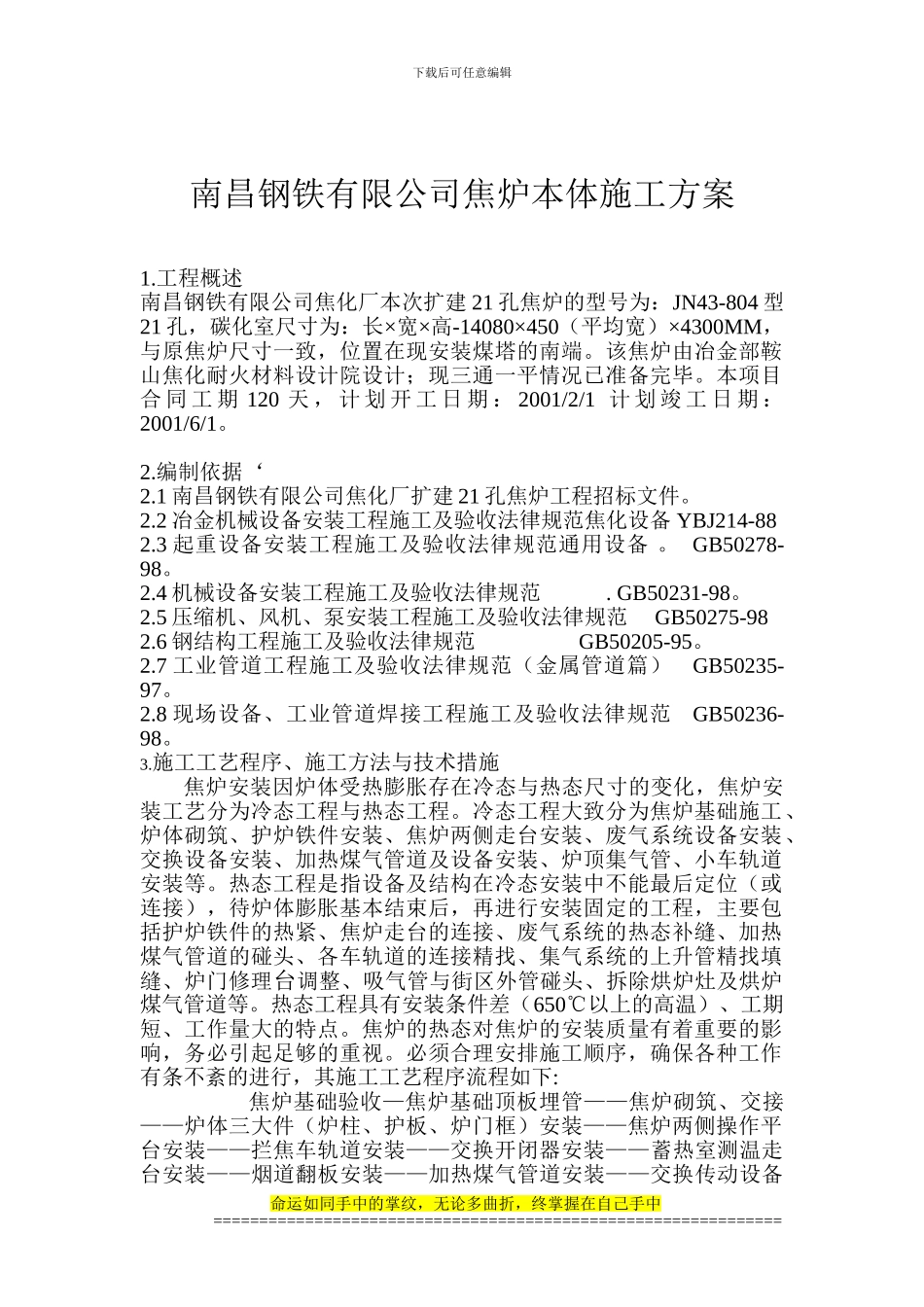

下载后可任意编辑 南昌钢铁有限公司焦炉本体施工方案1
工程概述南昌钢铁有限公司焦化厂本次扩建 21 孔焦炉的型号为:JN43-804 型21 孔,碳化室尺寸为:长×宽×高-14080×450(平均宽)×4300MM,与原焦炉尺寸一致,位置在现安装煤塔的南端
该焦炉由冶金部鞍山焦化耐火材料设计院设计;现三通一平情况已准备完毕
本项目合 同 工 期 120 天 , 计 划 开 工 日 期 : 2001/2/1 计 划 竣 工 日 期 :2001/6/1
编制依据‘2
1 南昌钢铁有限公司焦化厂扩建 21 孔焦炉工程招标文件
2 冶金机械设备安装工程施工及验收法律规范焦化设备 YBJ214-882
3 起重设备安装工程施工及验收法律规范通用设备
GB50278-98
4 机械设备安装工程施工及验收法律规范
GB50231-98
5 压缩机、风机、泵安装工程施工及验收法律规范 GB50275-982
6 钢结构工程施工及验收法律规范 GB50205-95
7 工业管道工程施工及验收法律规范(金属管道篇) GB50235-97
8 现场设备、工业管道焊接工程施工及验收法律规范 GB50236-98
施工工艺程序、施工方法与技术措施焦炉安装因炉体受热膨胀存在冷态与热态尺寸的变化,焦炉安装工艺分为冷态工程与热态工程
冷态工程大致分为焦炉基础施工、炉体砌筑、护炉铁件安装、焦炉两侧走台安装、废气系统设备安装、交换设备安装、加热煤气管道及设备安装、炉顶集气管、小车轨道安装等
热态工程是指设备及结构在冷态安装中不能最后定位(或连接),待炉体膨胀基本结束后,再进行安装固定的工程,主要包括护炉铁件的热紧、焦炉走台的连接、废气系统的热态补缝、加热煤气管道的碰头、各车轨道的连接精找、集气系统的上升管精找填缝、炉门修理台调整、吸气管与街区外管碰头、拆除烘炉灶及烘炉煤气管
