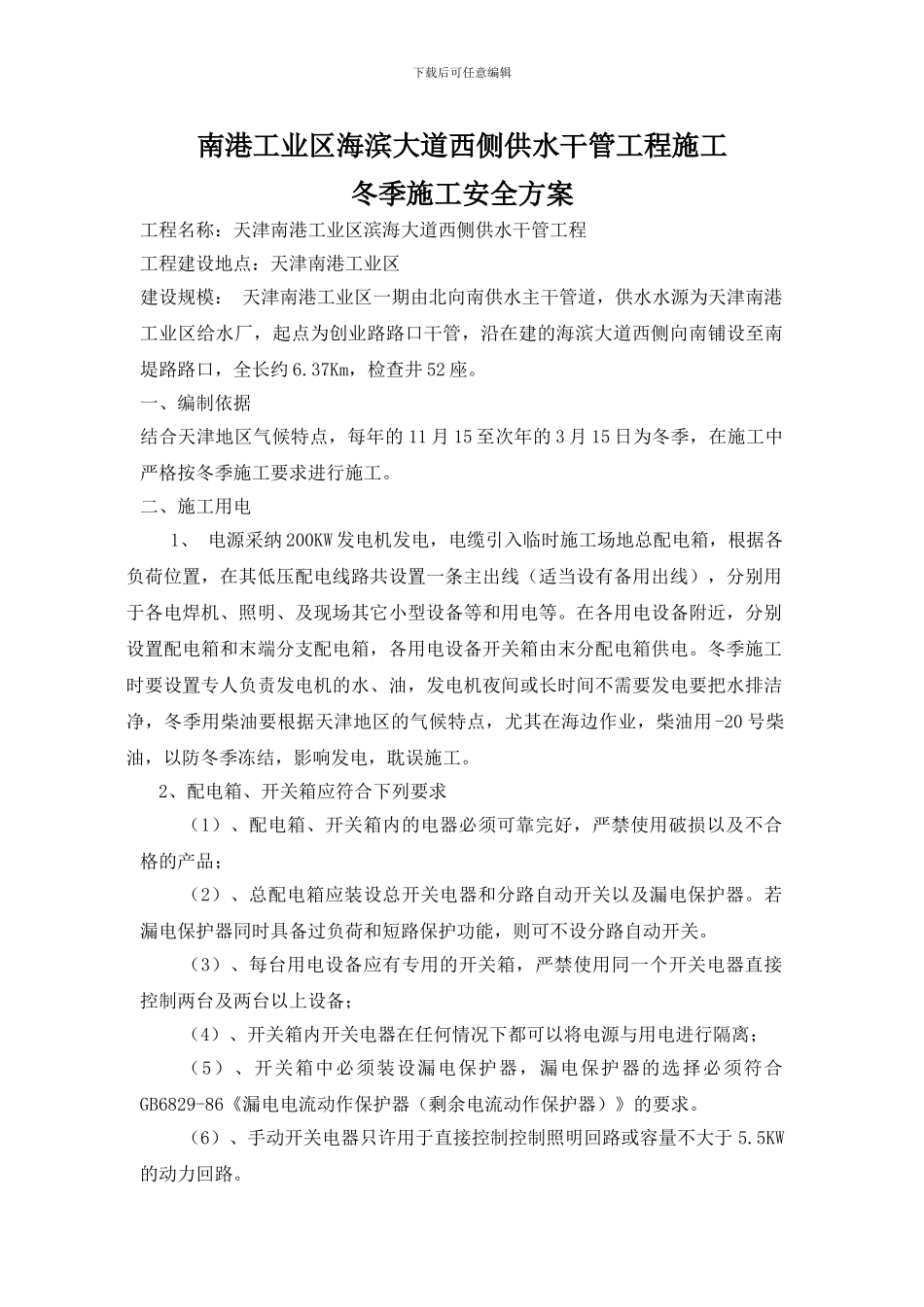

下载后可任意编辑南港工业区海滨大道西侧供水干管工程施工冬季施工安全方案工程名称:天津南港工业区滨海大道西侧供水干管工程工程建设地点:天津南港工业区建设规模: 天津南港工业区一期由北向南供水主干管道,供水水源为天津南港工业区给水厂,起点为创业路路口干管,沿在建的海滨大道西侧向南铺设至南堤路路口,全长约 6
37Km,检查井 52 座
一、编制依据结合天津地区气候特点,每年的 11 月 15 至次年的 3 月 15 日为冬季,在施工中严格按冬季施工要求进行施工
二、施工用电 1、 电源采纳 200KW 发电机发电,电缆引入临时施工场地总配电箱,根据各负荷位置,在其低压配电线路共设置一条主出线(适当设有备用出线),分别用于各电焊机、照明、及现场其它小型设备等和用电等
在各用电设备附近,分别设置配电箱和末端分支配电箱,各用电设备开关箱由末分配电箱供电
冬季施工时要设置专人负责发电机的水、油,发电机夜间或长时间不需要发电要把水排洁净,冬季用柴油要根据天津地区的气候特点,尤其在海边作业,柴油用-20 号柴油,以防冬季冻结,影响发电,耽误施工
2、配电箱、开关箱应符合下列要求(1)、配电箱、开关箱内的电器必须可靠完好,严禁使用破损以及不合格的产品;(2)、总配电箱应装设总开关电器和分路自动开关以及漏电保护器
若漏电保护器同时具备过负荷和短路保护功能,则可不设分路自动开关
(3)、每台用电设备应有专用的开关箱,严禁使用同一个开关电器直接控制两台及两台以上设备;(4)、开关箱内开关电器在任何情况下都可以将电源与用电进行隔离;(5)、开关箱中必须装设漏电保护器,漏电保护器的选择必须符合GB6829-86《漏电电流动作保护器(剩余电流动作保护器)》的要求
(6)、手动开关电器只许用于直接控制控制照明回路或容量不大于 5
5KW的动力回路
下载后可任意编辑(7)、各种开关电器的额定值应与其控制的用
