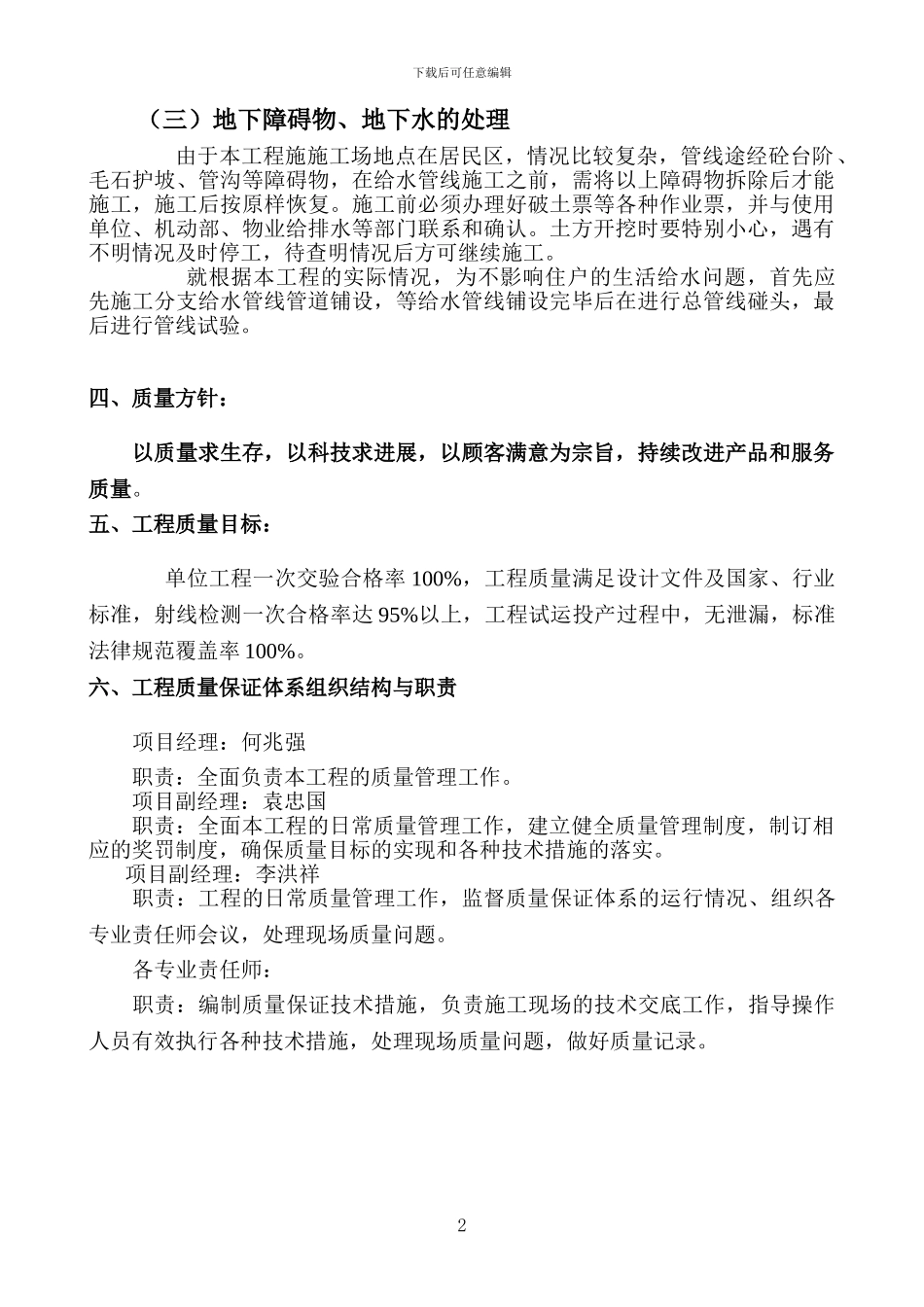

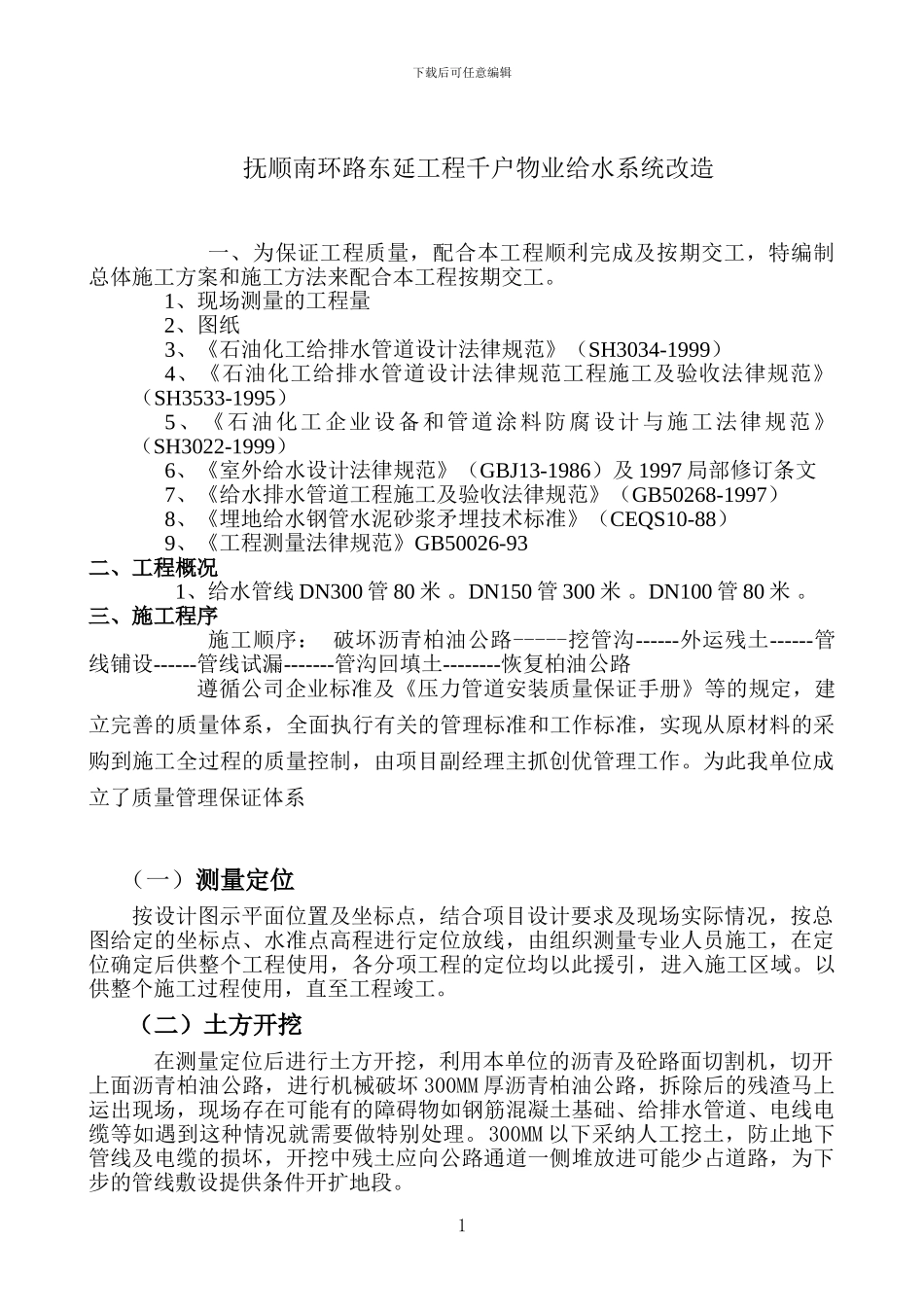

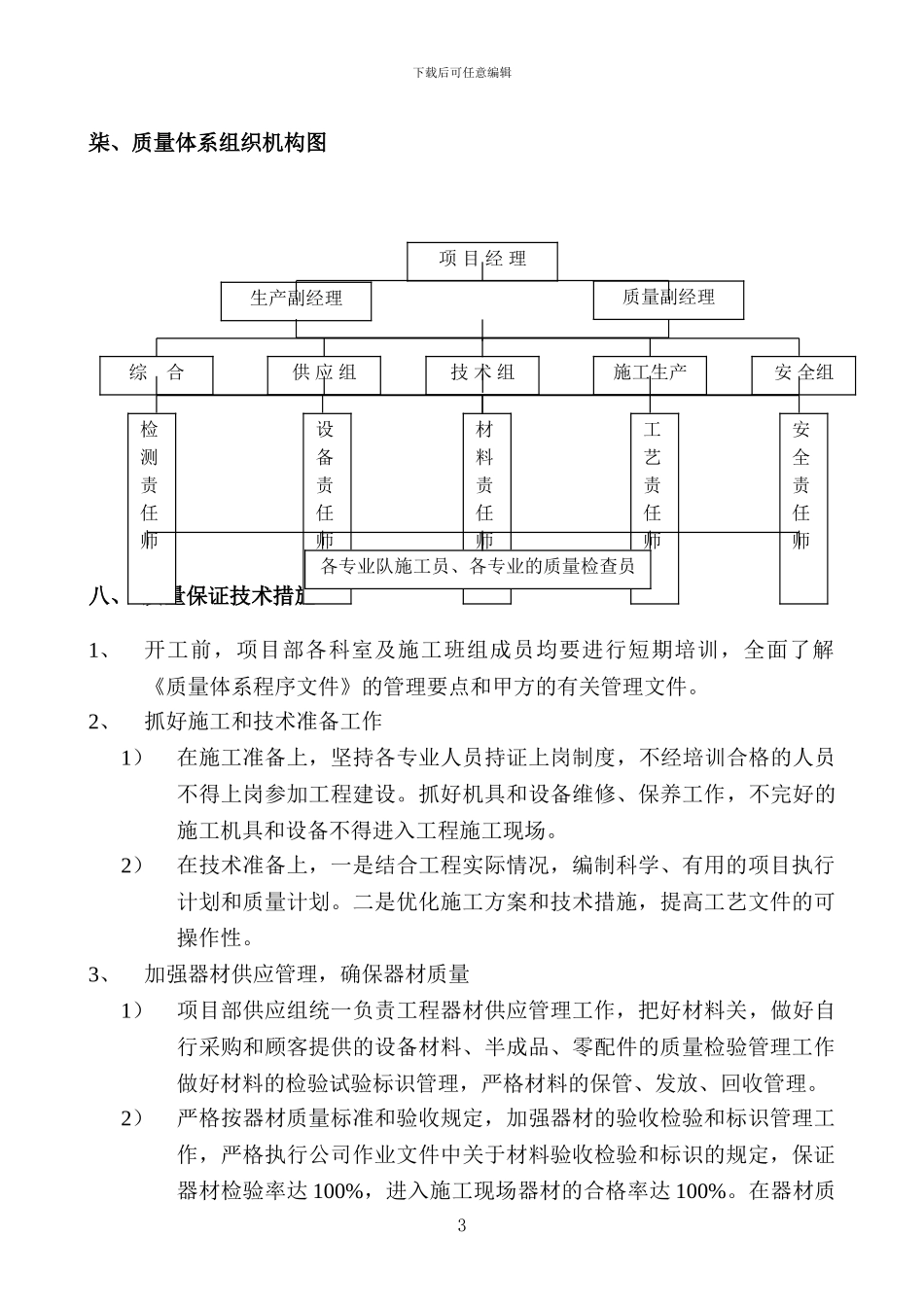

下载后可任意编辑抚顺南环路东延工程千户物业给水系统改造一、为保证工程质量,配合本工程顺利完成及按期交工,特编制总体施工方案和施工方法来配合本工程按期交工。1、现场测量的工程量 2、图纸3、《石油化工给排水管道设计法律规范》(SH3034-1999)4、《石油化工给排水管道设计法律规范工程施工及验收法律规范》(SH3533-1995)5、《石油化工企业设备和管道涂料防腐设计与施工法律规范》(SH3022-1999)6、《室外给水设计法律规范》(GBJ13-1986)及 1997 局部修订条文7、《给水排水管道工程施工及验收法律规范》(GB50268-1997)8、《埋地给水钢管水泥砂浆矛埋技术标准》(CEQS10-88)9、《工程测量法律规范》GB50026-93二、工程概况1、给水管线 DN300 管 80 米 。DN150 管 300 米 。DN100 管 80 米 。三、施工程序施工顺序: 破坏沥青柏油公路-----挖管沟------外运残土------管线铺设------管线试漏-------管沟回填土--------恢复柏油公路遵循公司企业标准及《压力管道安装质量保证手册》等的规定,建立完善的质量体系,全面执行有关的管理标准和工作标准,实现从原材料的采购到施工全过程的质量控制,由项目副经理主抓创优管理工作。为此我单位成立了质量管理保证体系(一)测量定位按设计图示平面位置及坐标点,结合项目设计要求及现场实际情况,按总图给定的坐标点、水准点高程进行定位放线,由组织测量专业人员施工,在定位确定后供整个工程使用,各分项工程的定位均以此援引,进入施工区域。以供整个施工过程使用,直至工程竣工。(二)土方开挖在测量定位后进行土方开挖,利用本单位的沥青及砼路面切割机,切开上面沥青柏油公路,进行机械破坏 300MM 厚沥青柏油公路,拆除后的残渣马上运出现场,现场存在可能有的障碍物如钢筋混凝土基础、给排水管道、电线电缆等如遇到这种情况就需要做特别处理。300MM 以下采纳人工挖土,防止地下管线及电缆的损坏,开挖中残土应向公路通道一侧堆放进可能少占道路,为下步的管线敷设提供条件开扩地段。1下载后可任意编辑(三)地下障碍物、地下水的处理由于本工程施施工场地点在居民区,情况比较复杂,管线途经砼台阶、毛石护坡、管沟等障碍物,在给水管线施工之前,需将以上障碍物拆除后才能施工,施工后按原样恢复。施工前必须办理好破土票等各种作业票,并与使用单位、机动部、物业给排水等部门联系和确认。土方开挖时要特别小心,遇有不明情况及时停工,待查明情况后方可继续...
