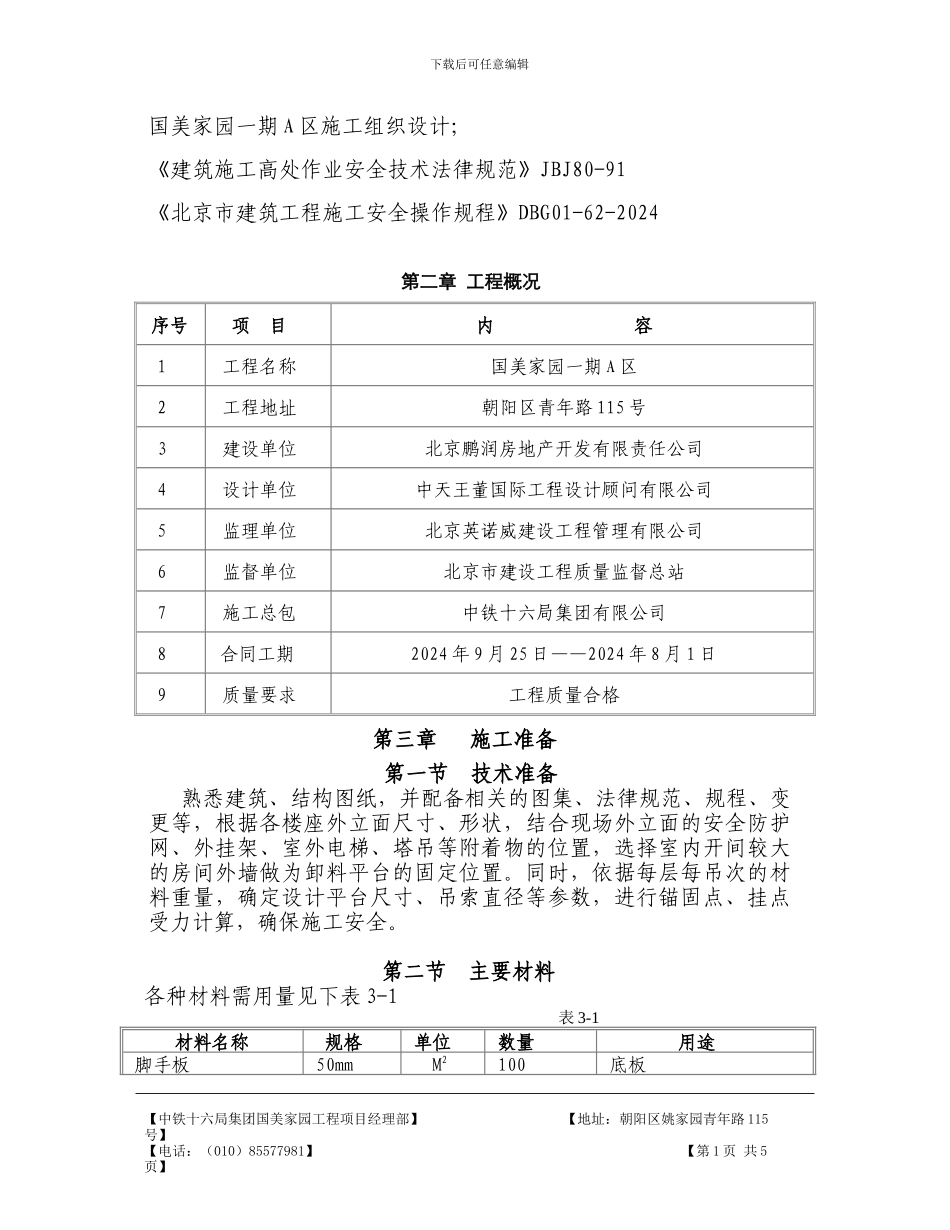

中铁十六局集团 国美家园一期工程卸料平台施工方案目 录第一章 编制依据………………………………………………………1第二章 工程概况………………………………………………………1第三章 雨期施工准备工作 ………………………………………… 2第四章 雨期施工技术措施 ………………………………………… 5第五章技术保证措施 ………… …………………………………… 8第六章 安全文明施工………… …………………………………… 9第一章 编制依据国美家园一期 A 区建筑、结构图纸;【中铁十六局集团国美家园工程项目经理部】 【地址:朝阳区姚家园青年路 115号】 【电话:(010)85577981 】 下载后可任意编辑国美家园一期 A 区施工组织设计;《建筑施工高处作业安全技术法律规范》JBJ80-91《北京市建筑工程施工安全操作规程》DBG01-62-2024第二章 工程概况序号项 目内 容1工程名称国美家园一期 A 区2工程地址朝阳区青年路 115 号3建设单位北京鹏润房地产开发有限责任公司4设计单位中天王董国际工程设计顾问有限公司5监理单位北京英诺威建设工程管理有限公司6监督单位北京市建设工程质量监督总站7施工总包中铁十六局集团有限公司8合同工期2024 年 9 月 25 日——2024 年 8 月 1 日9质量要求工程质量合格第三章 施工准备第一节 技术准备熟悉建筑、结构图纸,并配备相关的图集、法律规范、规程、变更等,根据各楼座外立面尺寸、形状,结合现场外立面的安全防护网、外挂架、室外电梯、塔吊等附着物的位置,选择室内开间较大的房间外墙做为卸料平台的固定位置。同时,依据每层每吊次的材料重量,确定设计平台尺寸、吊索直径等参数,进行锚固点、挂点受力计算,确保施工安全。第二节 主要材料各种材料需用量见下表 3-1 表 3-1材料名称规格单位数量用途脚手板50mmM2100底板 【中铁十六局集团国美家园工程项目经理部】 【地址:朝阳区姚家园青年路 115号】 【电话:(010)85577981】 【第 1 页 共 5页】下载后可任意编辑槽钢160 mmM120主框龙骨钢管M120防护栏杆及次龙骨钢丝绳根40吊绳第四章制作、安装施工方法悬挑式卸料平台是能够整体搬运,在使用时一端利用穿墙丝杆锚固在结构墙体,另一端采纳钢丝绳吊挂在结构墙体上,用于接送物料和转运模板等的构件,一般采纳钢制的构架。悬挑式钢制卸料平台,其制作虽然有所不同,但其构造大多采纳梁板型式,由于是悬挑的,并无立柱支撑,一边搁置于...
