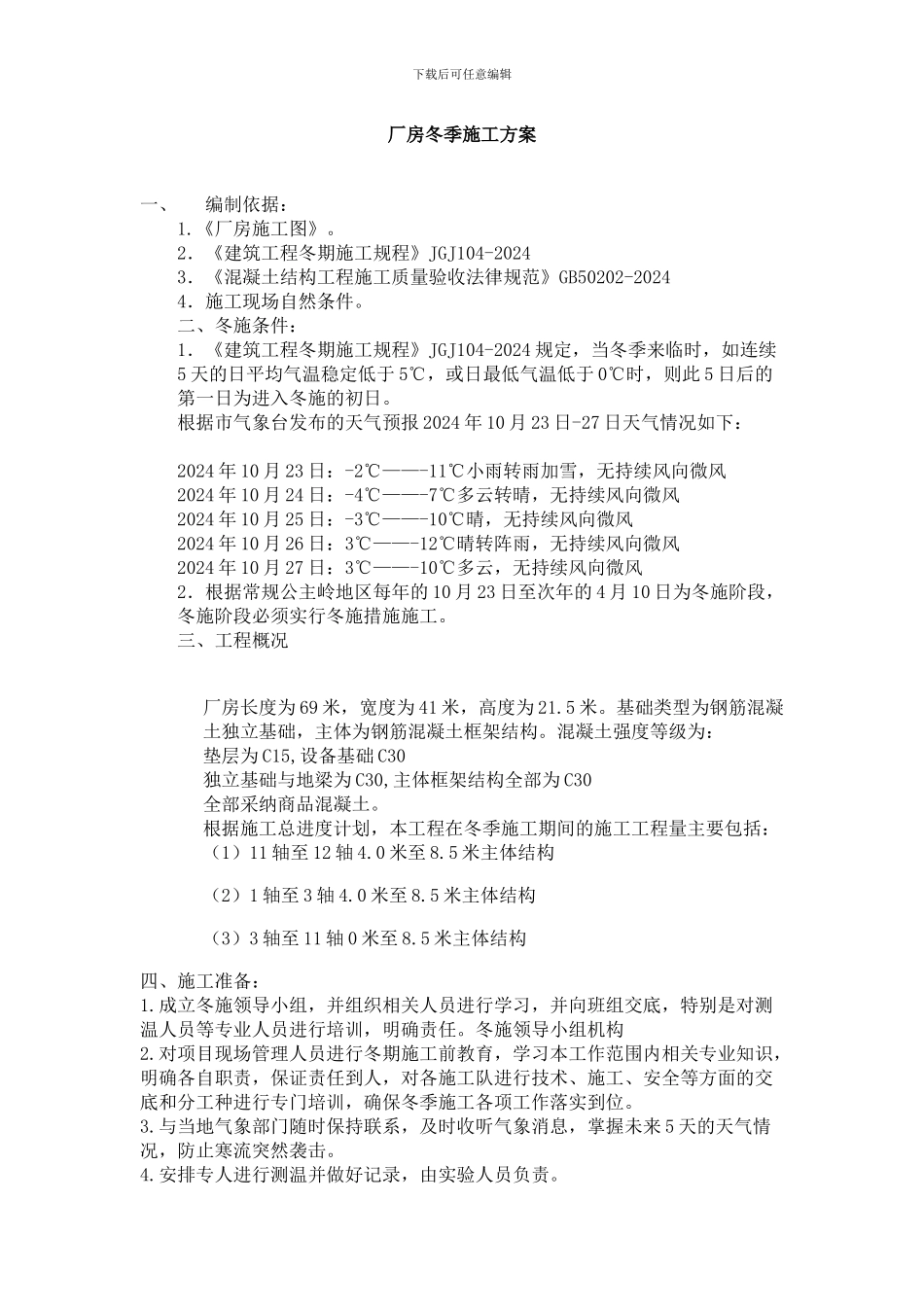

下载后可任意编辑厂房冬季施工方案一、编制依据:1.《厂房施工图》。2.《建筑工程冬期施工规程》JGJ104-20243.《混凝土结构工程施工质量验收法律规范》GB50202-20244.施工现场自然条件。二、冬施条件:1.《建筑工程冬期施工规程》JGJ104-2024 规定,当冬季来临时,如连续5 天的日平均气温稳定低于 5℃,或日最低气温低于 0℃时,则此 5 日后的第一日为进入冬施的初日。根据市气象台发布的天气预报 2024 年 10 月 23 日-27 日天气情况如下: 2024 年 10 月 23 日:-2℃——-11℃小雨转雨加雪,无持续风向微风2024 年 10 月 24 日:-4℃——-7℃多云转晴,无持续风向微风2024 年 10 月 25 日:-3℃——-10℃晴,无持续风向微风2024 年 10 月 26 日:3℃——-12℃晴转阵雨,无持续风向微风2024 年 10 月 27 日:3℃——-10℃多云,无持续风向微风2.根据常规公主岭地区每年的 10 月 23 日至次年的 4 月 10 日为冬施阶段,冬施阶段必须实行冬施措施施工。三、工程概况厂房长度为 69 米,宽度为 41 米,高度为 21.5 米。基础类型为钢筋混凝土独立基础,主体为钢筋混凝土框架结构。混凝土强度等级为:垫层为 C15,设备基础 C30独立基础与地梁为 C30,主体框架结构全部为 C30全部采纳商品混凝土。根据施工总进度计划,本工程在冬季施工期间的施工工程量主要包括:(1)11 轴至 12 轴 4.0 米至 8.5 米主体结构(2)1 轴至 3 轴 4.0 米至 8.5 米主体结构(3)3 轴至 11 轴 0 米至 8.5 米主体结构四、施工准备:1.成立冬施领导小组,并组织相关人员进行学习,并向班组交底,特别是对测温人员等专业人员进行培训,明确责任。冬施领导小组机构 2.对项目现场管理人员进行冬期施工前教育,学习本工作范围内相关专业知识,明确各自职责,保证责任到人,对各施工队进行技术、施工、安全等方面的交底和分工种进行专门培训,确保冬季施工各项工作落实到位。3.与当地气象部门随时保持联系,及时收听气象消息,掌握未来 5 天的天气情况,防止寒流突然袭击。4.安排专人进行测温并做好记录,由实验人员负责。下载后可任意编辑5.对于冬施所需的机具、保温材料等提前进场。6.对现场的临水管道等做好保温防冻工作。7.施工场地住宿、办公用房按装暖气,锅炉提前进场。8.根据图纸要求提前与商砼公司协商,确定混凝土强度等级,浇筑数量。9.提前做好保温、覆盖材料及冬季施工仪器仪表的计...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

厂房冬季施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
